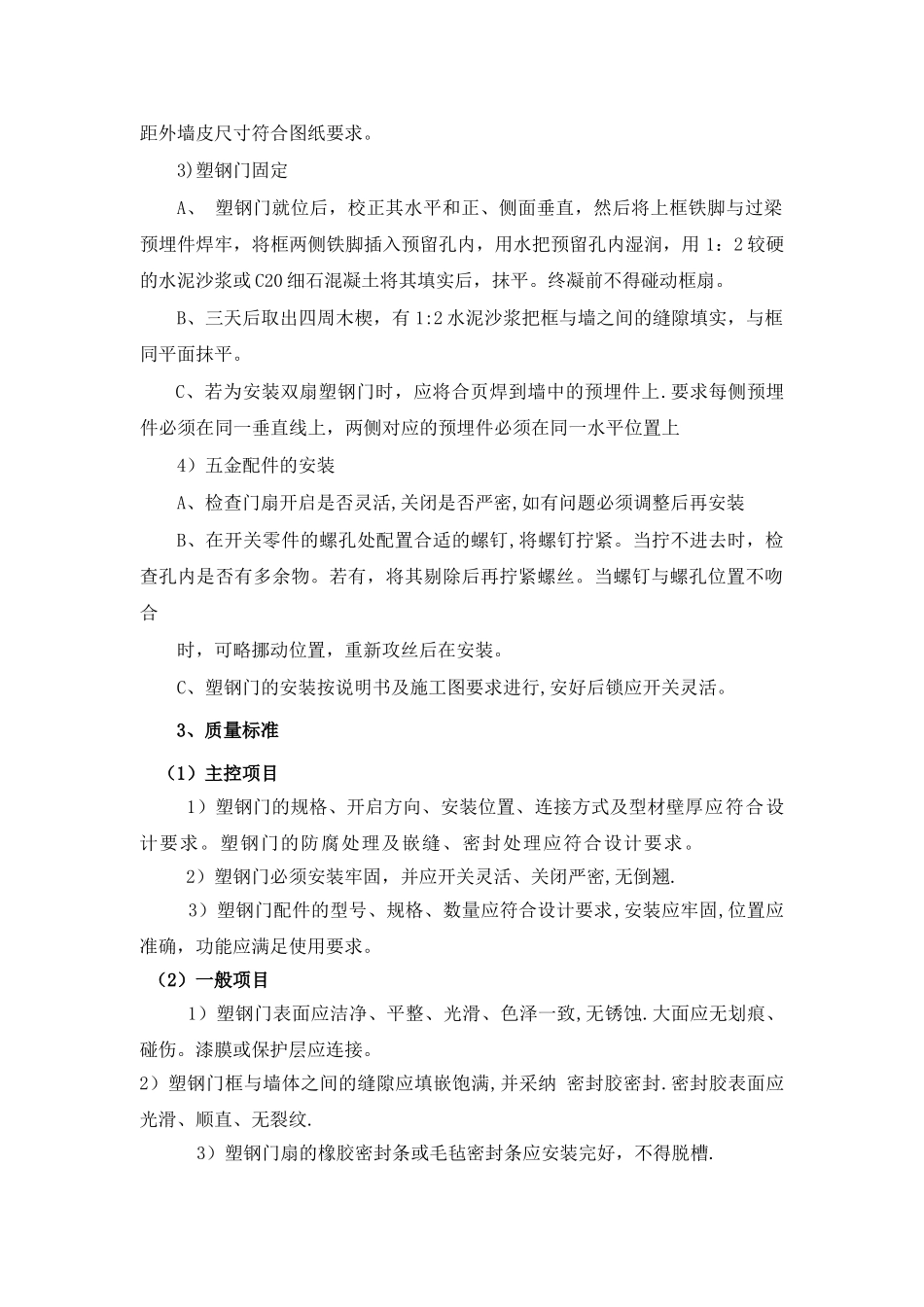

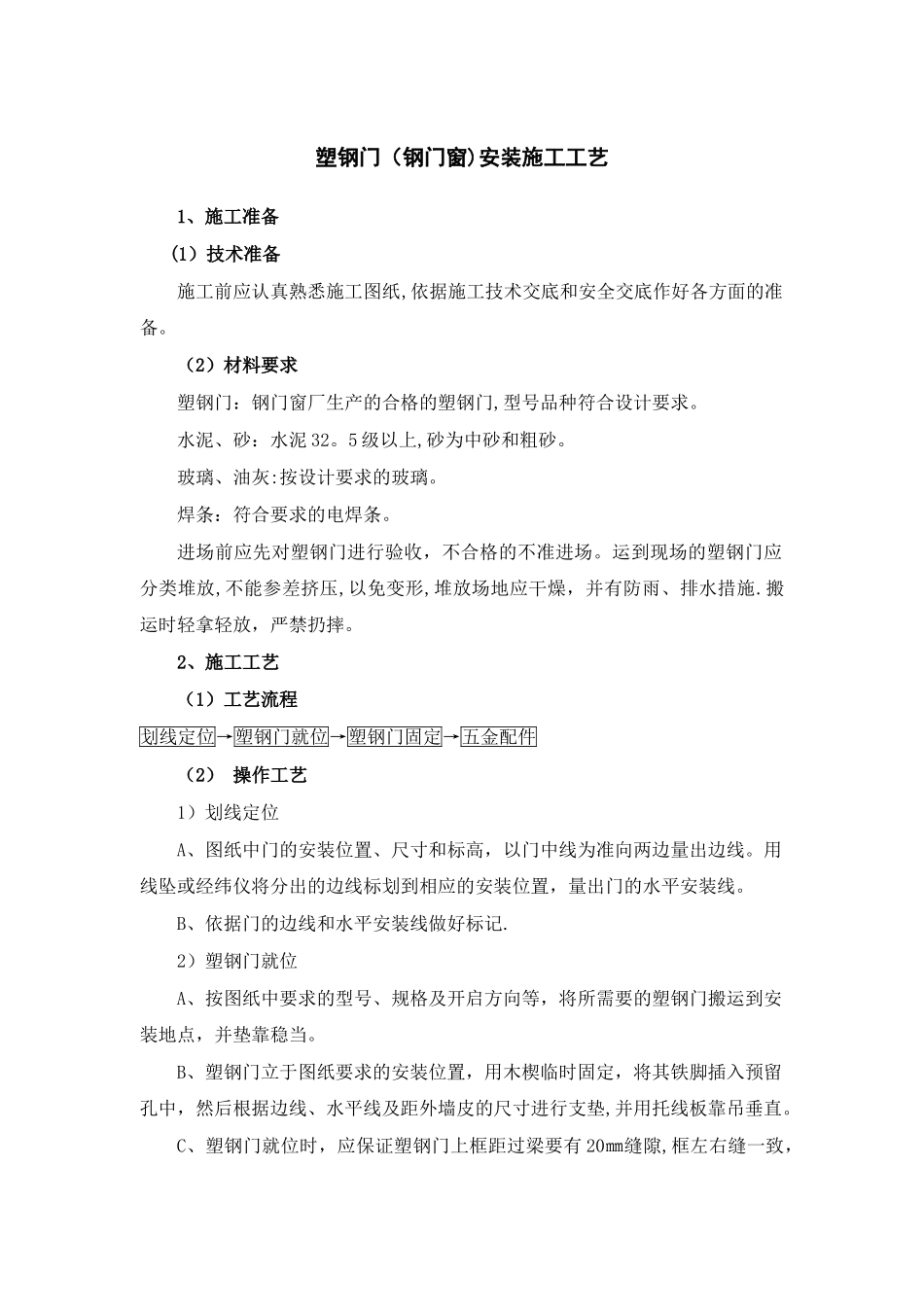

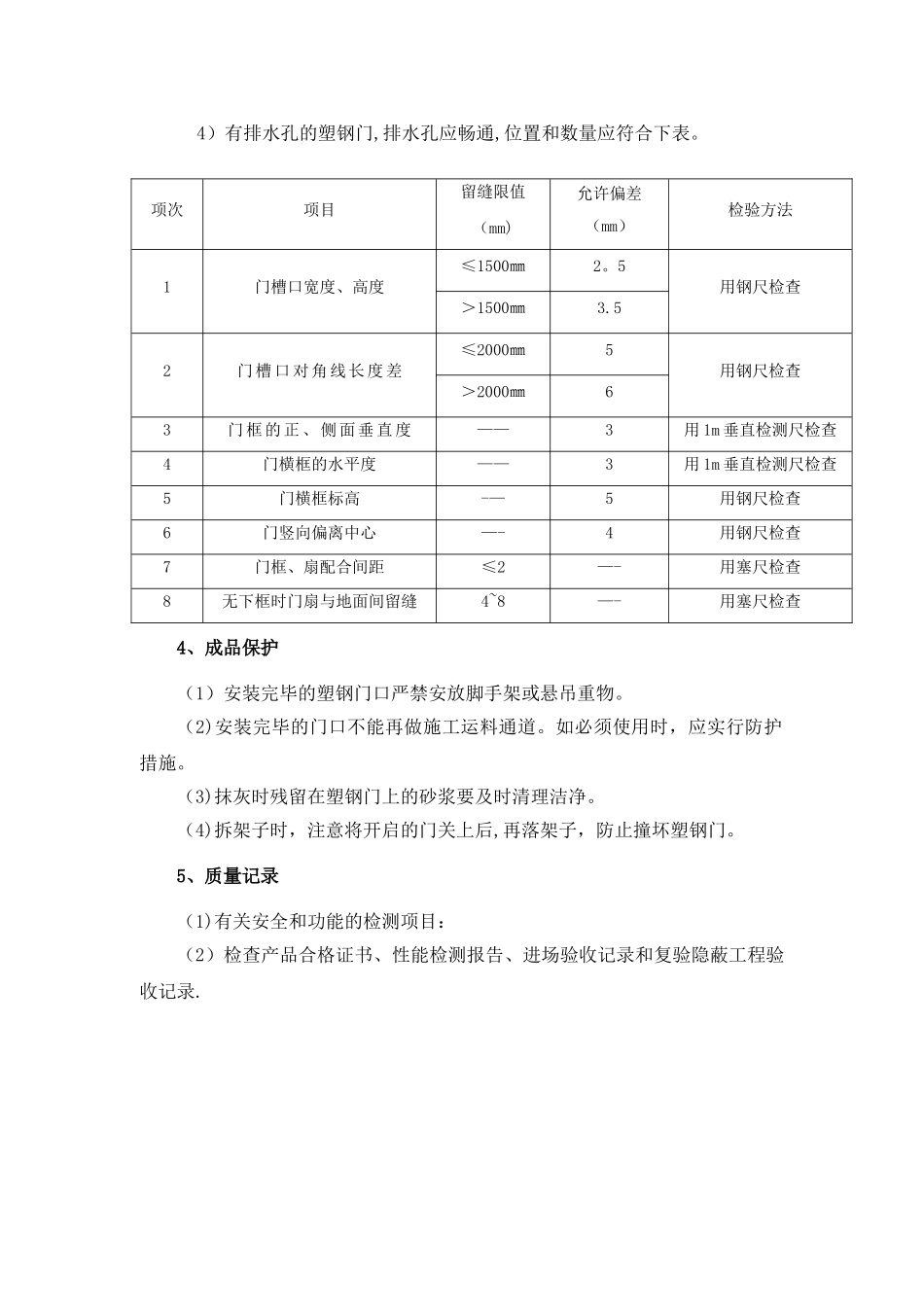

塑钢门(钢门窗)安装施工工艺1、施工准备(1)技术准备施工前应认真熟悉施工图纸,依据施工技术交底和安全交底作好各方面的准备
(2)材料要求塑钢门:钢门窗厂生产的合格的塑钢门,型号品种符合设计要求
水泥、砂:水泥 32
5 级以上,砂为中砂和粗砂
玻璃、油灰:按设计要求的玻璃
焊条:符合要求的电焊条
进场前应先对塑钢门进行验收,不合格的不准进场
运到现场的塑钢门应分类堆放,不能参差挤压,以免变形,堆放场地应干燥,并有防雨、排水措施
搬运时轻拿轻放,严禁扔摔
2、施工工艺(1)工艺流程划线定位→塑钢门就位→塑钢门固定→五金配件(2) 操作工艺1)划线定位A、图纸中门的安装位置、尺寸和标高,以门中线为准向两边量出边线
用线坠或经纬仪将分出的边线标划到相应的安装位置,量出门的水平安装线
B、依据门的边线和水平安装线做好标记
2)塑钢门就位A、按图纸中要求的型号、规格及开启方向等,将所需要的塑钢门搬运到安装地点,并垫靠稳当
B、塑钢门立于图纸要求的安装位置,用木楔临时固定,将其铁脚插入预留孔中,然后根据边线、水平线及距外墙皮的尺寸进行支垫,并用托线板靠吊垂直
C、塑钢门就位时,应保证塑钢门上框距过梁要有 20㎜缝隙,框左右缝一致,距外墙皮尺寸符合图纸要求
3)塑钢门固定A、 塑钢门就位后,校正其水平和正、侧面垂直,然后将上框铁脚与过梁预埋件焊牢,将框两侧铁脚插入预留孔内,用水把预留孔内湿润,用 1:2 较硬的水泥沙浆或 C20 细石混凝土将其填实后,抹平
终凝前不得碰动框扇
B、三天后取出四周木楔,有 1:2 水泥沙浆把框与墙之间的缝隙填实,与框同平面抹平
C、若为安装双扇塑钢门时,应将合页焊到墙中的预埋件上
要求每侧预埋件必须在同一垂直线上,两侧对应的预埋件必须在同一水平位置上4)五金配件的安装 A、检查门扇开启是否灵活,关闭是否严密,如有问题必须调整后再安装B、在开关零件的螺孔处
