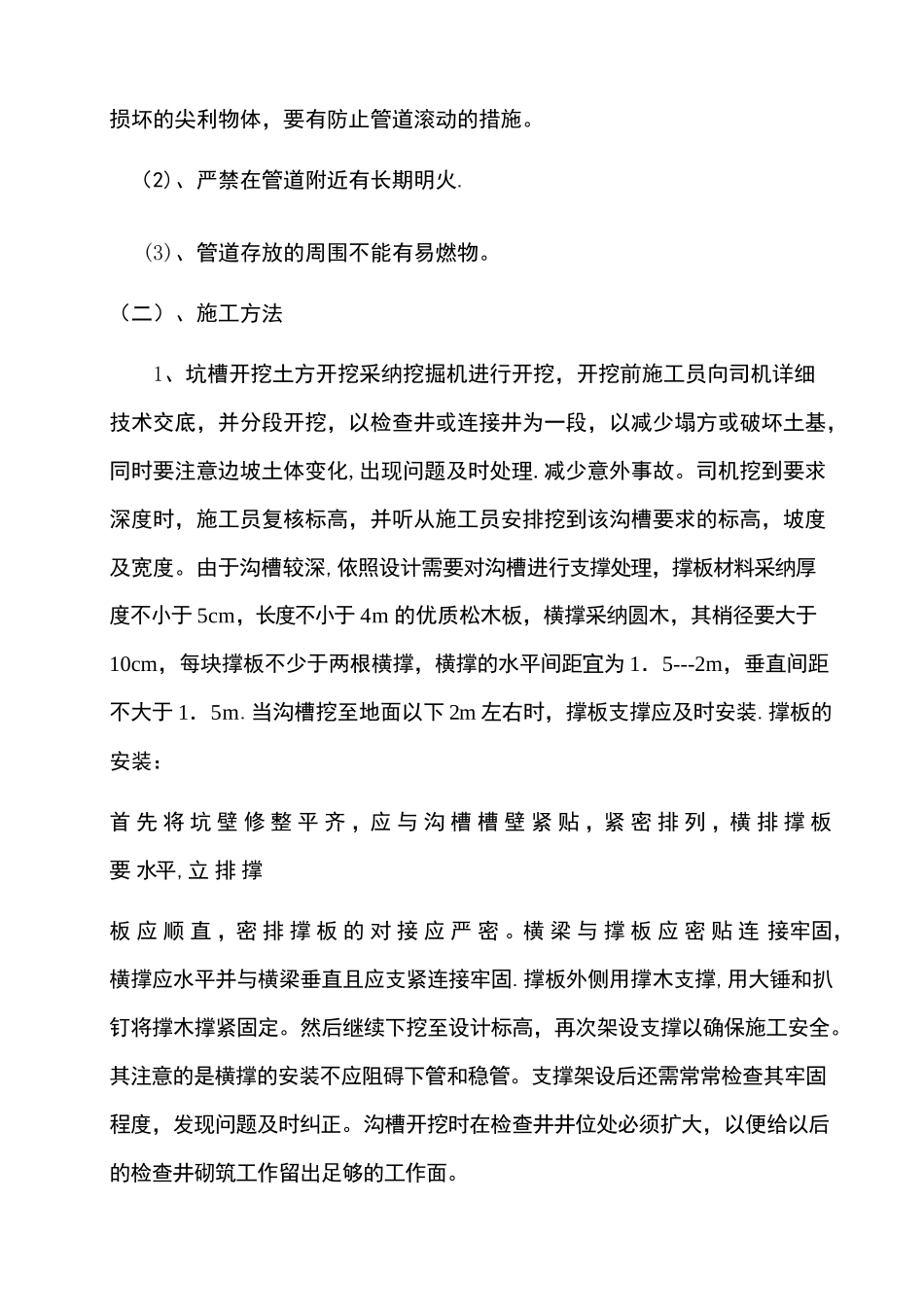

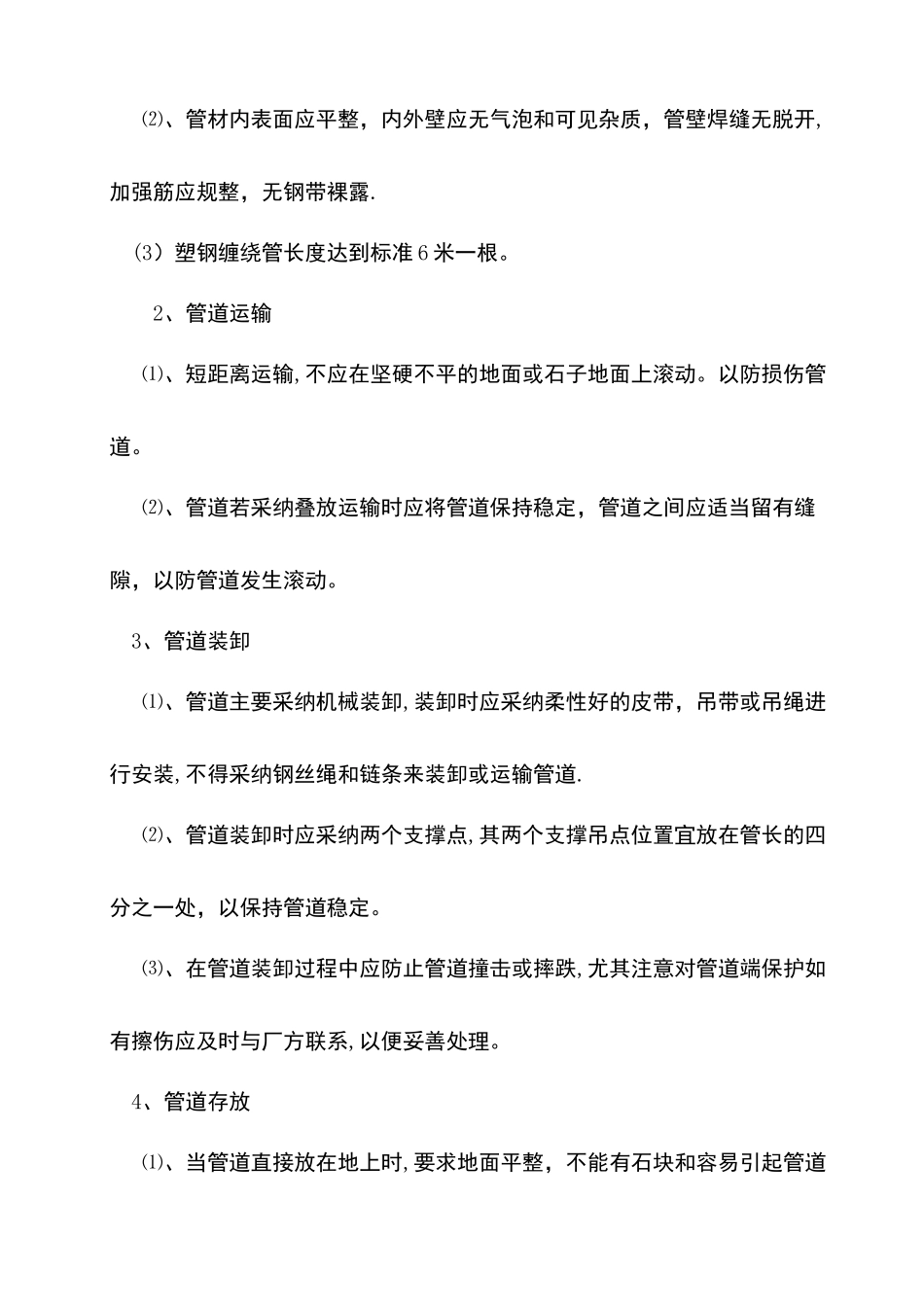

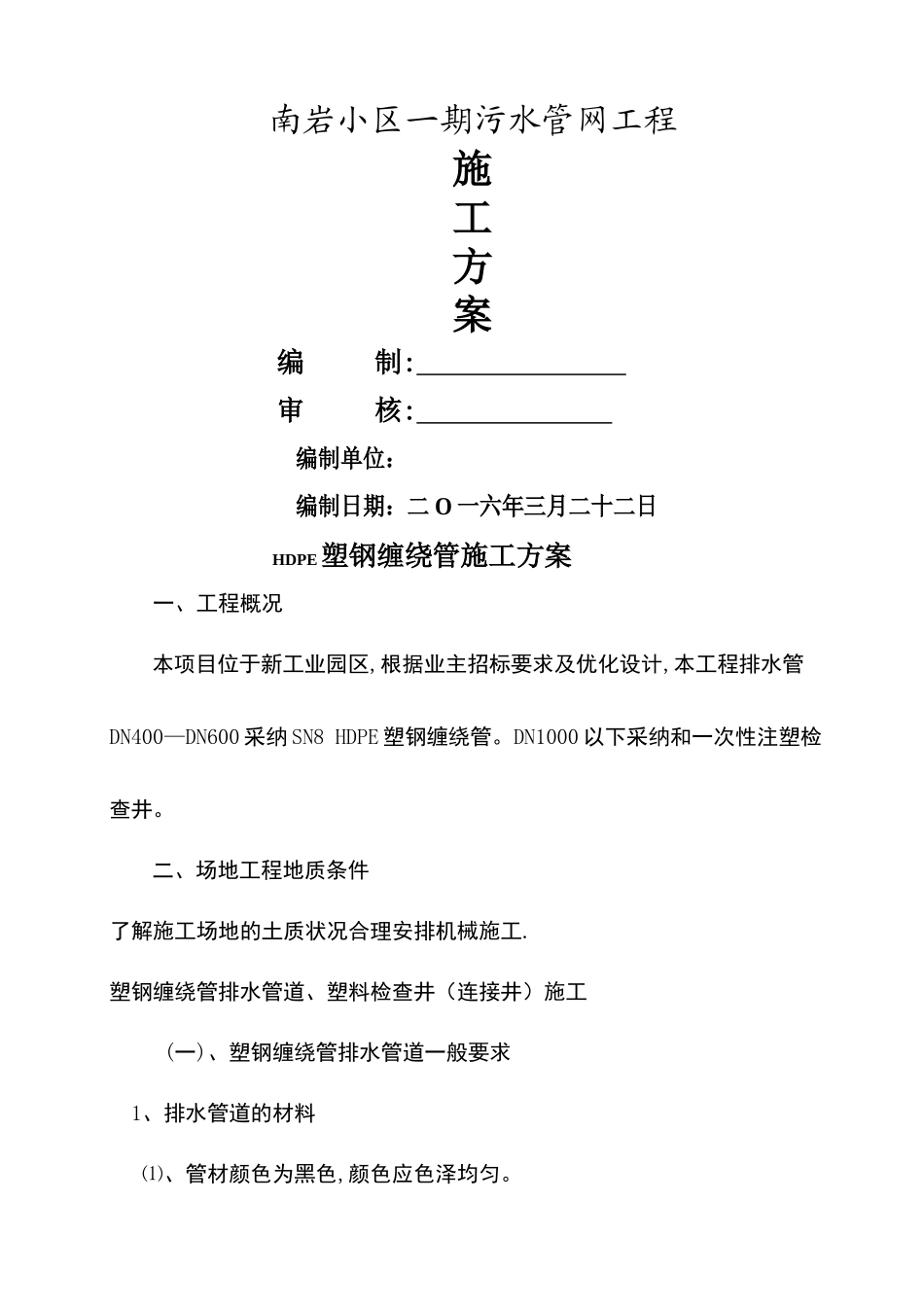

南岩小区一期污水管网工程施工方案编 制: 审 核: 编制单位:编制日期:二 O 一六年三月二十二日HDPE塑钢缠绕管施工方案一、工程概况 本项目位于新工业园区,根据业主招标要求及优化设计,本工程排水管DN400—DN600 采纳 SN8 HDPE 塑钢缠绕管。DN1000 以下采纳和一次性注塑检查井。二、场地工程地质条件了解施工场地的土质状况合理安排机械施工.塑钢缠绕管排水管道、塑料检查井(连接井)施工 (一)、塑钢缠绕管排水管道一般要求 1、排水管道的材料 ⑴、管材颜色为黑色,颜色应色泽均匀。 ⑵、管材内表面应平整,内外壁应无气泡和可见杂质,管壁焊缝无脱开,加强筋应规整,无钢带裸露. (3)塑钢缠绕管长度达到标准 6 米一根。 2、管道运输 ⑴、短距离运输,不应在坚硬不平的地面或石子地面上滚动。以防损伤管道。 ⑵、管道若采纳叠放运输时应将管道保持稳定,管道之间应适当留有缝隙,以防管道发生滚动。 3、管道装卸 ⑴、管道主要采纳机械装卸,装卸时应采纳柔性好的皮带,吊带或吊绳进行安装,不得采纳钢丝绳和链条来装卸或运输管道. ⑵、管道装卸时应采纳两个支撑点,其两个支撑吊点位置宜放在管长的四分之一处,以保持管道稳定。 ⑶、在管道装卸过程中应防止管道撞击或摔跌,尤其注意对管道端保护如有擦伤应及时与厂方联系,以便妥善处理。 4、管道存放 ⑴、当管道直接放在地上时,要求地面平整,不能有石块和容易引起管道损坏的尖利物体,要有防止管道滚动的措施。 (2)、严禁在管道附近有长期明火. (3)、管道存放的周围不能有易燃物。(二)、施工方法 1、坑槽开挖土方开挖采纳挖掘机进行开挖,开挖前施工员向司机详细技术交底,并分段开挖,以检查井或连接井为一段,以减少塌方或破坏土基,同时要注意边坡土体变化,出现问题及时处理.减少意外事故。司机挖到要求深度时,施工员复核标高,并听从施工员安排挖到该沟槽要求的标高,坡度及宽度。由于沟槽较深,依照设计需要对沟槽进行支撑处理,撑板材料采纳厚度不小于 5cm,长度不小于 4m 的优质松木板,横撑采纳圆木,其梢径要大于10cm,每块撑板不少于两根横撑,横撑的水平间距宜为 1.5---2m,垂直间距不大于 1.5m.当沟槽挖至地面以下 2m 左右时,撑板支撑应及时安装.撑板的安装:首 先 将 坑 壁 修 整 平 齐 ,应 与 沟 槽 槽 壁 紧 贴 ,紧 密 排 列 ,横 排 撑 板 要 水平,立 排 撑 板 应 顺 直 ,密 排 撑 板 的 对 接...
