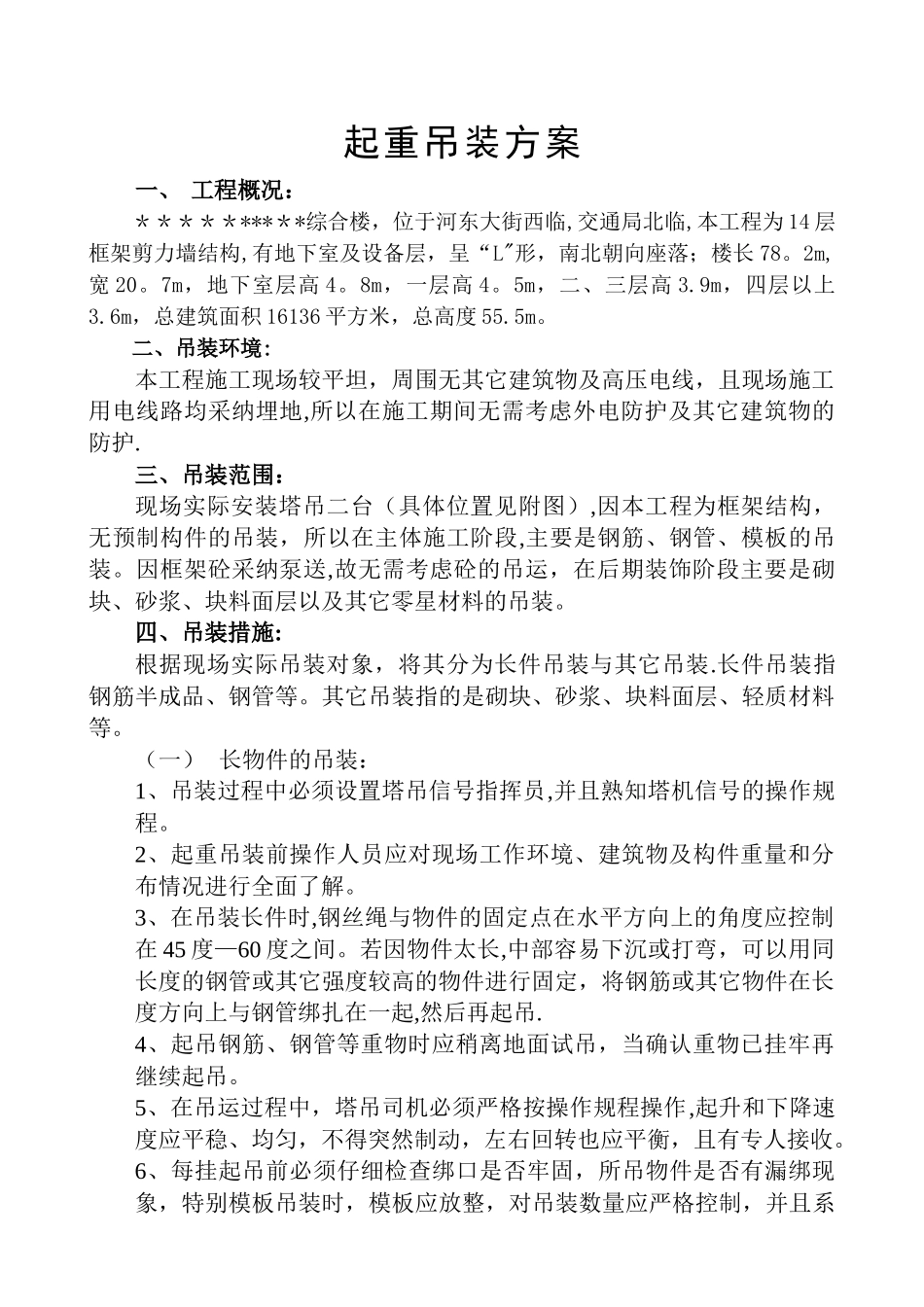

起重吊装方案一、 工程概况:**********综合楼,位于河东大街西临,交通局北临,本工程为 14 层框架剪力墙结构,有地下室及设备层,呈“L"形,南北朝向座落;楼长 78。2m,宽 20。7m,地下室层高 4。8m,一层高 4。5m,二、三层高 3.9m,四层以上3.6m,总建筑面积 16136 平方米,总高度 55.5m。二、吊装环境:本工程施工现场较平坦,周围无其它建筑物及高压电线,且现场施工用电线路均采纳埋地,所以在施工期间无需考虑外电防护及其它建筑物的防护.三、吊装范围:现场实际安装塔吊二台(具体位置见附图),因本工程为框架结构,无预制构件的吊装,所以在主体施工阶段,主要是钢筋、钢管、模板的吊装。因框架砼采纳泵送,故无需考虑砼的吊运,在后期装饰阶段主要是砌块、砂浆、块料面层以及其它零星材料的吊装。四、吊装措施:根据现场实际吊装对象,将其分为长件吊装与其它吊装.长件吊装指钢筋半成品、钢管等。其它吊装指的是砌块、砂浆、块料面层、轻质材料等。(一) 长物件的吊装:1、吊装过程中必须设置塔吊信号指挥员,并且熟知塔机信号的操作规程。2、起重吊装前操作人员应对现场工作环境、建筑物及构件重量和分布情况进行全面了解。3、在吊装长件时,钢丝绳与物件的固定点在水平方向上的角度应控制在 45 度—60 度之间。若因物件太长,中部容易下沉或打弯,可以用同长度的钢管或其它强度较高的物件进行固定,将钢筋或其它物件在长度方向上与钢管绑扎在一起,然后再起吊.4、起吊钢筋、钢管等重物时应稍离地面试吊,当确认重物已挂牢再继续起吊。5、在吊运过程中,塔吊司机必须严格按操作规程操作,起升和下降速度应平稳、均匀,不得突然制动,左右回转也应平衡,且有专人接收。6、每挂起吊前必须仔细检查绑口是否牢固,所吊物件是否有漏绑现象,特别模板吊装时,模板应放整,对吊装数量应严格控制,并且系点距模板两边的距离应对称,防止在吊装时因系点不对称,导致模板滑落.7、在大风大雨等恶劣天气下,塔吊司机有权拒绝一切不合理的吊装要求。8、对重量无法估量的物件,在吊运时必须先试吊,当发现钢丝绳有抖动,吊装设备有异常声响时,应立即停止吊装。(二) 其他材料吊装:1、在吊运砂浆时,必须使用随车的灰斗,严禁使用改装的灰斗或用其它不符合要求的容器吊装。2、吊装砌块以及块料面层时,应焊制专用的吊笼,并且严格控制吊装数量。3、对轻质材料吊装时数量也不能太多,以防体积太大,不容易固定,出现漏绑现象。4、吊物应绑扎平...
