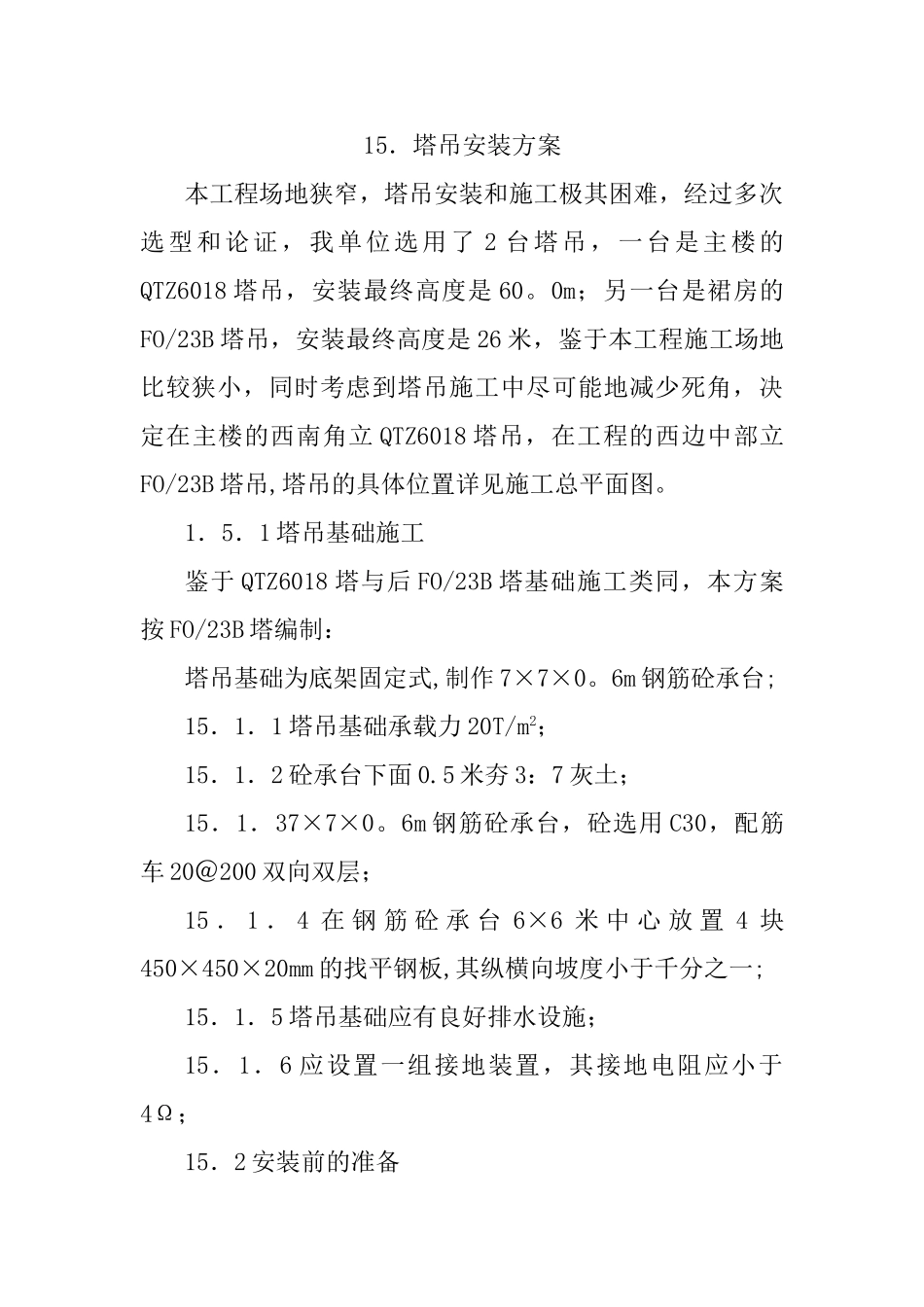

15.塔吊安装方案本工程场地狭窄,塔吊安装和施工极其困难,经过多次选型和论证,我单位选用了 2 台塔吊,一台是主楼的QTZ6018 塔吊,安装最终高度是 60
0m;另一台是裙房的FO/23B 塔吊,安装最终高度是 26 米,鉴于本工程施工场地比较狭小,同时考虑到塔吊施工中尽可能地减少死角,决定在主楼的西南角立 QTZ6018 塔吊,在工程的西边中部立FO/23B 塔吊,塔吊的具体位置详见施工总平面图
1.5.1 塔吊基础施工鉴于 QTZ6018 塔与后 FO/23B 塔基础施工类同,本方案按 FO/23B 塔编制:塔吊基础为底架固定式,制作 7×7×0
6m 钢筋砼承台;15.1.1 塔吊基础承载力 20T/m2;15.1.2 砼承台下面 0
5 米夯 3:7 灰土;15.1.37×7×0
6m 钢筋砼承台,砼选用 C30,配筋车 20@200 双向双层;15 . 1 . 4 在 钢 筋 砼 承 台 6×6 米 中 心 放 置 4 块450×450×20mm 的找平钢板,其纵横向坡度小于千分之一;15.1.5 塔吊基础应有良好排水设施;15.1.6 应设置一组接地装置,其接地电阻应小于4Ω;15.2 安装前的准备1.认真了解现场的布局和土质情况,清理周围障碍物,平整场地
选定支放 35T 汽车吊位置及码放塔吊部件的位置,安排好安装操作所需的空间
2.该塔采纳立式安装,配备 35T 汽车吊一台、16T 汽车吊一台、10T 板车三辆,承担全部运输、吊装机具
3.准备好安装用的吊具及必备工具
名 称规 格数 量备 注呆搬手464 把回转与塔帽联接使用呆搬手362 把回转套架使用呆搬手288 把塔节使用活动搬手24 寸12 寸5 把梅花搬手30—3228—266 把吊索6MΦ19
54 根吊索1
54 根吊索4MΦ17
52 根麻绳50 米1 把手锤18、14、4 磅
