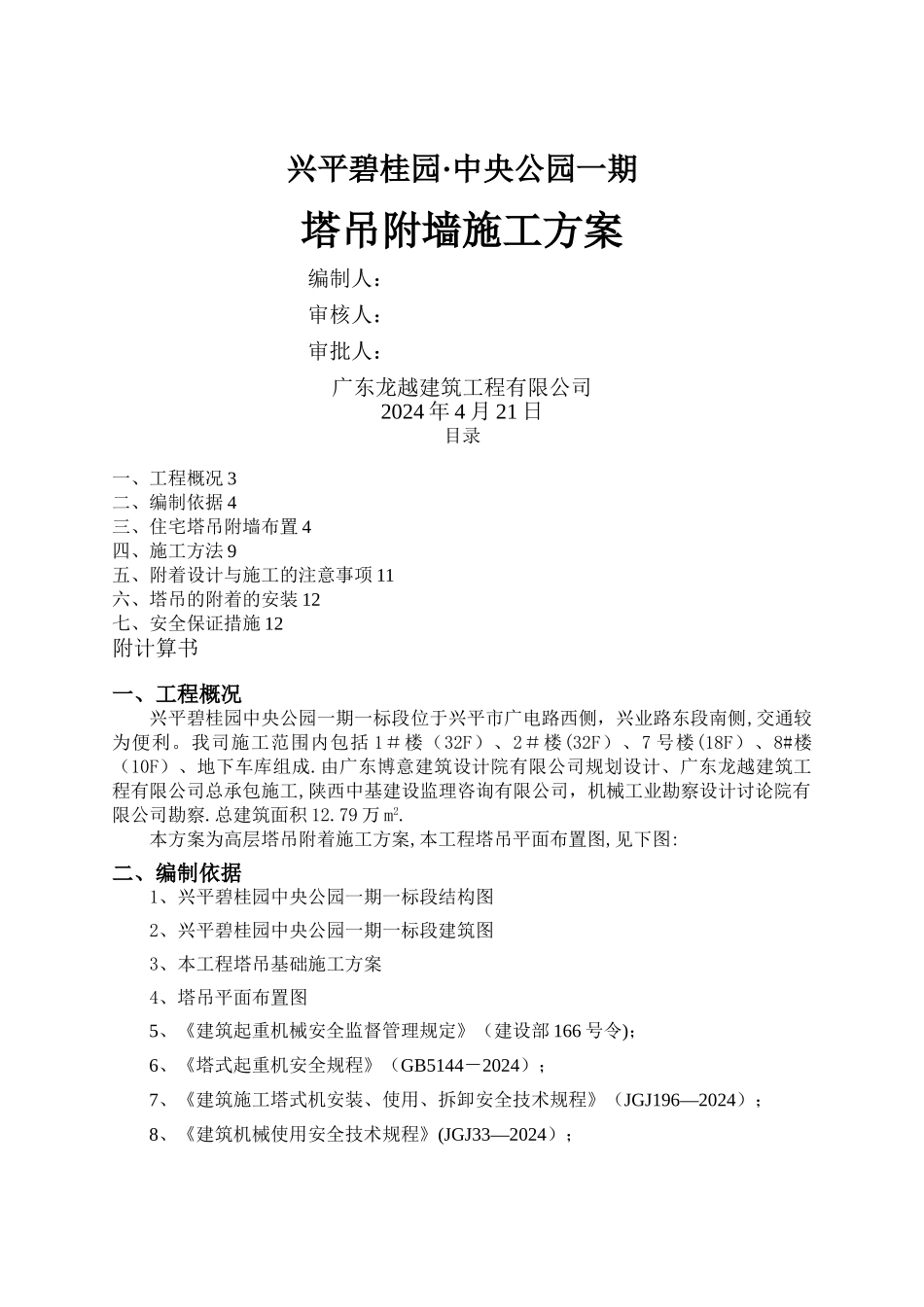

兴平碧桂园·中央公园一期塔吊附墙施工方案编制人:审核人:审批人:广东龙越建筑工程有限公司2024 年 4 月 21 日目录一、工程概况 3二、编制依据 4三、住宅塔吊附墙布置 4四、施工方法 9五、附着设计与施工的注意事项 11六、塔吊的附着的安装 12七、安全保证措施 12附计算书一、工程概况兴平碧桂园中央公园一期一标段位于兴平市广电路西侧,兴业路东段南侧,交通较为便利
我司施工范围内包括 1#楼(32F)、2#楼(32F)、7 号楼(18F)、8#楼(10F)、地下车库组成

由广东博意建筑设计院有限公司规划设计、广东龙越建筑工程有限公司总承包施工,陕西中基建设监理咨询有限公司,机械工业勘察设计讨论院有限公司勘察
总建筑面积 12

79 万 m2
本方案为高层塔吊附着施工方案,本工程塔吊平面布置图,见下图:二、编制依据1、兴平碧桂园中央公园一期一标段结构图2、兴平碧桂园中央公园一期一标段建筑图3、本工程塔吊基础施工方案4、塔吊平面布置图5、《建筑起重机械安全监督管理规定》(建设部 166 号令);6、《塔式起重机安全规程》(GB5144-2024);7、《建筑施工塔式机安装、使用、拆卸安全技术规程》(JGJ196—2024);8、《建筑机械使用安全技术规程》(JGJ33—2024);9、《施工现场机械设备检查技术规程》(JGJ160-2024);10、《建设工程安全生产管理条例》(国务院令第 393 号) ;11、《施工现场临时用电安全技术法律规范》JGJ46-202412、《建筑施工高处作业安全技术法律规范》JGJ80-202413、《建筑结构荷载法律规范》(GB50009—2024)三、住宅塔吊附墙布置根据本工程结构特点、结合结施图、建施图与塔吊使用说明书中的规定,对本工程塔吊附墙作如下布置:住宅部分塔吊附墙布置见下表:序号塔吊型号第一道第二道第三道第四道第五道第六道
