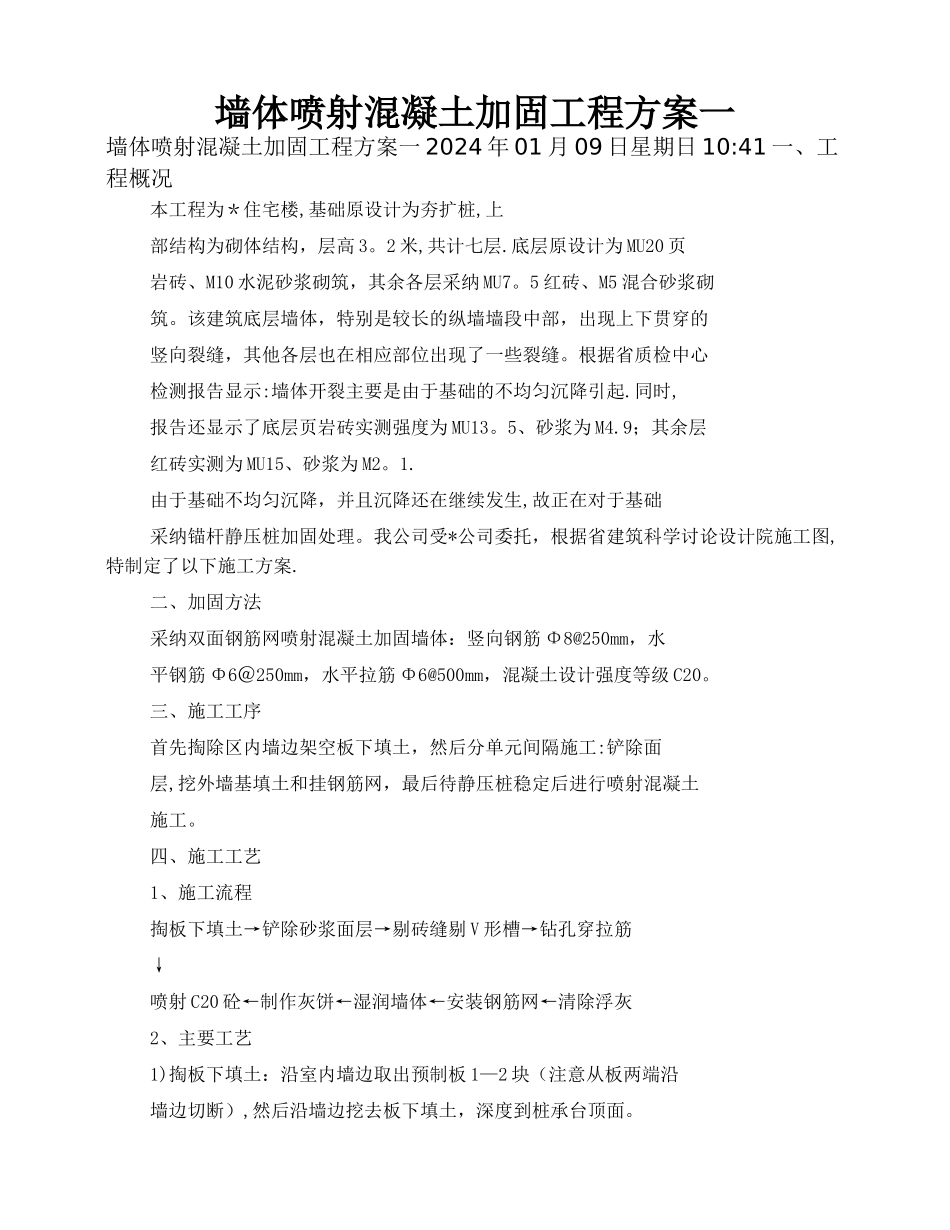

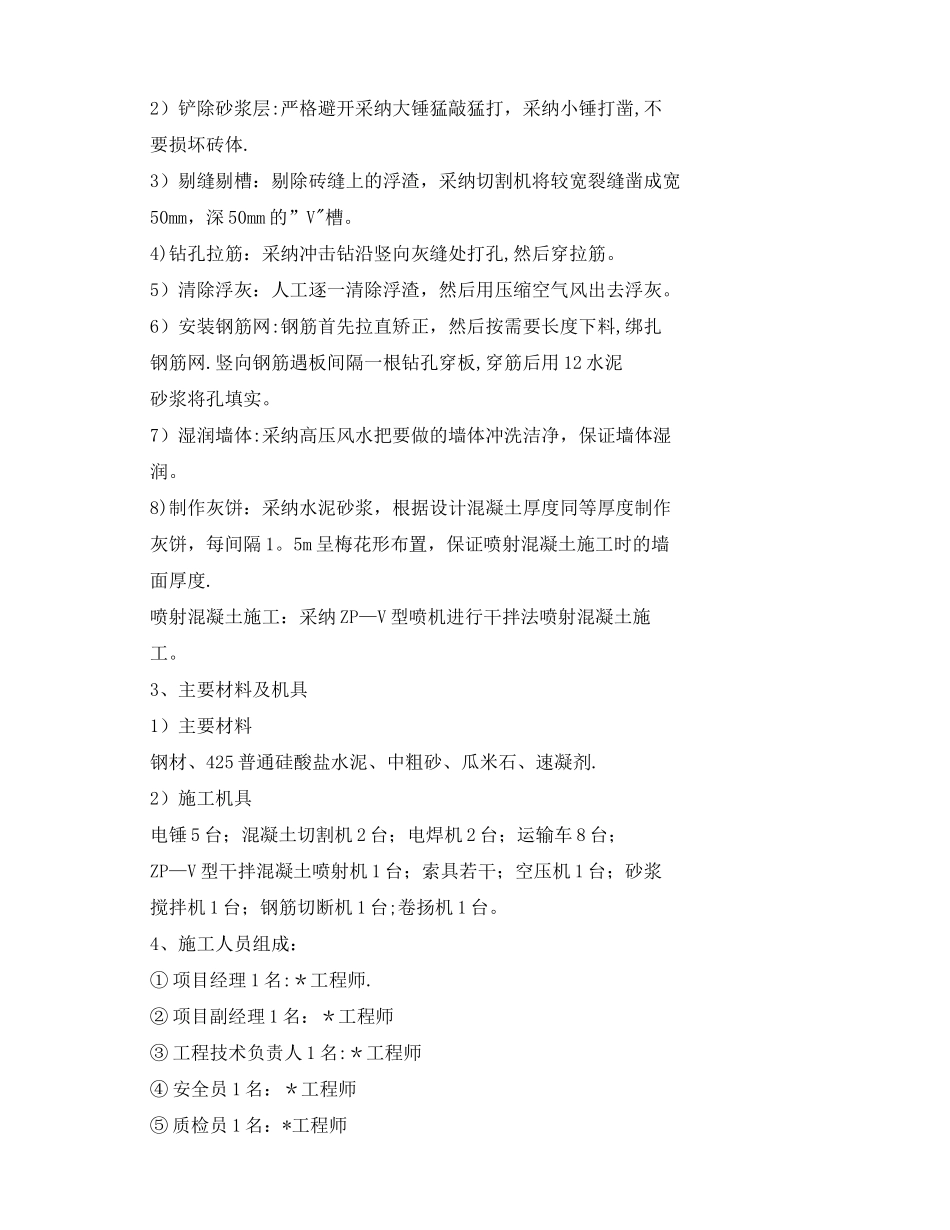

墙体喷射混凝土加固工程方案一墙体喷射混凝土加固工程方案一 2024 年 01 月 09 日星期日 10:41 一、工程概况本工程为*住宅楼,基础原设计为夯扩桩,上部结构为砌体结构,层高 3。2 米,共计七层.底层原设计为 MU20 页岩砖、M10 水泥砂浆砌筑,其余各层采纳 MU7。5 红砖、M5 混合砂浆砌筑。该建筑底层墙体,特别是较长的纵墙墙段中部,出现上下贯穿的竖向裂缝,其他各层也在相应部位出现了一些裂缝。根据省质检中心检测报告显示:墙体开裂主要是由于基础的不均匀沉降引起.同时,报告还显示了底层页岩砖实测强度为 MU13。5、砂浆为 M4.9;其余层红砖实测为 MU15、砂浆为 M2。1.由于基础不均匀沉降,并且沉降还在继续发生,故正在对于基础采纳锚杆静压桩加固处理。我公司受*公司委托,根据省建筑科学讨论设计院施工图,特制定了以下施工方案.二、加固方法采纳双面钢筋网喷射混凝土加固墙体:竖向钢筋 Φ8@250mm,水平钢筋 Φ6@250mm,水平拉筋 Φ6@500mm,混凝土设计强度等级 C20。三、施工工序首先掏除区内墙边架空板下填土,然后分单元间隔施工:铲除面层,挖外墙基填土和挂钢筋网,最后待静压桩稳定后进行喷射混凝土施工。四、施工工艺1、施工流程掏板下填土→铲除砂浆面层→剔砖缝剔 V 形槽→钻孔穿拉筋↓喷射 C20 砼←制作灰饼←湿润墙体←安装钢筋网←清除浮灰2、主要工艺1)掏板下填土:沿室内墙边取出预制板 1—2 块(注意从板两端沿墙边切断),然后沿墙边挖去板下填土,深度到桩承台顶面。2)铲除砂浆层:严格避开采纳大锤猛敲猛打,采纳小锤打凿,不要损坏砖体.3)剔缝剔槽:剔除砖缝上的浮渣,采纳切割机将较宽裂缝凿成宽50mm,深 50mm 的”V"槽。4)钻孔拉筋:采纳冲击钻沿竖向灰缝处打孔,然后穿拉筋。5)清除浮灰:人工逐一清除浮渣,然后用压缩空气风出去浮灰。6)安装钢筋网:钢筋首先拉直矫正,然后按需要长度下料,绑扎钢筋网.竖向钢筋遇板间隔一根钻孔穿板,穿筋后用 12 水泥砂浆将孔填实。7)湿润墙体:采纳高压风水把要做的墙体冲洗洁净,保证墙体湿润。8)制作灰饼:采纳水泥砂浆,根据设计混凝土厚度同等厚度制作灰饼,每间隔 1。5m 呈梅花形布置,保证喷射混凝土施工时的墙面厚度.喷射混凝土施工:采纳 ZP—V 型喷机进行干拌法喷射混凝土施工。3、主要材料及机具1)主要材料钢材、425 普通硅酸盐水泥、中粗砂、瓜米石、速凝剂.2)施工机具电锤 5 台;混凝土切割机 2 台;电焊机 2 台;运输车 8...
