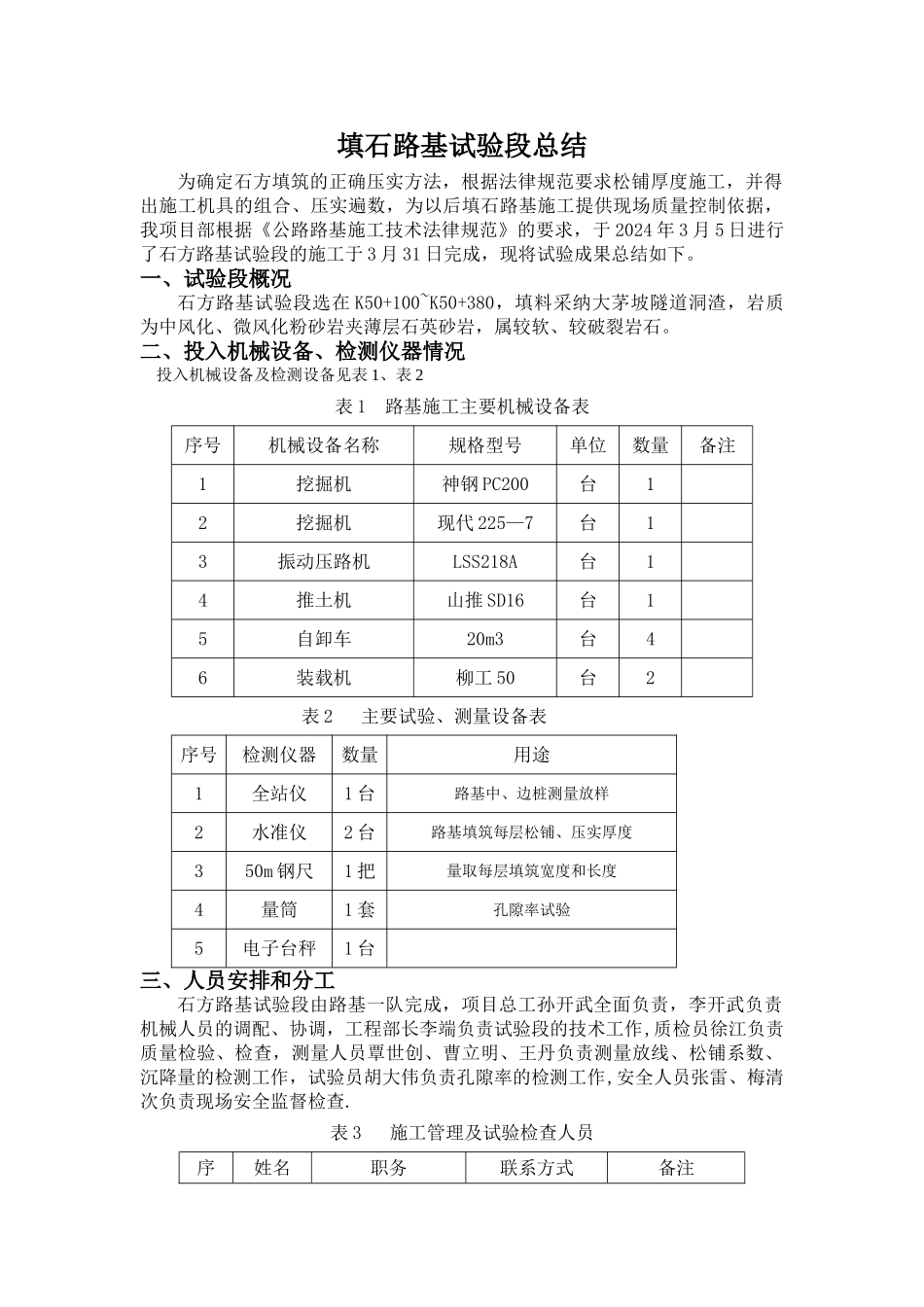

填石路基试验段总结为确定石方填筑的正确压实方法,根据法律规范要求松铺厚度施工,并得出施工机具的组合、压实遍数,为以后填石路基施工提供现场质量控制依据,我项目部根据《公路路基施工技术法律规范》的要求,于 2024 年 3 月 5 日进行了石方路基试验段的施工于 3 月 31 日完成,现将试验成果总结如下
一、试验段概况石方路基试验段选在 K50+100~K50+380,填料采纳大茅坡隧道洞渣,岩质为中风化、微风化粉砂岩夹薄层石英砂岩,属较软、较破裂岩石
二、投入机械设备、检测仪器情况 投入机械设备及检测设备见表 1、表 2表 1 路基施工主要机械设备表序号机械设备名称规格型号单位数量备注1挖掘机神钢 PC200台12挖掘机现代 225—7台13振动压路机LSS218A台14推土机山推 SD16台15自卸车20m3台46装载机柳工 50台2表 2 主要试验、测量设备表序号检测仪器数量用途1全站仪1 台路基中、边桩测量放样2水准仪2 台路基填筑每层松铺、压实厚度350m 钢尺1 把量取每层填筑宽度和长度4量筒1 套孔隙率试验5电子台秤1 台三、人员安排和分工石方路基试验段由路基一队完成,项目总工孙开武全面负责,李开武负责机械人员的调配、协调,工程部长李端负责试验段的技术工作,质检员徐江负责质量检验、检查,测量人员覃世创、曹立明、王丹负责测量放线、松铺系数、沉降量的检测工作,试验员胡大伟负责孔隙率的检测工作,安全人员张雷、梅清次负责现场安全监督检查

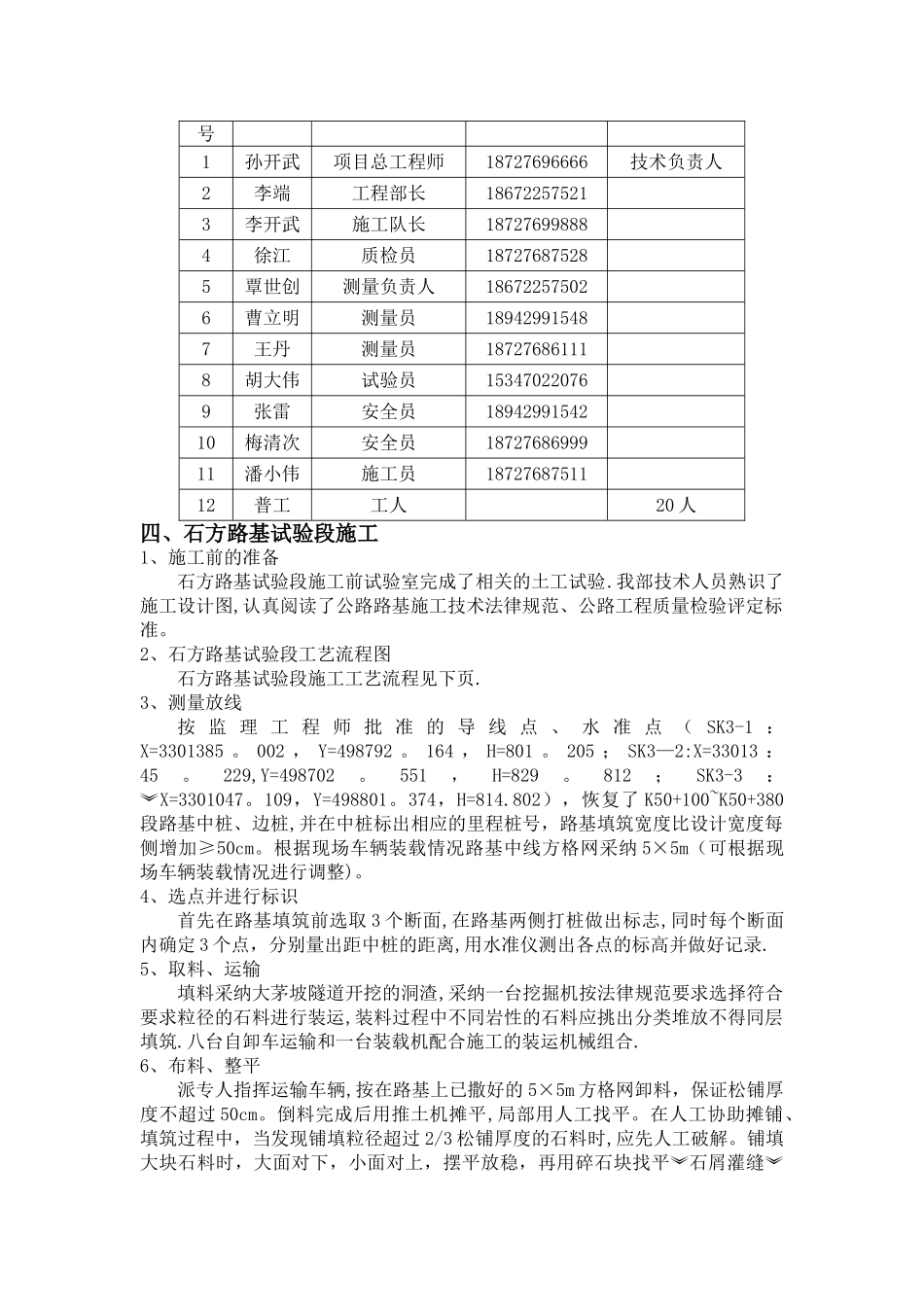

表 3 施工管理及试验检查人员序姓名职务联系方式备注号1孙开武项目总工程师18727696666技术负责人2李端工程部长186722575213李开武施工队长187276998884徐江质检员187276875285覃世创测量负责人186722575026曹立明测量员189429915487王丹测量员187276861118胡大伟试验员
