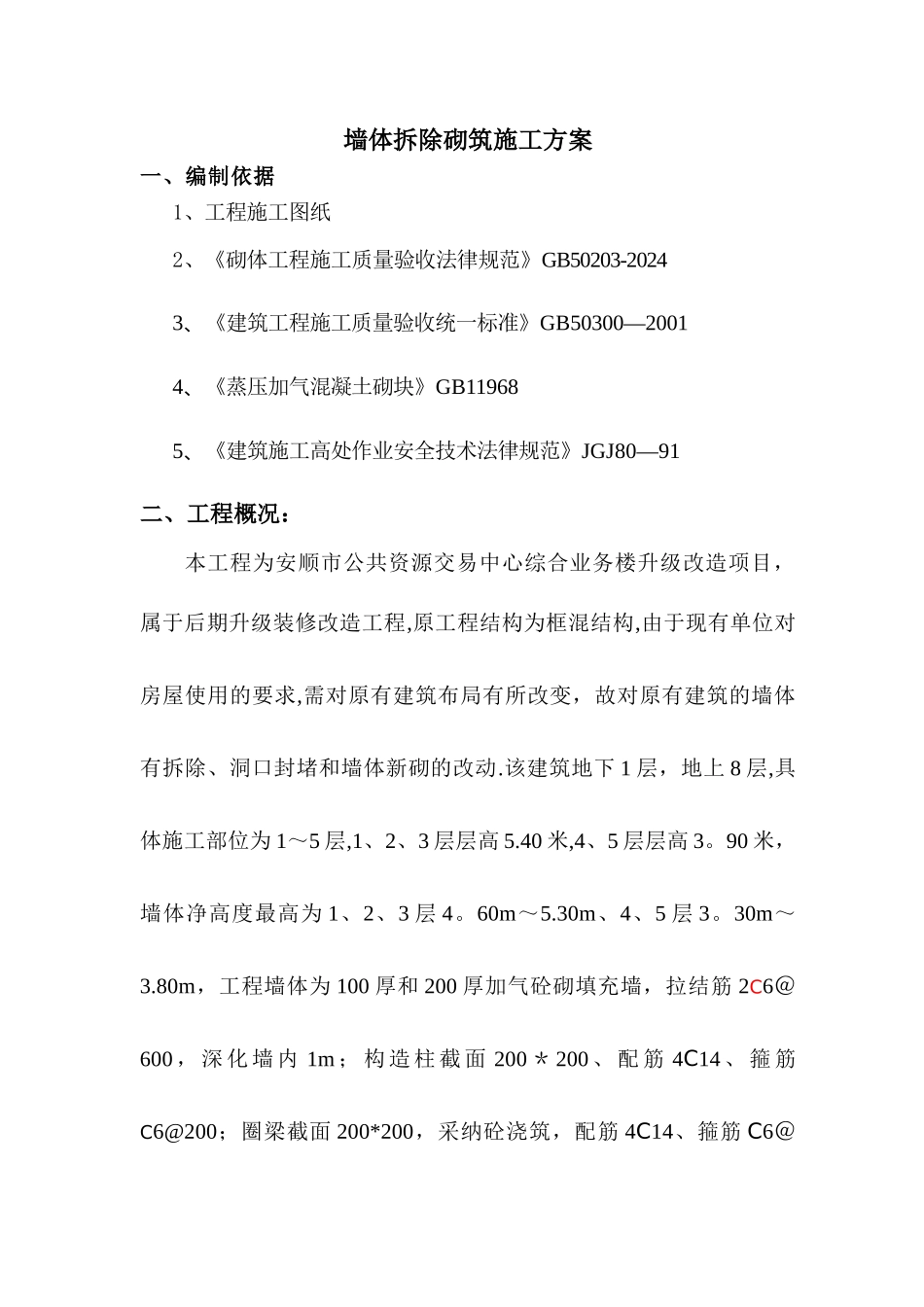

墙体拆除砌筑施工方案一、编制依据1、工程施工图纸2、《砌体工程施工质量验收法律规范》GB50203-2024 3、《建筑工程施工质量验收统一标准》GB50300—2001 4、《蒸压加气混凝土砌块》GB11968 5、《建筑施工高处作业安全技术法律规范》JGJ80—91二、工程概况:本工程为安顺市公共资源交易中心综合业务楼升级改造项目,属于后期升级装修改造工程,原工程结构为框混结构,由于现有单位对房屋使用的要求,需对原有建筑布局有所改变,故对原有建筑的墙体有拆除、洞口封堵和墙体新砌的改动
该建筑地下 1 层,地上 8 层,具体施工部位为 1~5 层,1、2、3 层层高 5
40 米,4、5 层层高 3
90 米,墙体净高度最高为 1、2、3 层 4
30m、4、5 层 3
80m,工程墙体为 100 厚和 200 厚加气砼砌填充墙,拉结筋 2C6@600 , 深 化 墙 内 1m ; 构 造 柱 截 面 200 * 200 、 配 筋 4C14 、 箍 筋C6@200;圈梁截面 200*200,采纳砼浇筑,配筋 4C14、箍筋 C6@200、墙体抹灰采纳水泥砂浆

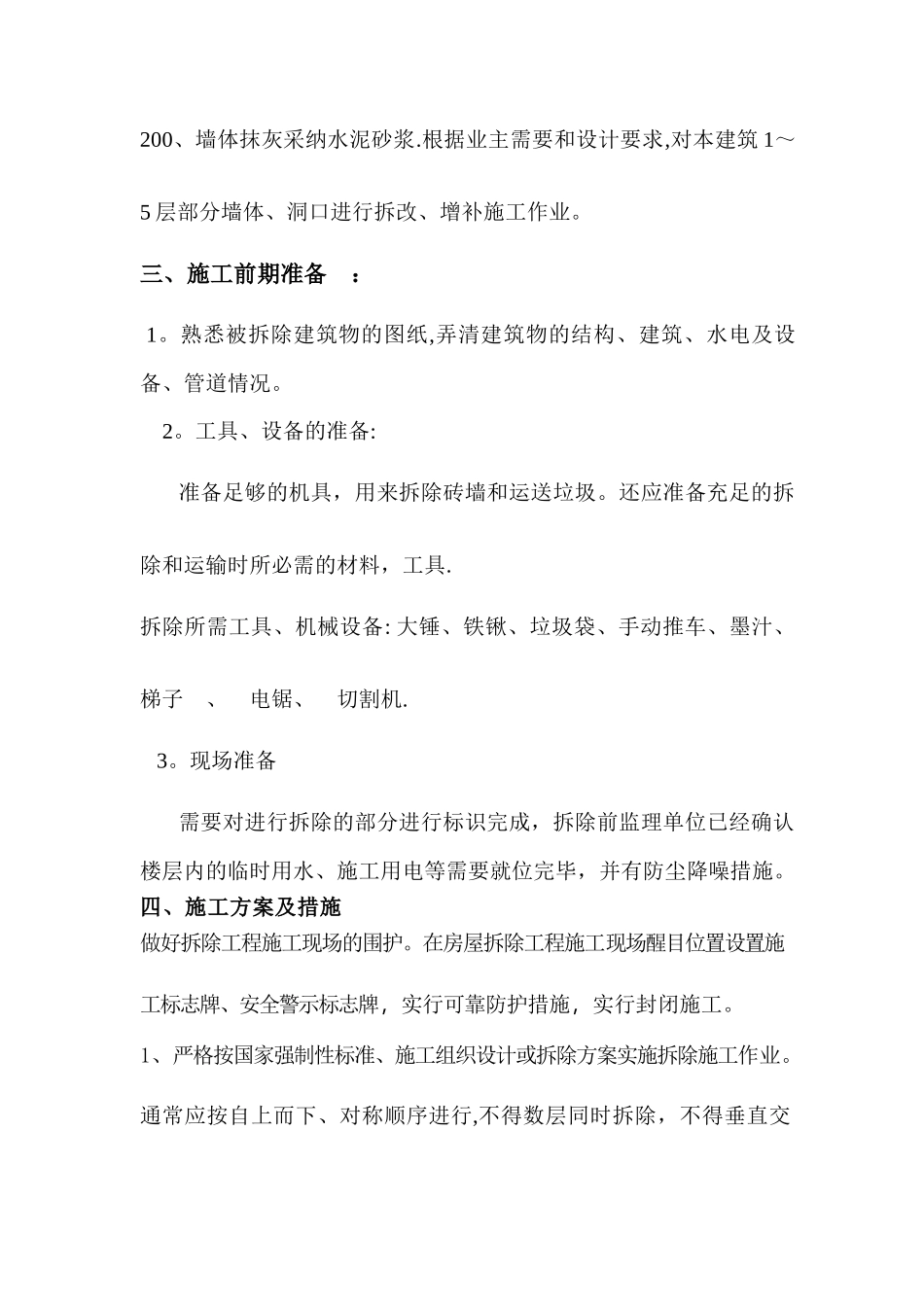

根据业主需要和设计要求,对本建筑 1~5 层部分墙体、洞口进行拆改、增补施工作业

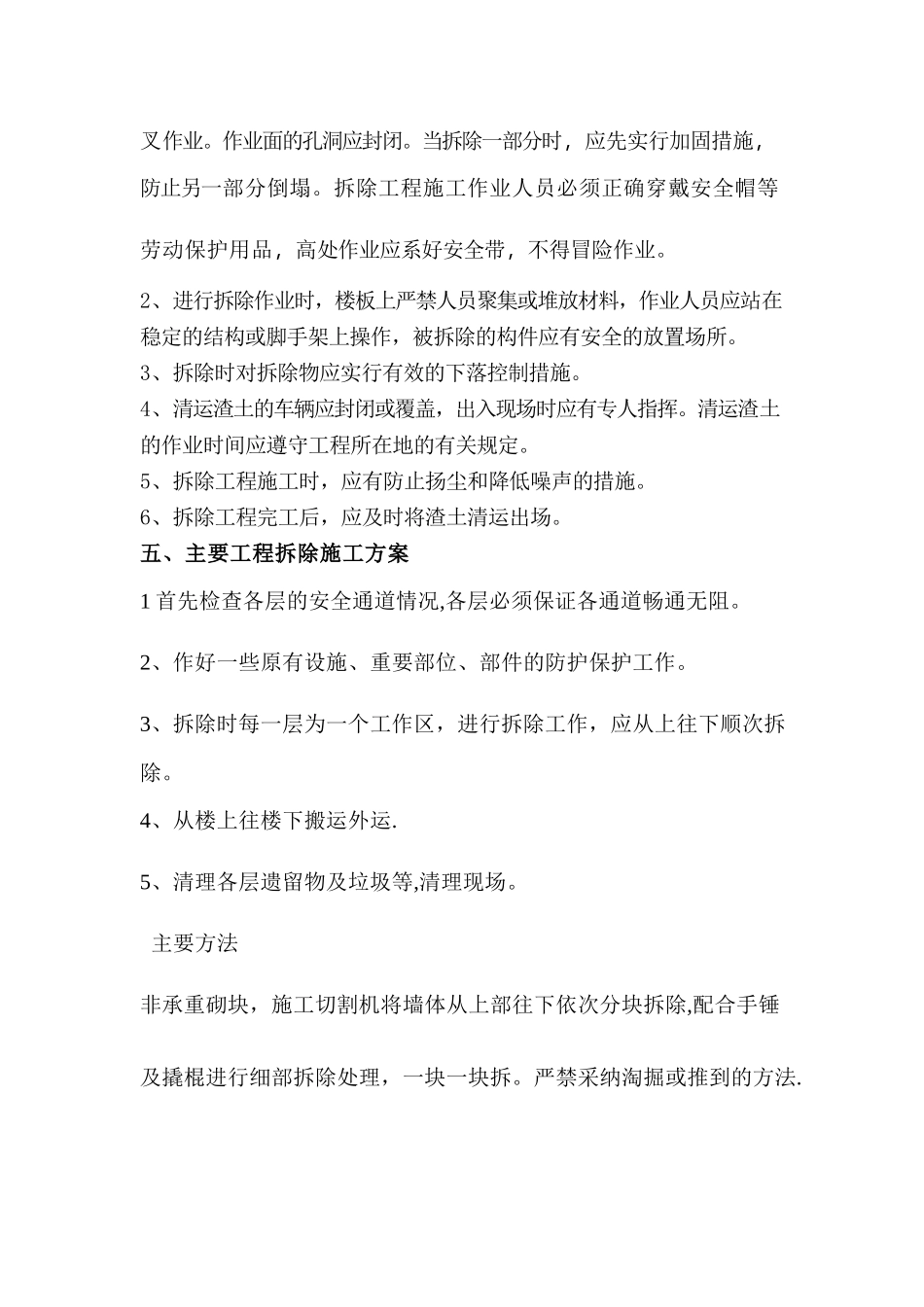

三、施工前期准备 : 1
熟悉被拆除建筑物的图纸,弄清建筑物的结构、建筑、水电及设备、管道情况
工具、设备的准备: 准备足够的机具,用来拆除砖墙和运送垃圾
还应准备充足的拆除和运输时所必需的材料,工具
拆除所需工具、机械设备: 大锤、铁锹、垃圾袋、手动推车、墨汁、梯子 、 电锯、 切割机
现场准备 需要对进行拆除的部分进行标识完成,拆除前监理单位已经确认楼层内的临时用水、施工用电等需要就位完毕,并有防尘降噪措施
四、施工方案及措施做好拆除工程施工现场的围护
在房屋拆除工程施工现场醒目位置设置施工
