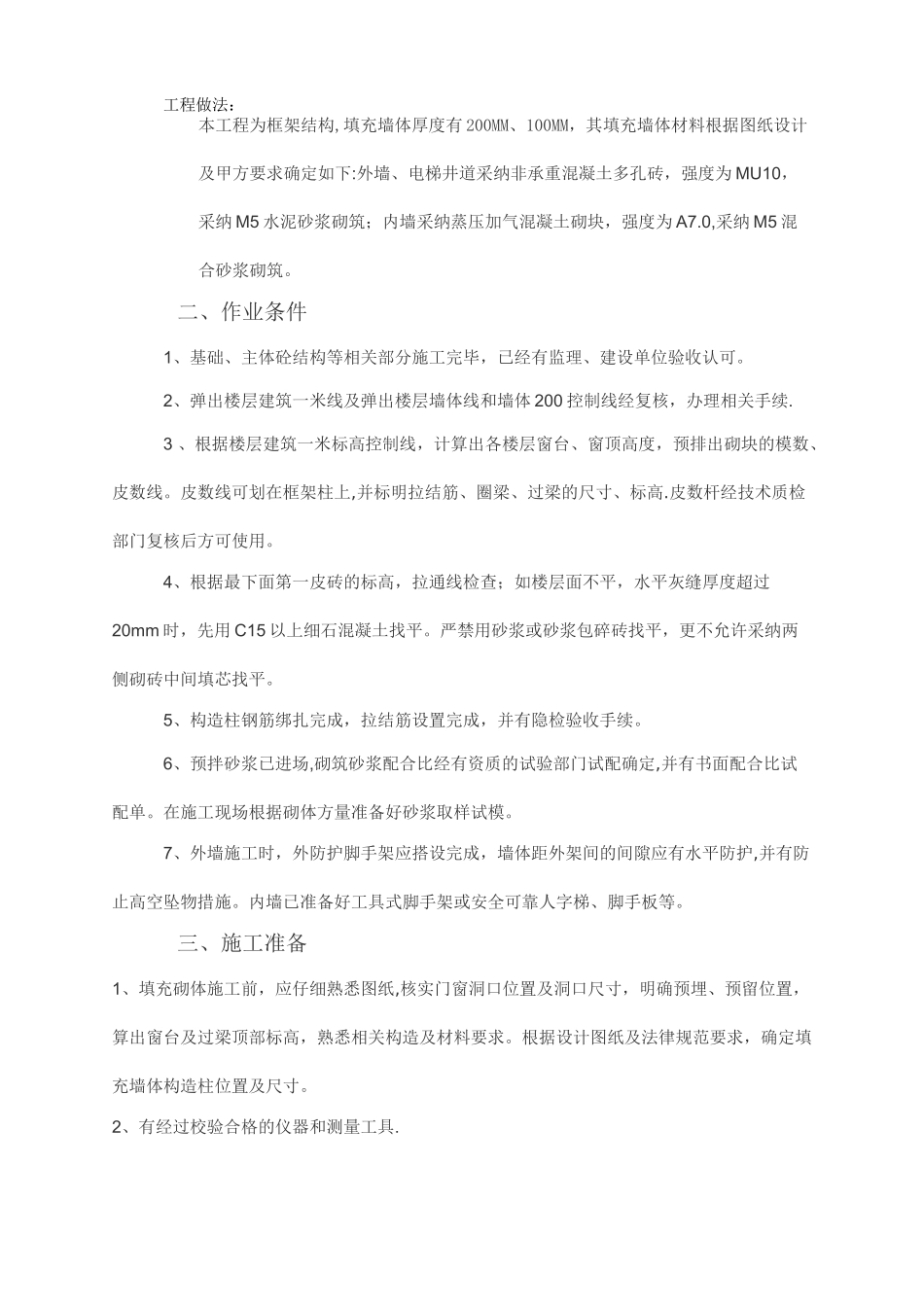

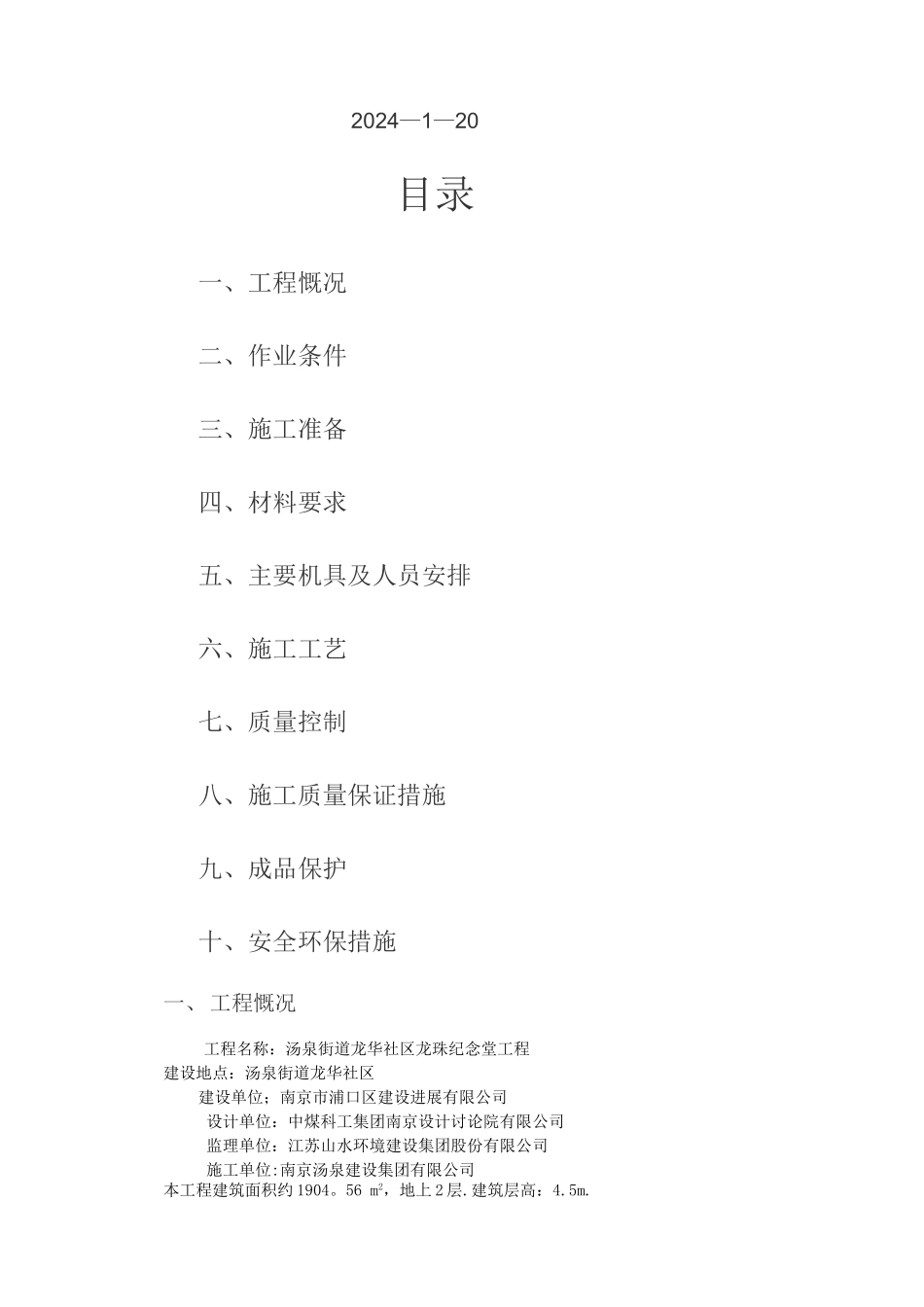

汤泉街道龙华社区龙珠纪念堂工程墙体砌筑施工方案编制人审核人审批人南京汤泉建设集团有限公司2024—1—20目录一、工程慨况二、作业条件三、施工准备四、材料要求五、主要机具及人员安排六、施工工艺七、质量控制八、施工质量保证措施九、成品保护十、安全环保措施一、工程慨况工程名称:汤泉街道龙华社区龙珠纪念堂工程建设地点:汤泉街道龙华社区建设单位;南京市浦口区建设进展有限公司 设计单位:中煤科工集团南京设计讨论院有限公司 监理单位:江苏山水环境建设集团股份有限公司 施工单位:南京汤泉建设集团有限公司本工程建筑面积约 1904。56 m2,地上 2 层.建筑层高:4.5m.工程做法:本工程为框架结构,填充墙体厚度有 200MM、100MM,其填充墙体材料根据图纸设计及甲方要求确定如下:外墙、电梯井道采纳非承重混凝土多孔砖,强度为 MU10,采纳 M5 水泥砂浆砌筑;内墙采纳蒸压加气混凝土砌块,强度为 A7.0,采纳 M5 混合砂浆砌筑。二、作业条件1、基础、主体砼结构等相关部分施工完毕,已经有监理、建设单位验收认可。2、弹出楼层建筑一米线及弹出楼层墙体线和墙体 200 控制线经复核,办理相关手续.3 、根据楼层建筑一米标高控制线,计算出各楼层窗台、窗顶高度,预排出砌块的模数、皮数线。皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁的尺寸、标高.皮数杆经技术质检部门复核后方可使用。4、根据最下面第一皮砖的标高,拉通线检查;如楼层面不平,水平灰缝厚度超过20mm 时,先用 C15 以上细石混凝土找平。严禁用砂浆或砂浆包碎砖找平,更不允许采纳两侧砌砖中间填芯找平。5、构造柱钢筋绑扎完成,拉结筋设置完成,并有隐检验收手续。6、预拌砂浆已进场,砌筑砂浆配合比经有资质的试验部门试配确定,并有书面配合比试配单。在施工现场根据砌体方量准备好砂浆取样试模。7、外墙施工时,外防护脚手架应搭设完成,墙体距外架间的间隙应有水平防护,并有防止高空坠物措施。内墙已准备好工具式脚手架或安全可靠人字梯、脚手板等。三、施工准备1、填充砌体施工前,应仔细熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。根据设计图纸及法律规范要求,确定填充墙体构造柱位置及尺寸。2、有经过校验合格的仪器和测量工具.3、填充墙砌体施工前,工程技术人员应结合设计图纸及实际情况,对施工人员进行专项施工技术交底。同进做到样板引路;应先砌筑样板墙,经甲方、监理...
