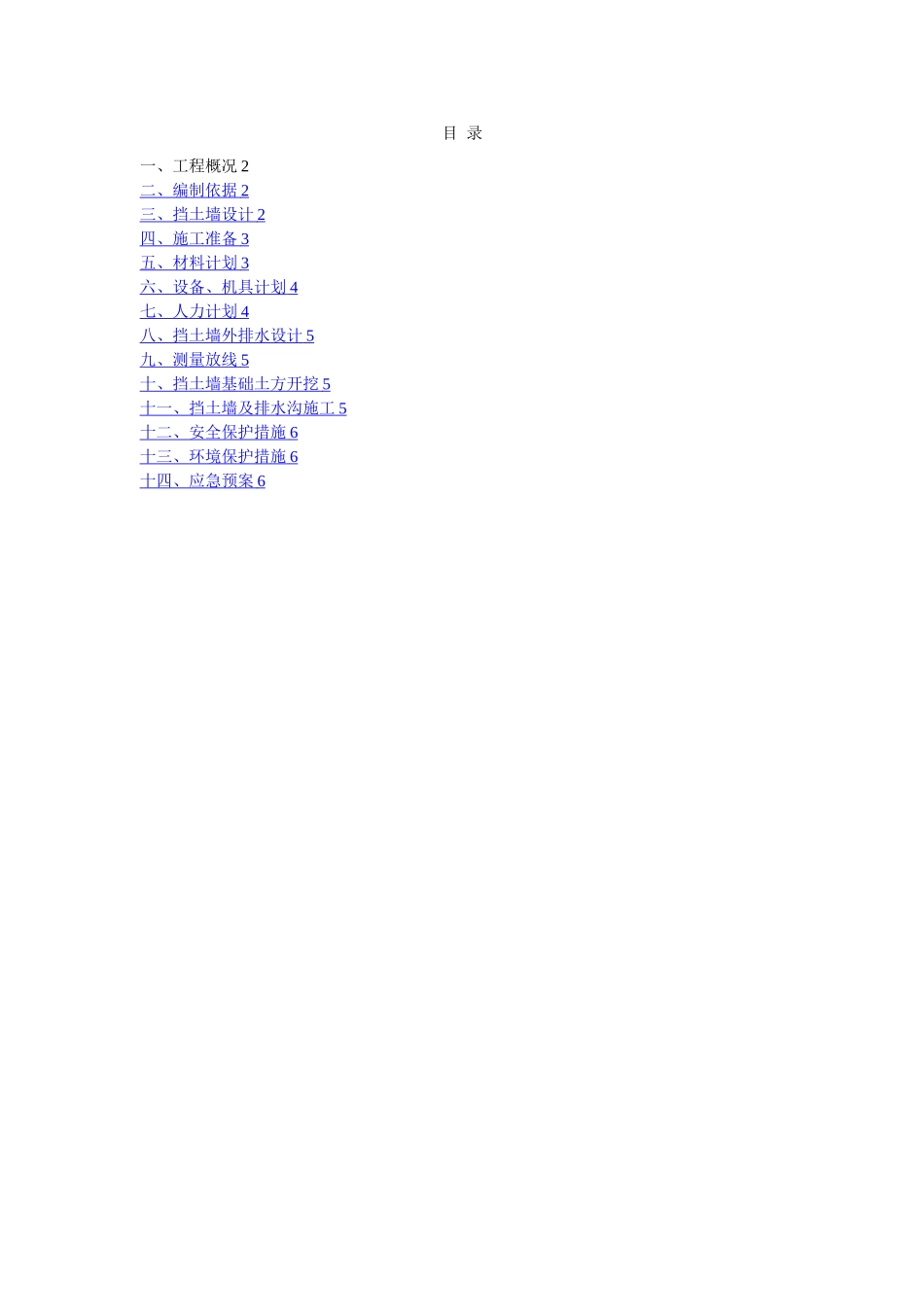

贵阳二堡新城安置房项目东侧备用土堆场挡土墙施工方案编制人:审核人:审批人:中交四公局贵阳二堡新城安置房项目经理部2024 年 11 月目 录一、工程概况 2二、编制依据 2 三、挡土墙设计 2 四、施工准备 3 五、材料计划 3 六、设备、机具计划 4 七、人力计划 4 八、挡土墙外排水设计 5 九、测量放线 5 十、挡土墙基础土方开挖 5 十一、挡土墙及排水沟施工 5 十二、安全保护措施 6 十三、环境保护措施 6 十四、应急预案 6 一、工程概况1、工程概况:贵阳二堡新城安置房项目位于贵州省贵阳市双龙临空经济区小碧乡二堡村,紧邻龙洞堡国际机场,距离市中心仅 7。5 公里,基地位于建设大道南向、东临金翠湖,地块地形较为平坦。2、参建单位:建设单位:双龙航空港置业有限公司设计单位:贵阳建筑勘察设计有限公司监理单位:贵州立达建设监理咨询有限责任公司施工单位:中交第四公路工程局有限公司审计单位:贵州百利工程建设咨询有限公司地勘单位:贵州正业工程技术投资有限公司3、东侧设置备用土堆临时土场目的:因为项目需要大量外借土石方,设置备用堆土场目的是把场内淤泥、种植土等临时堆放,景观施工时将土运回,用于种植土区域回填,同时挡土墙砼爆破后可以用于小区永久道路基层回填,不会造成浪费.假如将淤泥、种植土外运,以后又外借种植土及石块土(永久道路基层),成本将高很多。4、本方案全部采纳商品砼。5、本方案施工用电采纳 200kw 柴油发电机供电。6、本方案施工过程中,由业主单位、监理单位、审计单位、地勘单位等跟踪,发生所有工程量按实际收方,按合同计价取费.二、编制依据1、现场及周边实际情况。2、二堡新城安置房项目设计施工图。3、2016 年 11 月 10 日的推动项目进度二次专题会议纪要.4、有关石油管线保护法、条例等.5、采纳法律规范:《建筑机械使用安全技术规程》 JGJ33—2024《施工现场临时用电安全技术规程》 JGJ46—2024《混凝土结构工程施工质量验收法律规范》GB 50204-2024《建筑地基基础工程施工质量验收法律规范》GB 50202-2024三、挡土墙设计1、项目东侧备用土临时堆场挡土墙高度 5m,在场地东、西、北侧设挡土墙,南侧因地势较高,可以不设挡土墙,采纳 1:1 自然放坡;挡土墙距金翠湖堤坝底边 5m,距河道边 5m,距石油管线 10m.2、挡墙点位坐标如下:(挡墙总长度约 442m)1#点坐标 X=2935524。693,Y=382052.611,H=1095.500;2#点坐标 X=2935588。290,Y=381999.053...
