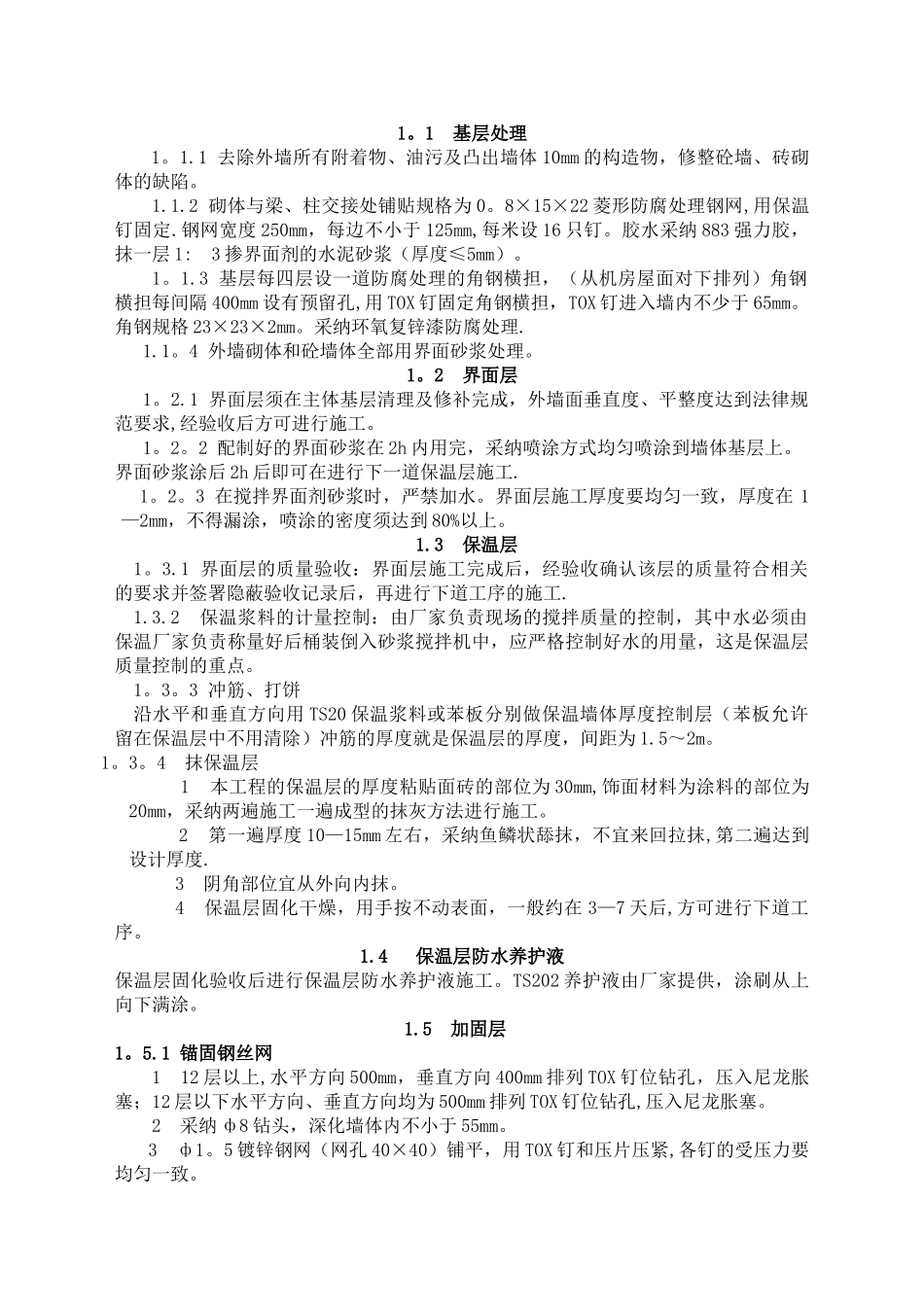

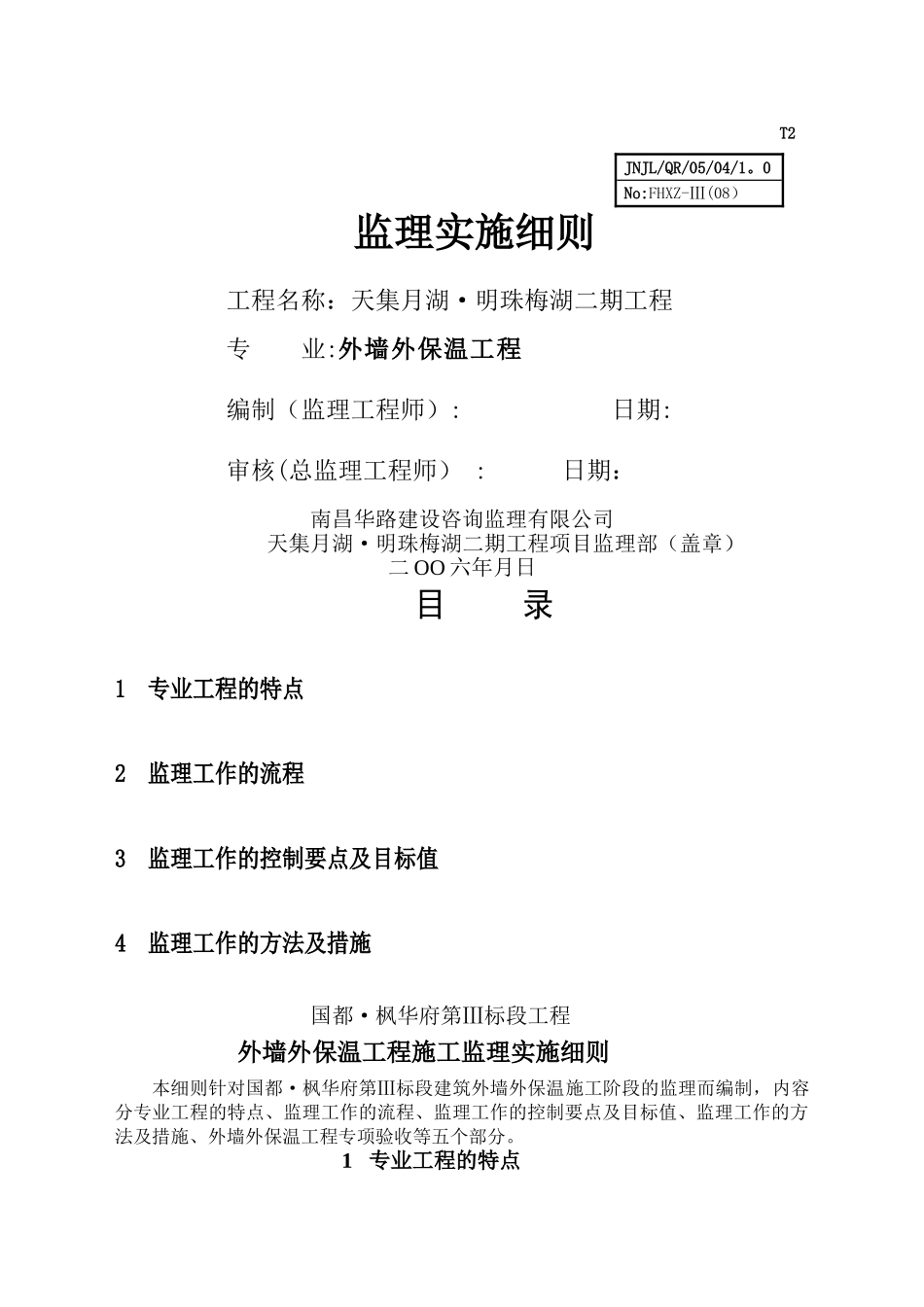

T2JNJL/QR/05/04/1。0No:FHXZ-Ⅲ(08)监理实施细则工程名称:天集月湖·明珠梅湖二期工程专 业:外墙外保温工程编制(监理工程师): 日期:审核(总监理工程师) : 日期:南昌华路建设咨询监理有限公司天集月湖·明珠梅湖二期工程项目监理部(盖章)二 OO 六年月日目 录1 专业工程的特点2 监理工作的流程3 监理工作的控制要点及目标值4 监理工作的方法及措施国都·枫华府第Ⅲ标段工程外墙外保温工程施工监理实施细则本细则针对国都·枫华府第Ⅲ标段建筑外墙外保温施工阶段的监理而编制,内容分专业工程的特点、监理工作的流程、监理工作的控制要点及目标值、监理工作的方法及措施、外墙外保温工程专项验收等五个部分。1 专业工程的特点1。1 基层处理1。1.1 去除外墙所有附着物、油污及凸出墙体 10mm 的构造物,修整砼墙、砖砌体的缺陷。1.1.2 砌体与梁、柱交接处铺贴规格为 0。8×15×22 菱形防腐处理钢网,用保温钉固定.钢网宽度 250mm,每边不小于 125mm,每米设 16 只钉。胶水采纳 883 强力胶,抹一层 1: 3 掺界面剂的水泥砂浆(厚度≤5mm)。1。1.3 基层每四层设一道防腐处理的角钢横担,(从机房屋面对下排列)角钢横担每间隔 400mm 设有预留孔,用 TOX 钉固定角钢横担,TOX 钉进入墙内不少于 65mm。角钢规格 23×23×2mm。采纳环氧复锌漆防腐处理.1.1。4 外墙砌体和砼墙体全部用界面砂浆处理。1。2 界面层1。2.1 界面层须在主体基层清理及修补完成,外墙面垂直度、平整度达到法律规范要求,经验收后方可进行施工。1。2。2 配制好的界面砂浆在 2h 内用完,采纳喷涂方式均匀喷涂到墙体基层上。界面砂浆涂后 2h 后即可在进行下一道保温层施工.1。2。3 在搅拌界面剂砂浆时,严禁加水。界面层施工厚度要均匀一致,厚度在 1—2mm,不得漏涂,喷涂的密度须达到 80%以上。1.3 保温层1。3.1 界面层的质量验收:界面层施工完成后,经验收确认该层的质量符合相关的要求并签署隐蔽验收记录后,再进行下道工序的施工.1.3.2 保温浆料的计量控制:由厂家负责现场的搅拌质量的控制,其中水必须由保温厂家负责称量好后桶装倒入砂浆搅拌机中,应严格控制好水的用量,这是保温层质量控制的重点。1。3。3 冲筋、打饼沿水平和垂直方向用 TS20 保温浆料或苯板分别做保温墙体厚度控制层(苯板允许留在保温层中不用清除)冲筋的厚度就是保温层的厚度,间距为 1.5~2m。1。3。4 抹保温层 1 本工程的保温层的厚度粘...
