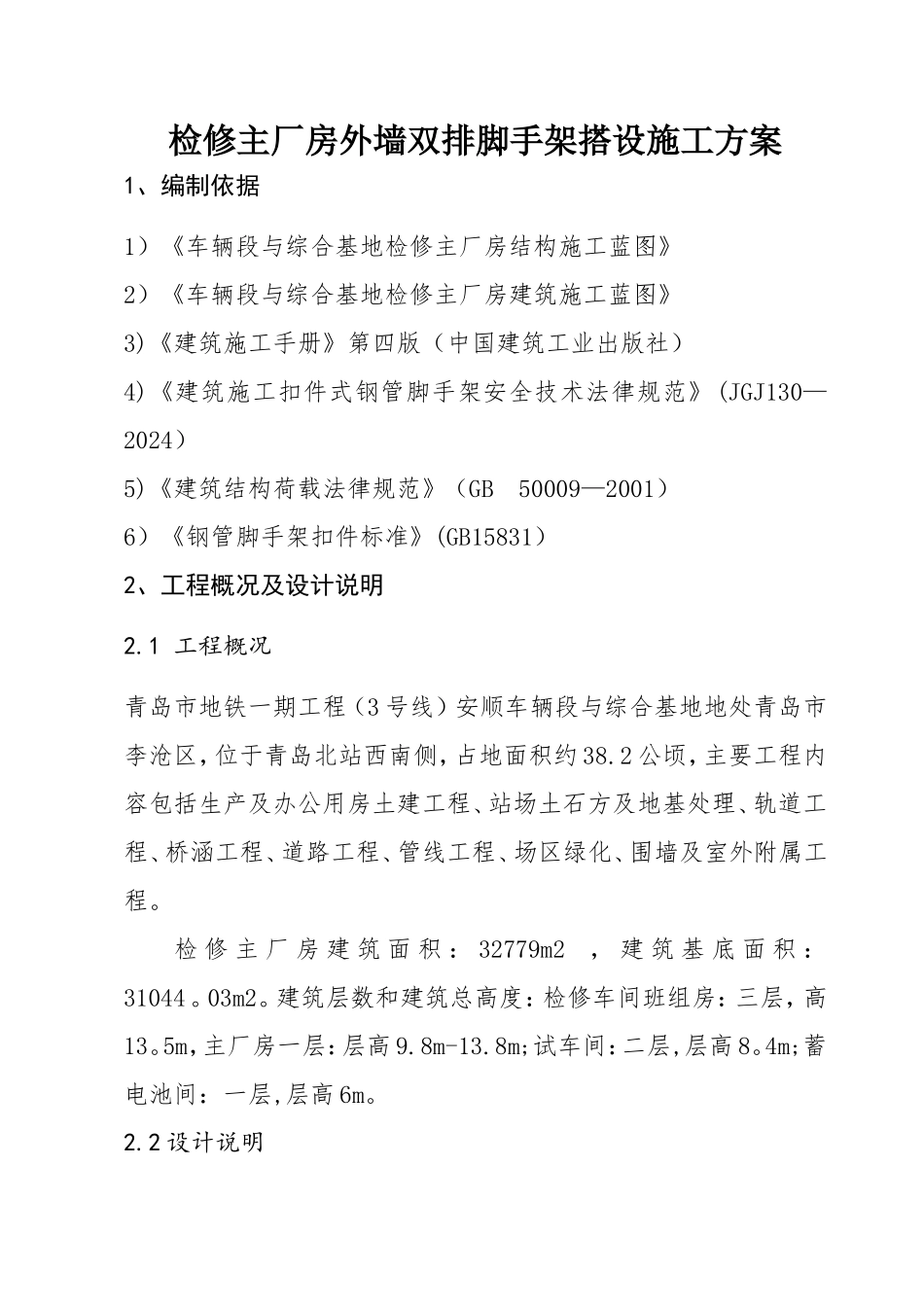

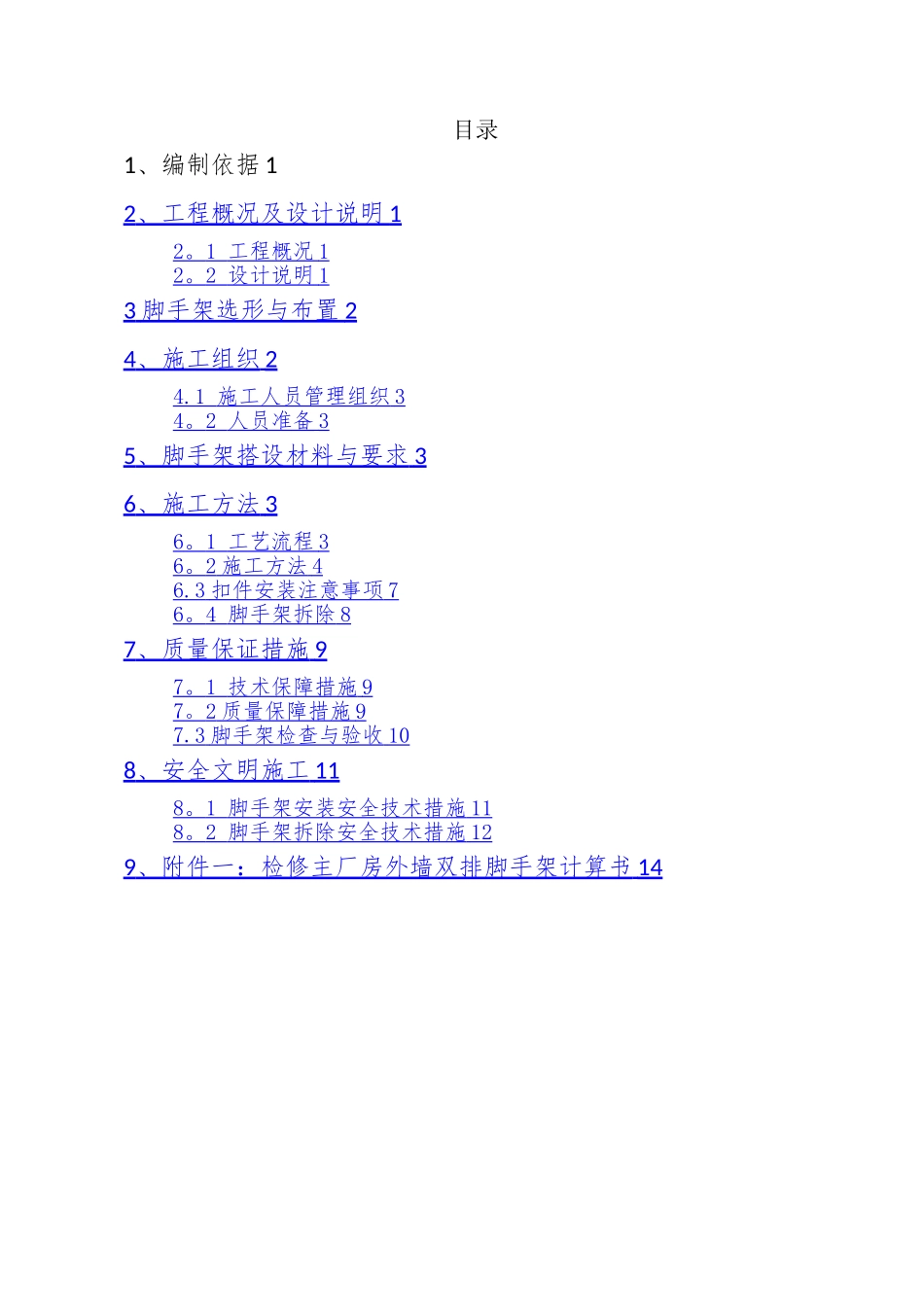

2 脚手架拆除安全技术措施 12 9 、附件一:检修主厂房外墙双排脚手架计算书 14 检修主厂房外墙双排脚手架搭设施工方案1、编制依据1)《车辆段与综合基地检修主厂房结构施工蓝图》2)《车辆段与综合基地检修主厂房建筑施工蓝图》3)《建筑施工手册》第四版(中国建筑工业出版社)4)《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2024)5)《建筑结构荷载法律规范》(GB 50009—2001)6)《钢管脚手架扣件标准》(GB15831)2、工程概况及设计说明2
1 工程概况青岛市地铁一期工程(3 号线)安顺车辆段与综合基地地处青岛市李沧区,位于青岛北站西南侧,占地面积约 38
2 公顷,主要工程内容包括生产及办公用房土建工程、站场土石方及地基处理、轨道工程、桥涵工程、道路工程、管线工程、场区绿化、围墙及室外附属工程
检 修 主 厂 房 建 筑 面 积 : 32779m2 , 建 筑 基 底 面 积 :31044
建筑层数和建筑总高度:检修车间班组房:三层,高13
5m,主厂房一层:层高 9
8m;试车间:二层,层高 8
4m;蓄电池间:一层,层高 6m

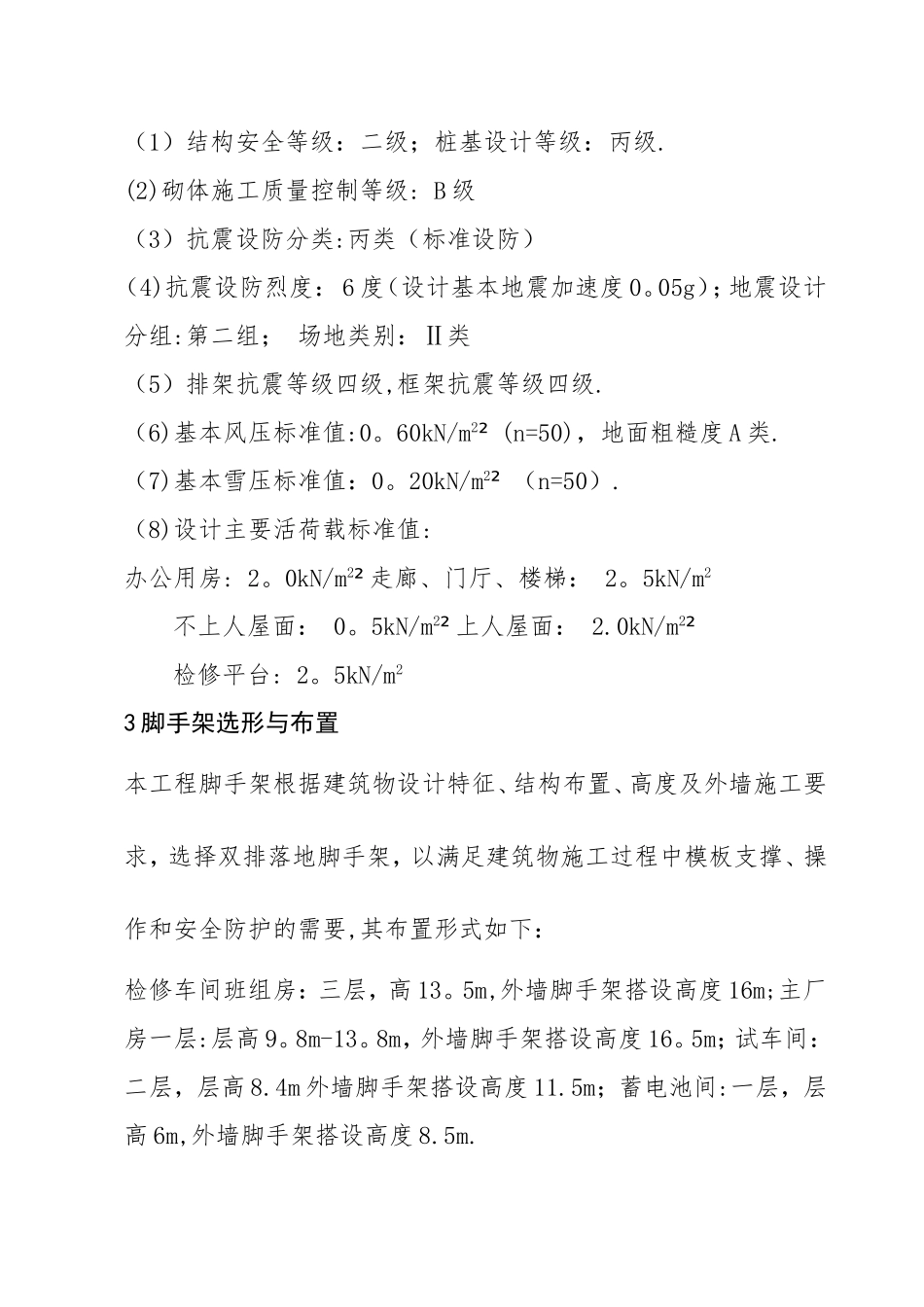

2 设计说明(1)结构安全等级:二
