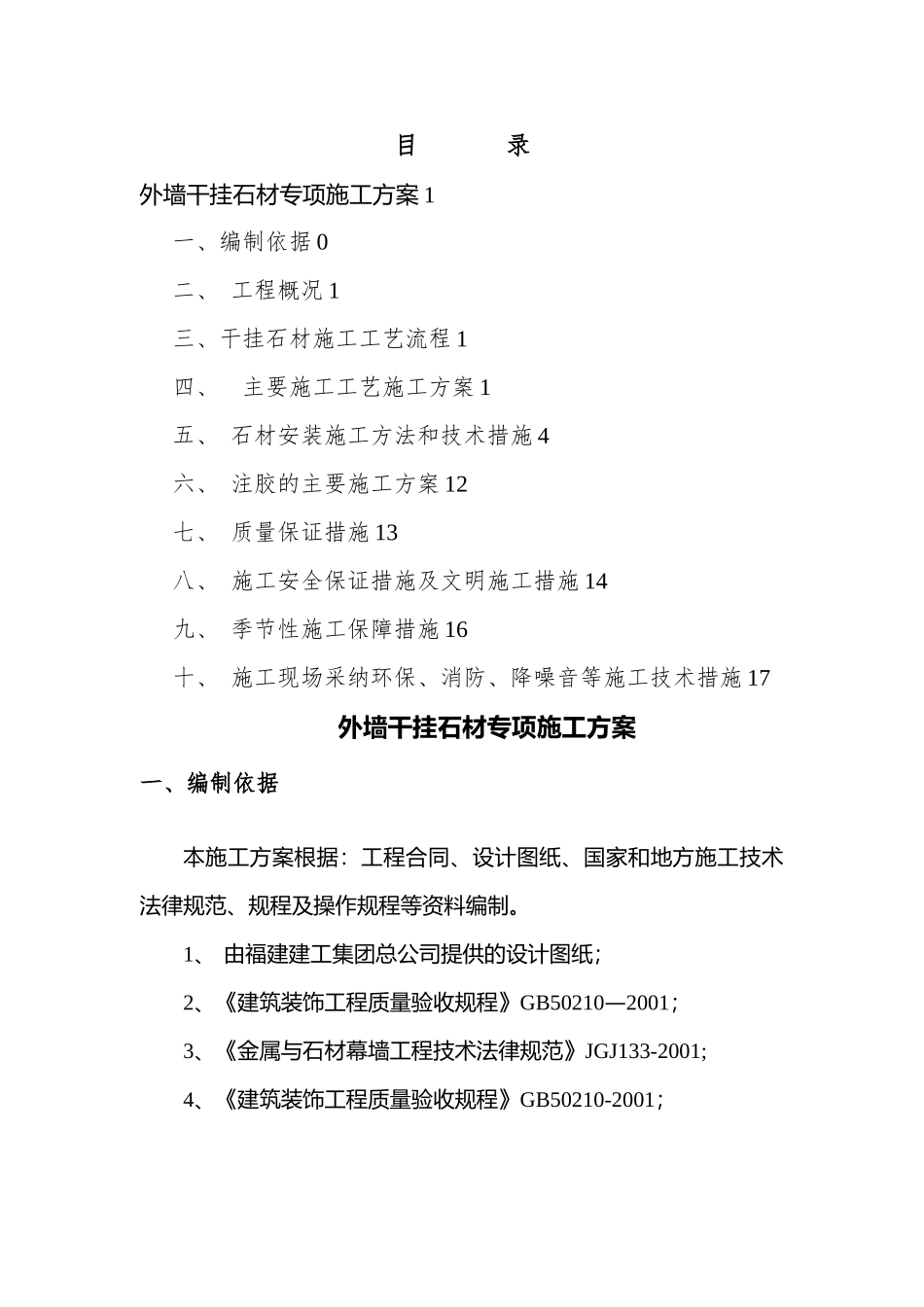

目 录外墙干挂石材专项施工方案 1一、编制依据 0二、 工程概况 1三、干挂石材施工工艺流程 1四、 主要施工工艺施工方案 1五、 石材安装施工方法和技术措施 4六、 注胶的主要施工方案 12七、 质量保证措施 13八、 施工安全保证措施及文明施工措施 14九、 季节性施工保障措施 16十、 施工现场采纳环保、消防、降噪音等施工技术措施 17外墙干挂石材专项施工方案一、编制依据本施工方案根据:工程合同、设计图纸、国家和地方施工技术法律规范、规程及操作规程等资料编制

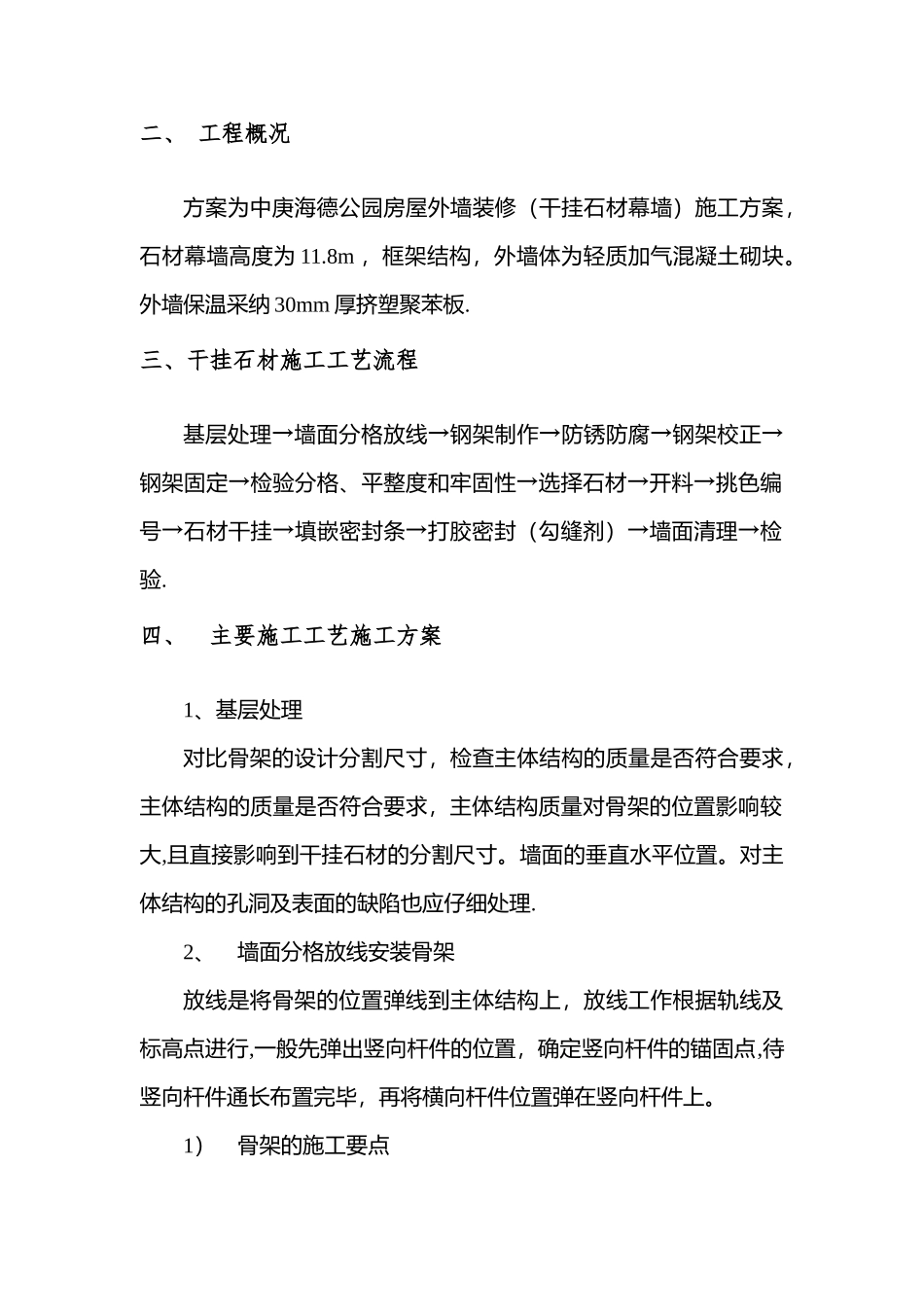

1、 由福建建工集团总公司提供的设计图纸;2、《建筑装饰工程质量验收规程》GB50210—2001;3、《金属与石材幕墙工程技术法律规范》JGJ133-2001;4、《建筑装饰工程质量验收规程》GB50210-2001;二、 工程概况方案为中庚海德公园房屋外墙装修(干挂石材幕墙)施工方案,石材幕墙高度为 11
8m ,框架结构,外墙体为轻质加气混凝土砌块
外墙保温采纳 30mm 厚挤塑聚苯板
三、干挂石材施工工艺流程基层处理→墙面分格放线→钢架制作→防锈防腐→钢架校正→钢架固定→检验分格、平整度和牢固性→选择石材→开料→挑色编号→石材干挂→填嵌密封条→打胶密封(勾缝剂)→墙面清理→检验
四、 主要施工工艺施工方案1、基层处理对比骨架的设计分割尺寸,检查主体结构的质量是否符合要求,主体结构的质量是否符合要求,主体结构质量对骨架的位置影响较大,且直接影响到干挂石材的分割尺寸
墙面的垂直水平位置
对主体结构的孔洞及表面的缺陷也应仔细处理
2、墙面分格放线安装骨架放线是将骨架的位置弹线到主体结构上,放线工作根据轨线及标高点进行,一般先弹出竖向杆件的位置,确定竖向杆件的锚固点,待竖向杆件通长布置完毕,再将横向杆件位置弹在竖向杆件上

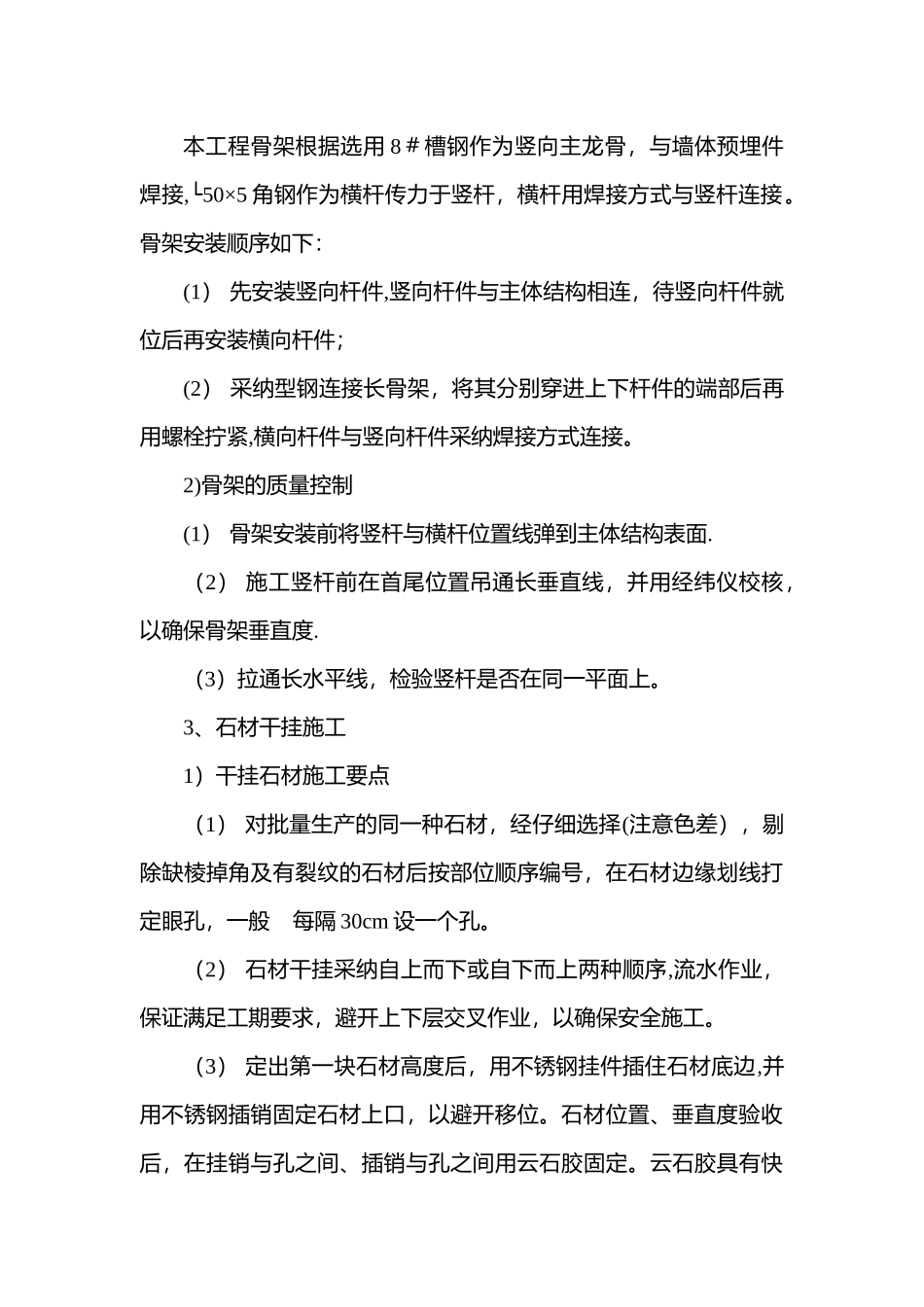

1)骨架的施工要点本工程骨架根据选用 8#槽钢作为竖向主龙骨,与墙体预埋件焊接,└50×5
