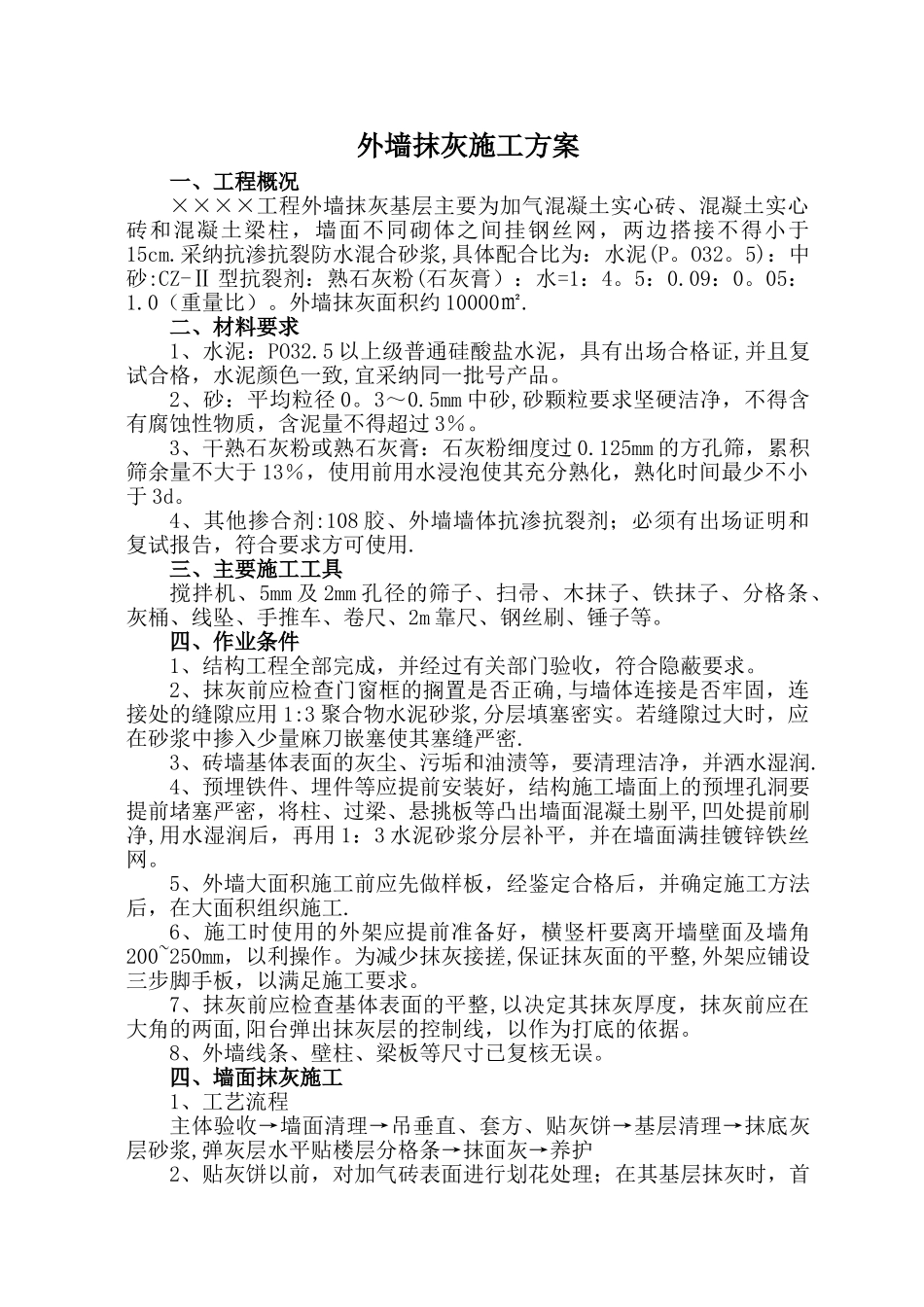

外墙抹灰施工方案一、工程概况××××工程外墙抹灰基层主要为加气混凝土实心砖、混凝土实心砖和混凝土梁柱,墙面不同砌体之间挂钢丝网,两边搭接不得小于15cm
采纳抗渗抗裂防水混合砂浆,具体配合比为:水泥(P
5):中砂:CZ-Ⅱ 型抗裂剂:熟石灰粉(石灰膏):水=1:4
0(重量比)
外墙抹灰面积约 10000㎡
二、材料要求1、水泥:PO32
5 以上级普通硅酸盐水泥,具有出场合格证,并且复试合格,水泥颜色一致,宜采纳同一批号产品
2、砂:平均粒径 0
5mm 中砂,砂颗粒要求坚硬洁净,不得含有腐蚀性物质,含泥量不得超过 3%
3、干熟石灰粉或熟石灰膏:石灰粉细度过 0
125mm 的方孔筛,累积筛余量不大于 13%,使用前用水浸泡使其充分熟化,熟化时间最少不小于 3d
4、其他掺合剂:108 胶、外墙墙体抗渗抗裂剂;必须有出场证明和复试报告,符合要求方可使用
三、主要施工工具搅拌机、5mm 及 2mm 孔径的筛子、扫帚、木抹子、铁抹子、分格条、灰桶、线坠、手推车、卷尺、2m 靠尺、钢丝刷、锤子等
四、作业条件1、结构工程全部完成,并经过有关部门验收,符合隐蔽要求
2、抹灰前应检查门窗框的搁置是否正确,与墙体连接是否牢固,连接处的缝隙应用 1:3 聚合物水泥砂浆,分层填塞密实
若缝隙过大时,应在砂浆中掺入少量麻刀嵌塞使其塞缝严密
3、砖墙基体表面的灰尘、污垢和油渍等,要清理洁净,并洒水湿润
4、预埋铁件、埋件等应提前安装好,结构施工墙面上的预埋孔洞要提前堵塞严密,将柱、过梁、悬挑板等凸出墙面混凝土剔平,凹处提前刷净,用水湿润后,再用 1:3 水泥砂浆分层补平,并在墙面满挂镀锌铁丝网
5、外墙大面积施工前应先做样板,经鉴定合格后,并确定施工方法后,在大面积组织施工
6、施工时使用的外架应提前准备好,横竖杆要离开墙壁面及墙角200~25
