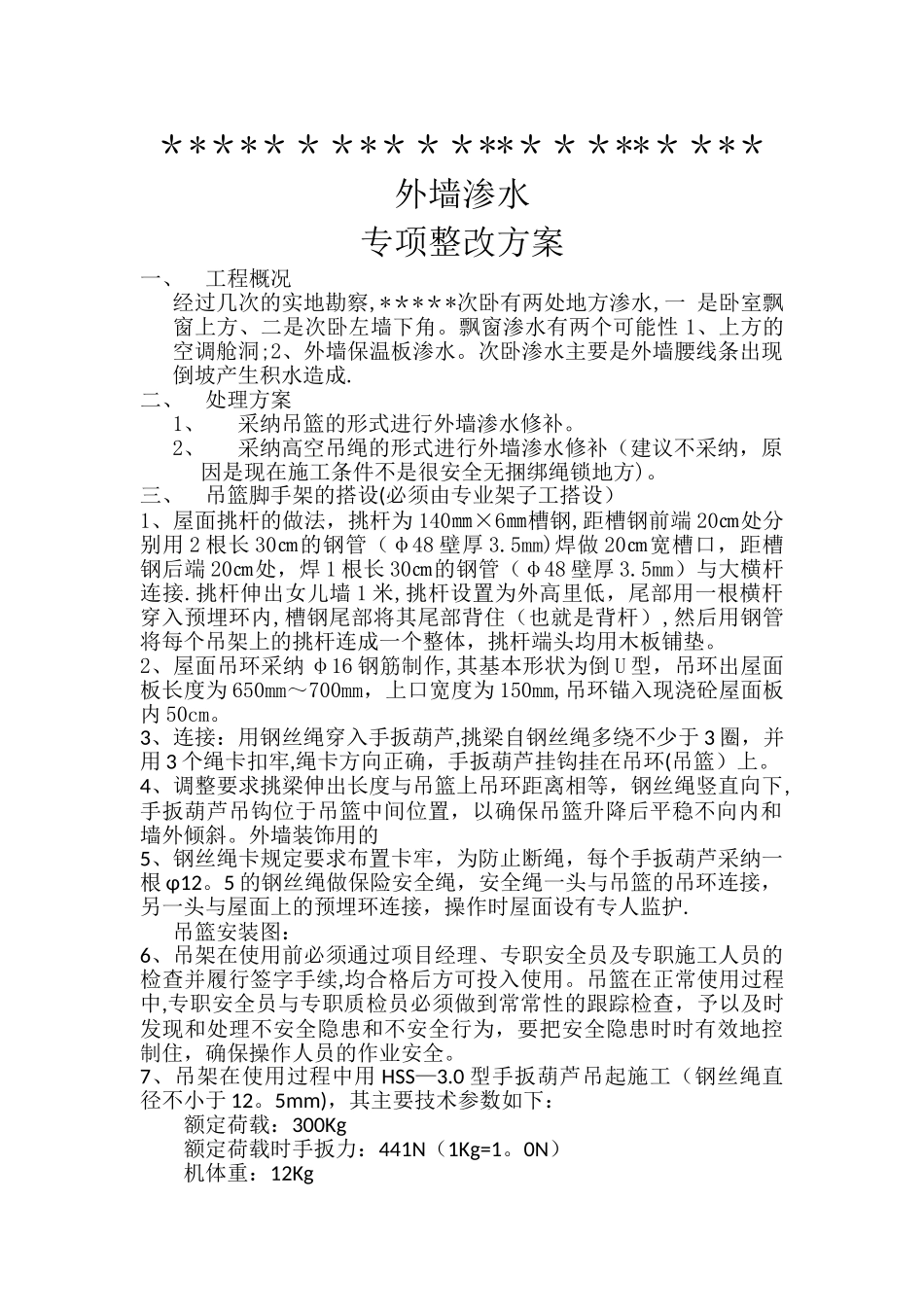

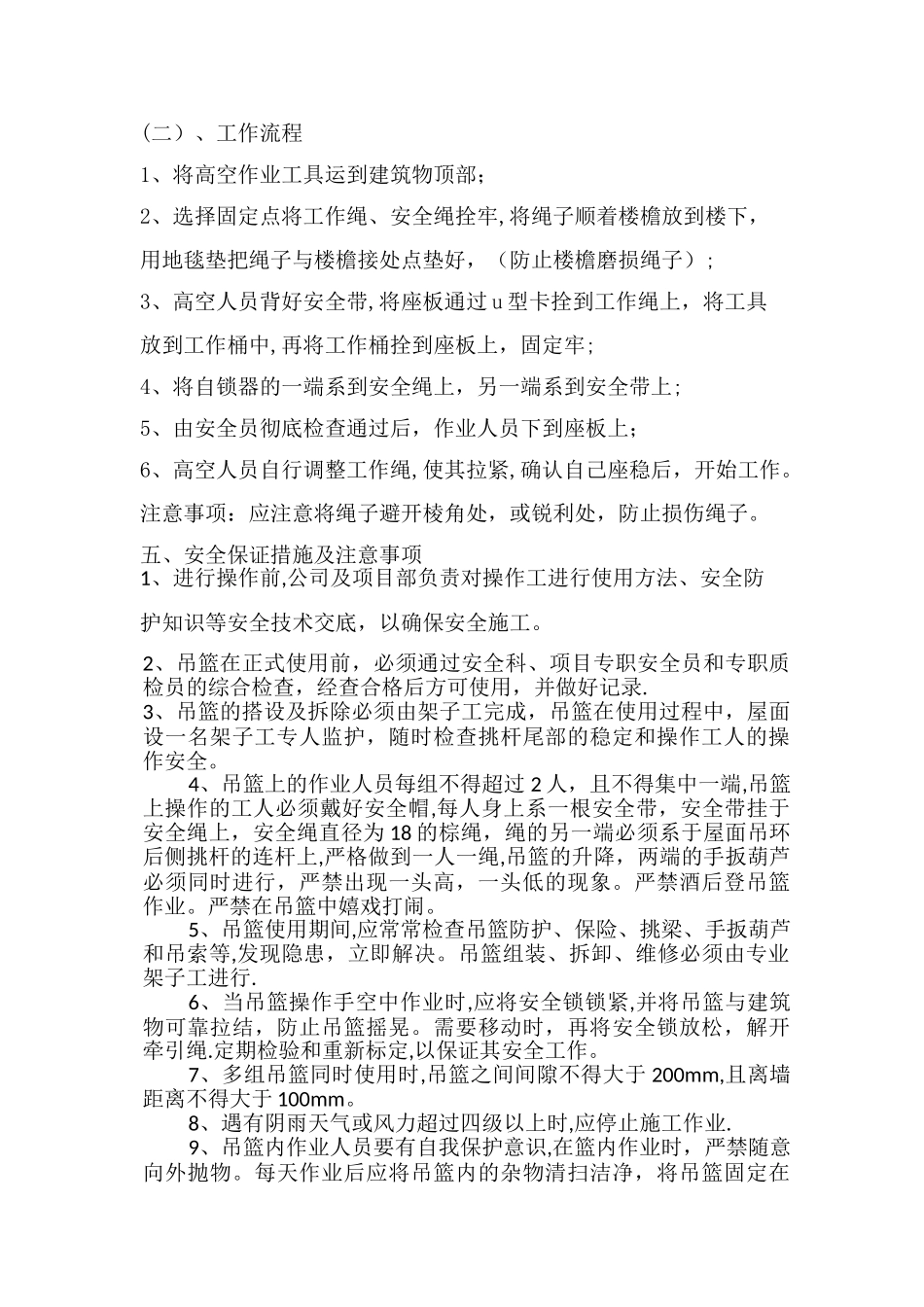

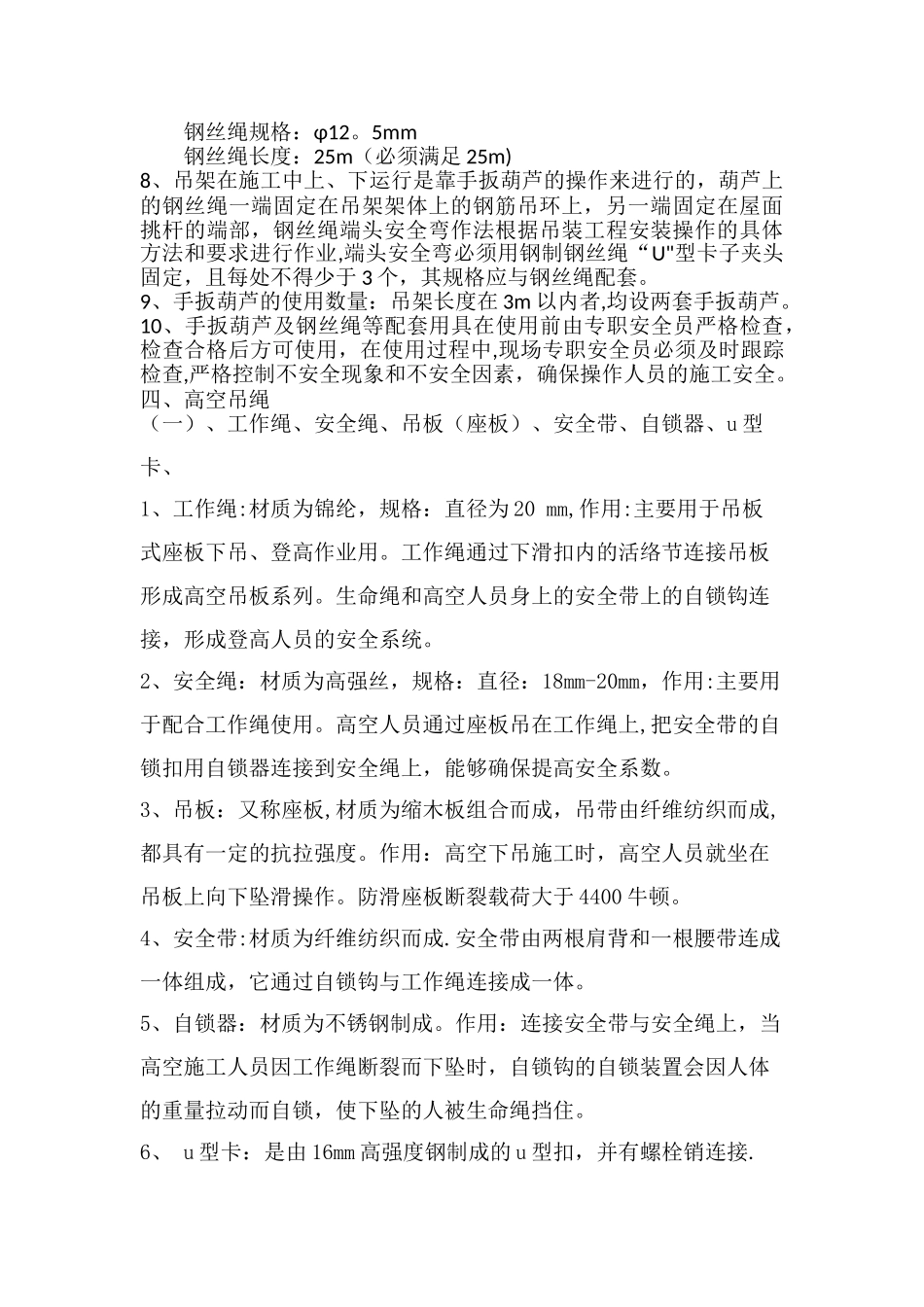

**********************外墙渗水专项整改方案一、工程概况经过几次的实地勘察,*****次卧有两处地方渗水,一 是卧室飘窗上方、二是次卧左墙下角。飘窗渗水有两个可能性 1、上方的空调舱洞;2、外墙保温板渗水。次卧渗水主要是外墙腰线条出现倒坡产生积水造成.二、处理方案1、采纳吊篮的形式进行外墙渗水修补。2、采纳高空吊绳的形式进行外墙渗水修补(建议不采纳,原因是现在施工条件不是很安全无捆绑绳锁地方)。三、吊篮脚手架的搭设(必须由专业架子工搭设)1、屋面挑杆的做法,挑杆为 140㎜×6㎜槽钢,距槽钢前端 20㎝处分别用 2 根长 30㎝的钢管(φ48 壁厚 3.5mm)焊做 20㎝宽槽口,距槽钢后端 20㎝处,焊 1 根长 30㎝的钢管(φ48 壁厚 3.5mm)与大横杆连接.挑杆伸出女儿墙 1 米,挑杆设置为外高里低,尾部用一根横杆穿入预埋环内,槽钢尾部将其尾部背住(也就是背杆),然后用钢管将每个吊架上的挑杆连成一个整体,挑杆端头均用木板铺垫。2、屋面吊环采纳 φ16 钢筋制作,其基本形状为倒 U 型,吊环出屋面板长度为 650mm~700mm,上口宽度为 150mm,吊环锚入现浇砼屋面板内 50cm。3、连接:用钢丝绳穿入手扳葫芦,挑梁自钢丝绳多绕不少于 3 圈,并用 3 个绳卡扣牢,绳卡方向正确,手扳葫芦挂钩挂在吊环(吊篮)上。4、调整要求挑梁伸出长度与吊篮上吊环距离相等,钢丝绳竖直向下,手扳葫芦吊钩位于吊篮中间位置,以确保吊篮升降后平稳不向内和墙外倾斜。外墙装饰用的5、钢丝绳卡规定要求布置卡牢,为防止断绳,每个手扳葫芦采纳一根 φ12。5 的钢丝绳做保险安全绳,安全绳一头与吊篮的吊环连接,另一头与屋面上的预埋环连接,操作时屋面设有专人监护.吊篮安装图:6、吊架在使用前必须通过项目经理、专职安全员及专职施工人员的检查并履行签字手续,均合格后方可投入使用。吊篮在正常使用过程中,专职安全员与专职质检员必须做到常常性的跟踪检查,予以及时发现和处理不安全隐患和不安全行为,要把安全隐患时时有效地控制住,确保操作人员的作业安全。7、吊架在使用过程中用 HSS—3.0 型手扳葫芦吊起施工(钢丝绳直径不小于 12。5mm),其主要技术参数如下:额定荷载:300Kg额定荷载时手扳力:441N(1Kg=1。0N)机体重:12Kg钢丝绳规格:φ12。5mm钢丝绳长度:25m(必须满足 25m)8、吊架在施工中上、下运行是靠手扳葫芦的操作来进行的,葫芦上的钢丝绳一端固定在吊架架体上的钢筋吊环上,另一端固定在屋面...
