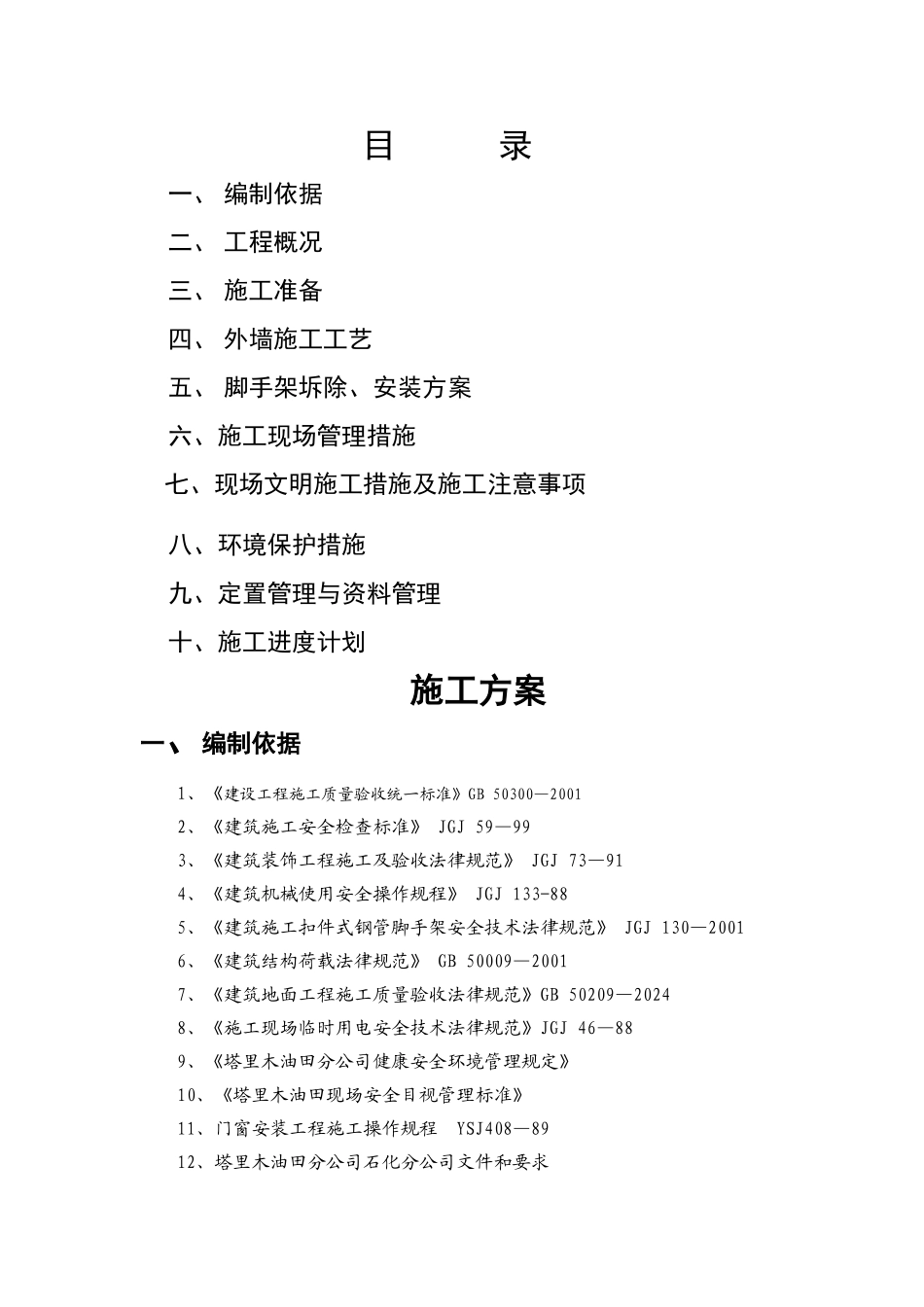

目 录一、 编制依据二、 工程概况三、 施工准备四、 外墙施工工艺五、 脚手架坼除、安装方案六、施工现场管理措施七、现场文明施工措施及施工注意事项八、环境保护措施九、定置管理与资料管理十、施工进度计划施工方案一、编制依据1、《建设工程施工质量验收统一标准》GB 50300—20012、《建筑施工安全检查标准》 JGJ 59—993、《建筑装饰工程施工及验收法律规范》 JGJ 73—914、《建筑机械使用安全操作规程》 JGJ 133-885、《建筑施工扣件式钢管脚手架安全技术法律规范》 JGJ 130—20016、《建筑结构荷载法律规范》 GB 50009—2001 7、《建筑地面工程施工质量验收法律规范》GB 50209—2024 8、《施工现场临时用电安全技术法律规范》JGJ 46—889、《塔里木油田分公司健康安全环境管理规定》10、《塔里木油田现场安全目视管理标准》11、门窗安装工程施工操作规程 YSJ408—89 12、塔里木油田分公司石化分公司文件和要求二、工程概况1、本工程为塔石化厂区外墙粉刷工程

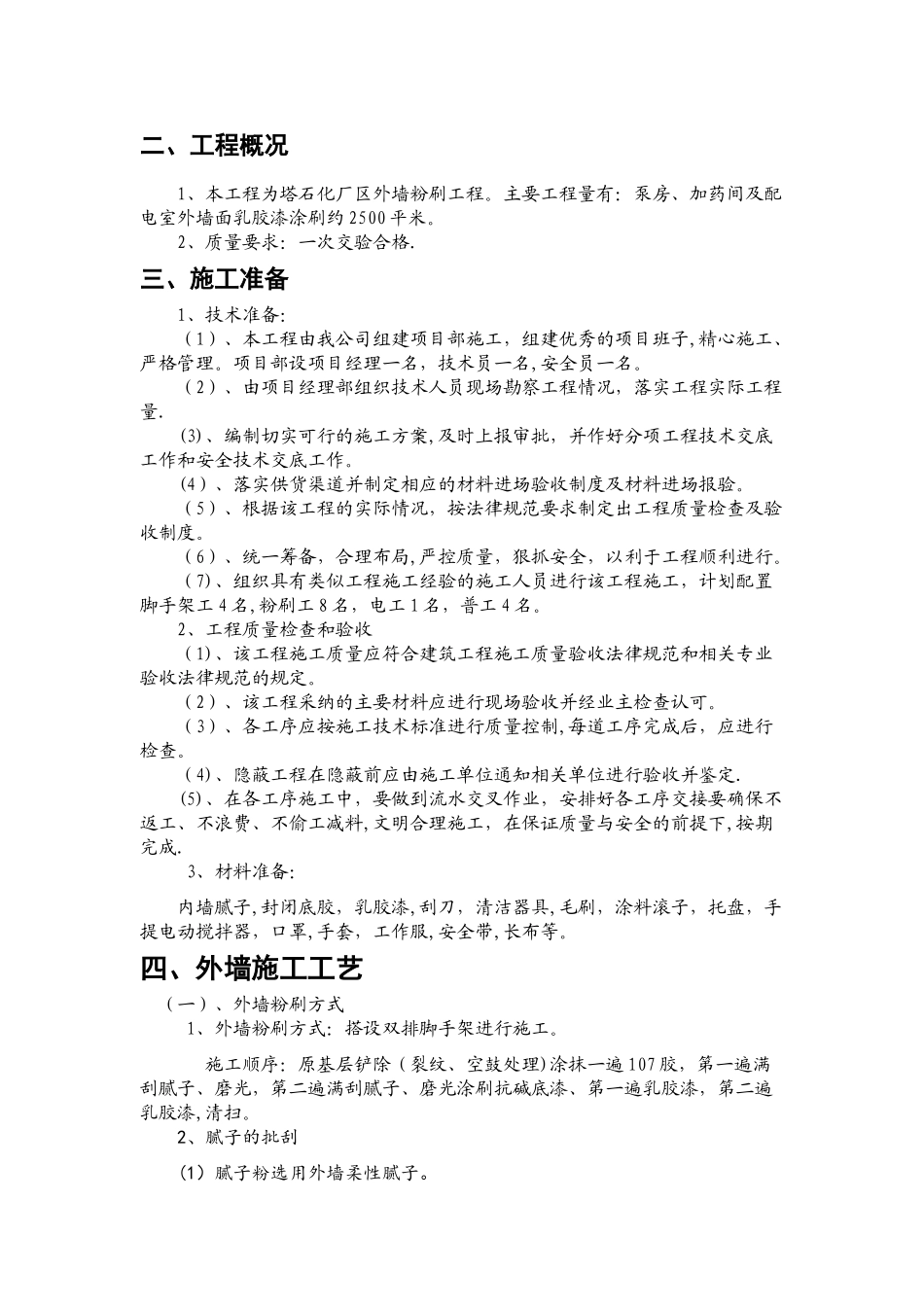

主要工程量有:泵房、加药间及配电室外墙面乳胶漆涂刷约 2500 平米
2、质量要求:一次交验合格
三、施工准备1、技术准备:(1)、本工程由我公司组建项目部施工,组建优秀的项目班子,精心施工、严格管理
项目部设项目经理一名,技术员一名,安全员一名
(2)、由项目经理部组织技术人员现场勘察工程情况,落实工程实际工程量
(3)、编制切实可行的施工方案,及时上报审批,并作好分项工程技术交底工作和安全技术交底工作
(4)、落实供货渠道并制定相应的材料进场验收制度及材料进场报验
(5)、根据该工程的实际情况,按法律规范要求制定出工程质量检查及验收制度
(6)、统一筹备,合理布局,严控质量,狠抓安全,以利于工程顺利进行
(7)、组织具有类似工程施工经验的施工人员进行该工程施工
