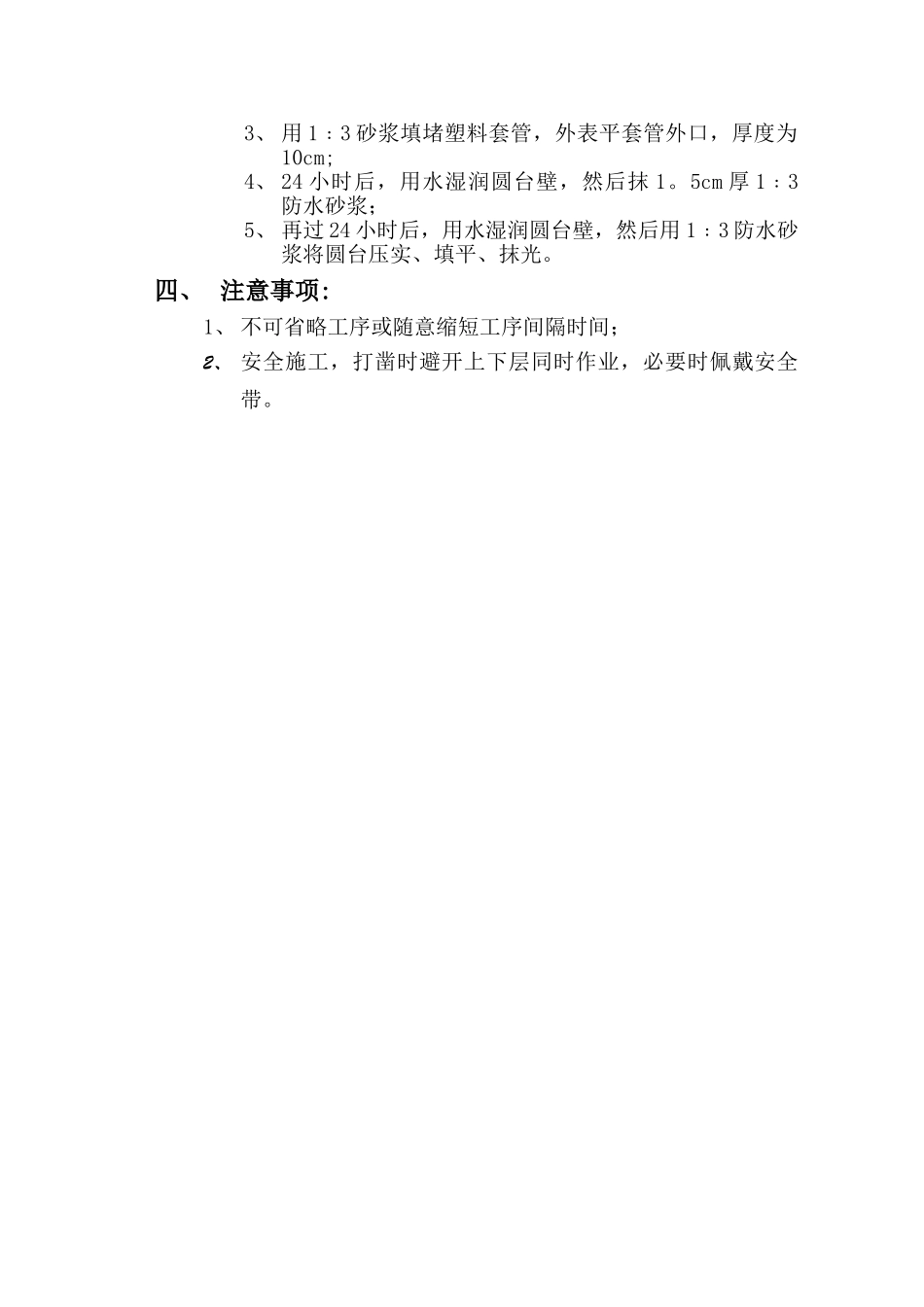

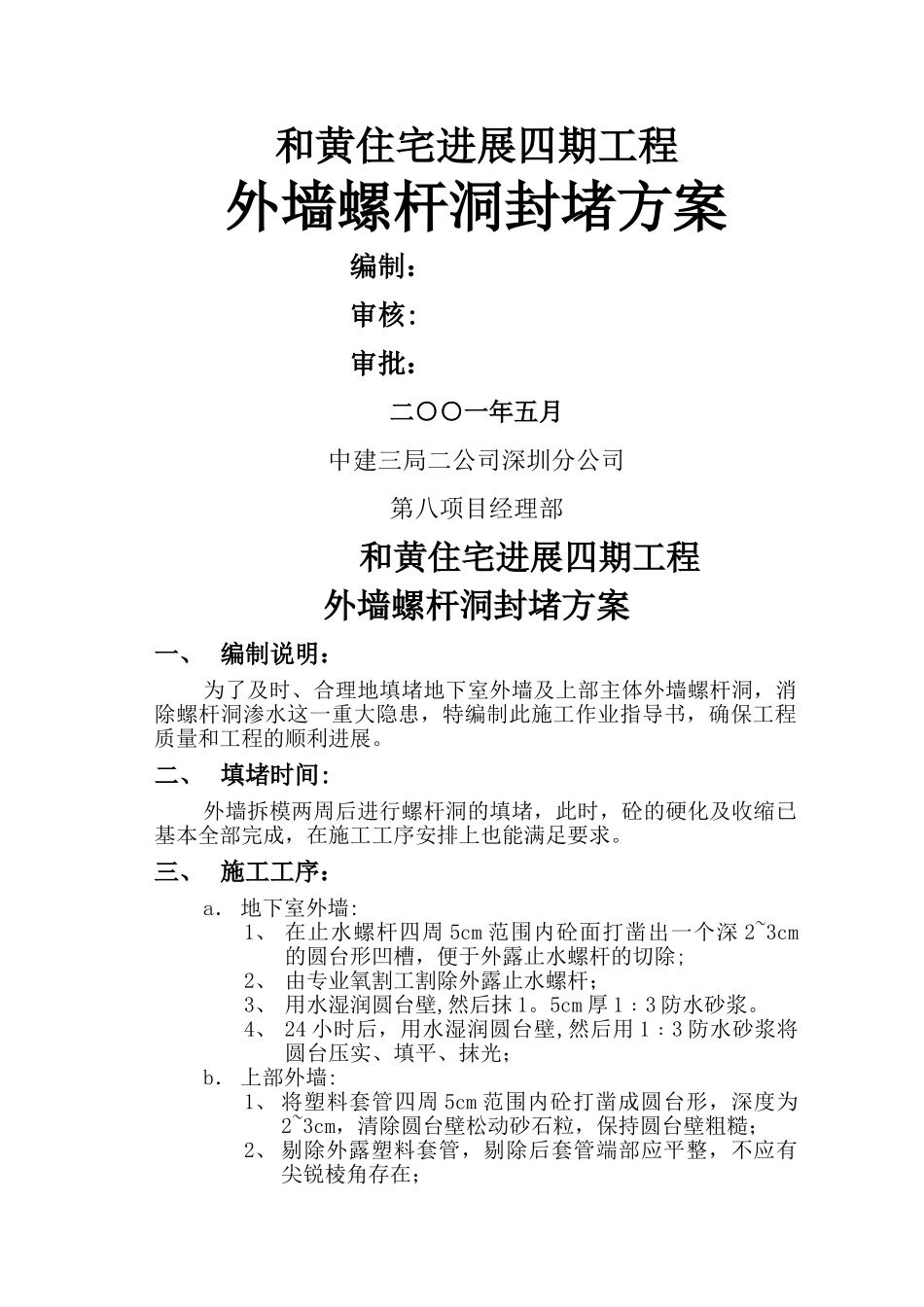

和黄住宅进展四期工程外墙螺杆洞封堵方案编制:审核:审批:二○○一年五月中建三局二公司深圳分公司第八项目经理部和黄住宅进展四期工程外墙螺杆洞封堵方案一、 编制说明:为了及时、合理地填堵地下室外墙及上部主体外墙螺杆洞,消除螺杆洞渗水这一重大隐患,特编制此施工作业指导书,确保工程质量和工程的顺利进展。二、 填堵时间:外墙拆模两周后进行螺杆洞的填堵,此时,砼的硬化及收缩已基本全部完成,在施工工序安排上也能满足要求。三、 施工工序:a. 地下室外墙:1、 在止水螺杆四周 5cm 范围内砼面打凿出一个深 2~3cm的圆台形凹槽,便于外露止水螺杆的切除;2、 由专业氧割工割除外露止水螺杆;3、 用水湿润圆台壁,然后抹 1。5cm 厚 1﹕3 防水砂浆。4、 24 小时后,用水湿润圆台壁,然后用 1﹕3 防水砂浆将圆台压实、填平、抹光;b. 上部外墙:1、 将塑料套管四周 5cm 范围内砼打凿成圆台形,深度为2~3cm,清除圆台壁松动砂石粒,保持圆台壁粗糙;2、 剔除外露塑料套管,剔除后套管端部应平整,不应有尖锐棱角存在;3、 用 1﹕3 砂浆填堵塑料套管,外表平套管外口,厚度为10cm;4、 24 小时后,用水湿润圆台壁,然后抹 1。5cm 厚 1﹕3防水砂浆;5、 再过 24 小时后,用水湿润圆台壁,然后用 1﹕3 防水砂浆将圆台压实、填平、抹光。四、 注意事项:1、 不可省略工序或随意缩短工序间隔时间;2、 安全施工,打凿时避开上下层同时作业,必要时佩戴安全带。
