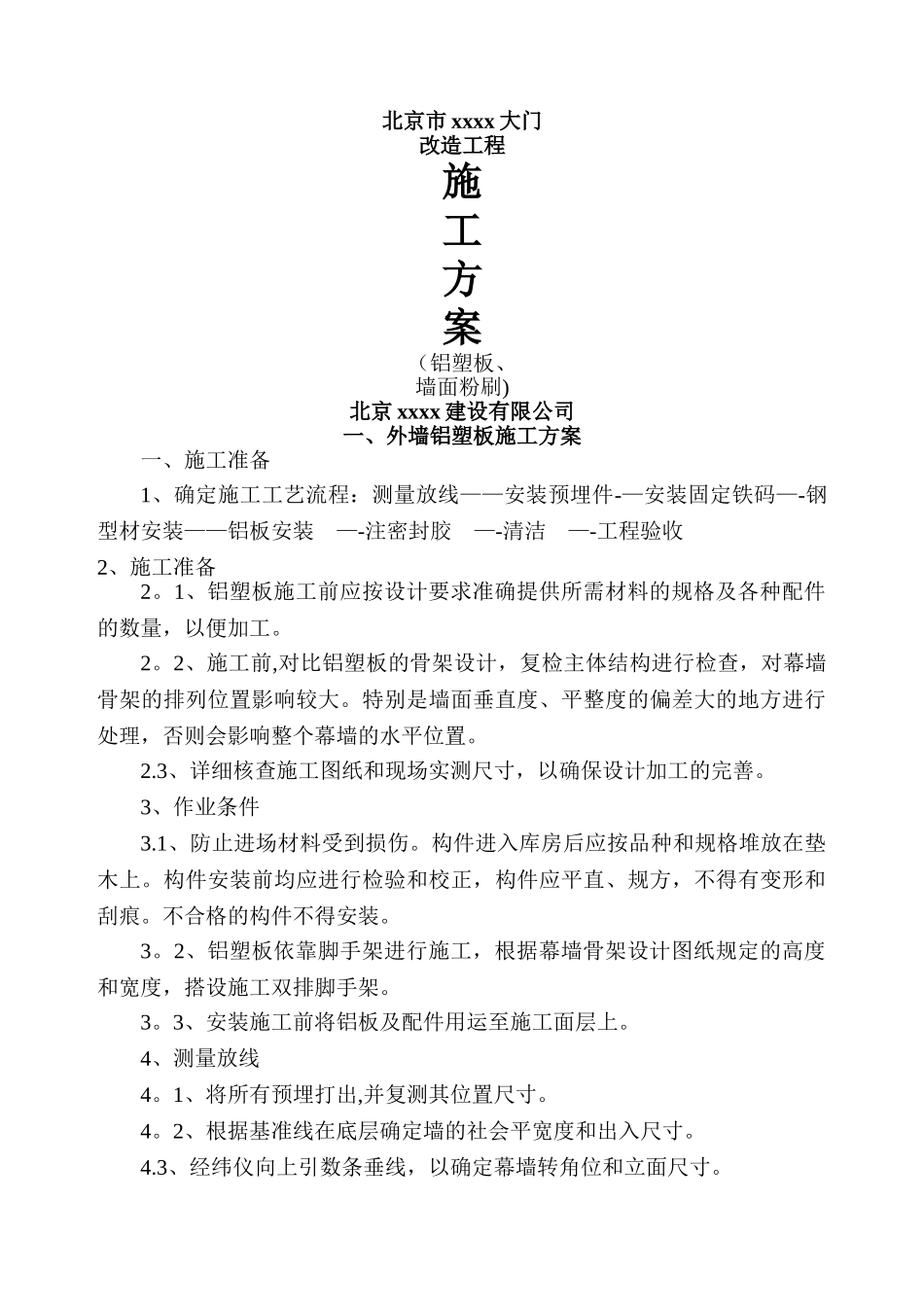

北京市 xxxx 大门改造工程施工方案(铝塑板、墙面粉刷)北京 xxxx 建设有限公司一、外墙铝塑板施工方案一、施工准备1、确定施工工艺流程:测量放线——安装预埋件-—安装固定铁码—-钢型材安装——铝板安装 —-注密封胶 —-清洁 —-工程验收2、施工准备2
1、铝塑板施工前应按设计要求准确提供所需材料的规格及各种配件的数量,以便加工
2、施工前,对比铝塑板的骨架设计,复检主体结构进行检查,对幕墙骨架的排列位置影响较大
特别是墙面垂直度、平整度的偏差大的地方进行处理,否则会影响整个幕墙的水平位置
3、详细核查施工图纸和现场实测尺寸,以确保设计加工的完善
3、作业条件3
1、防止进场材料受到损伤
构件进入库房后应按品种和规格堆放在垫木上
构件安装前均应进行检验和校正,构件应平直、规方,不得有变形和刮痕
不合格的构件不得安装
2、铝塑板依靠脚手架进行施工,根据幕墙骨架设计图纸规定的高度和宽度,搭设施工双排脚手架
3、安装施工前将铝板及配件用运至施工面层上
4、测量放线4
1、将所有预埋打出,并复测其位置尺寸
2、根据基准线在底层确定墙的社会平宽度和出入尺寸
3、经纬仪向上引数条垂线,以确定幕墙转角位和立面尺寸
4、根据轴线和中线确定一立面的中线
5、测量放线时应控制分配误差,不使误差积累
6、测量放线时在风力不大于 4 级情况下进行
放线后应及时校核,以保证幕墙垂直度及在立柱位置的正确性

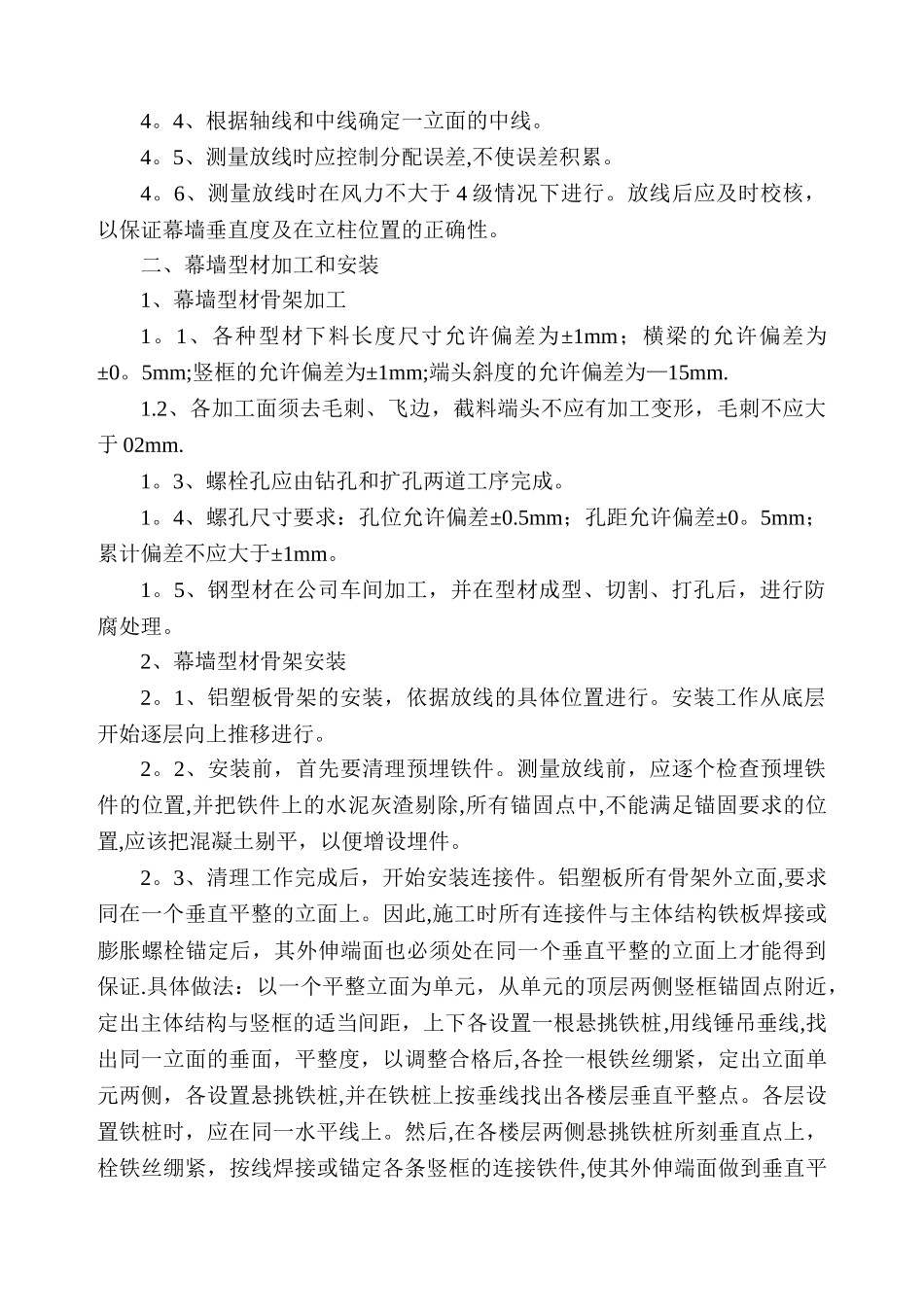

二、幕墙型材加工和安装1、幕墙型材骨架加工1
1、各种型材下料长度尺寸允许偏差为±1mm;横梁的允许偏差为±0
5mm;竖框的允许偏差为±1mm;端头斜度的允许偏差为—15mm
2、各加工面须去毛刺、飞边,截料端头不应有加工变形,毛刺不应大于 02mm
3、螺栓孔应由钻孔和扩孔两道工序完成
4、螺孔尺寸要求:孔位允许偏差±0

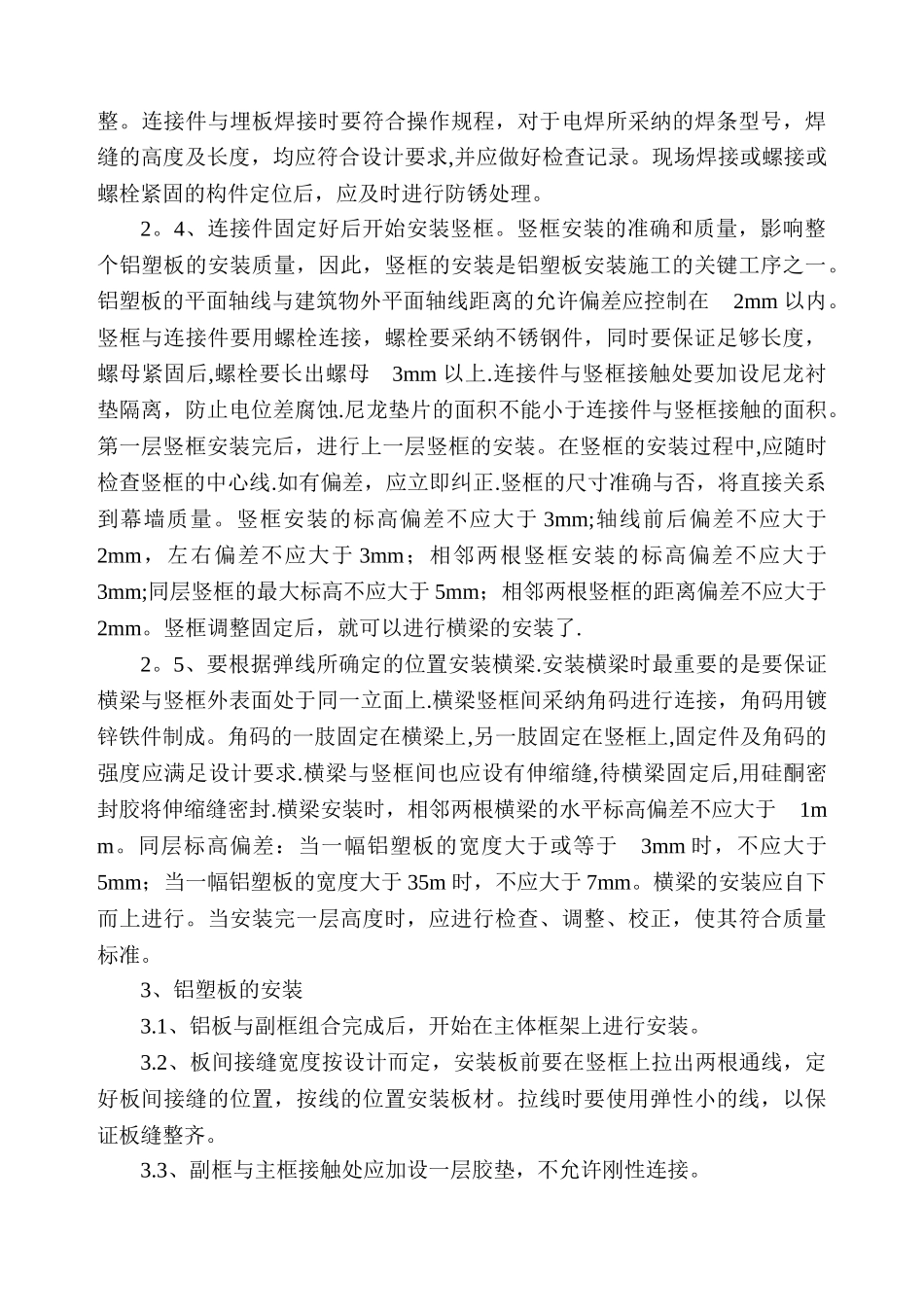

5mm;孔距允许偏差
