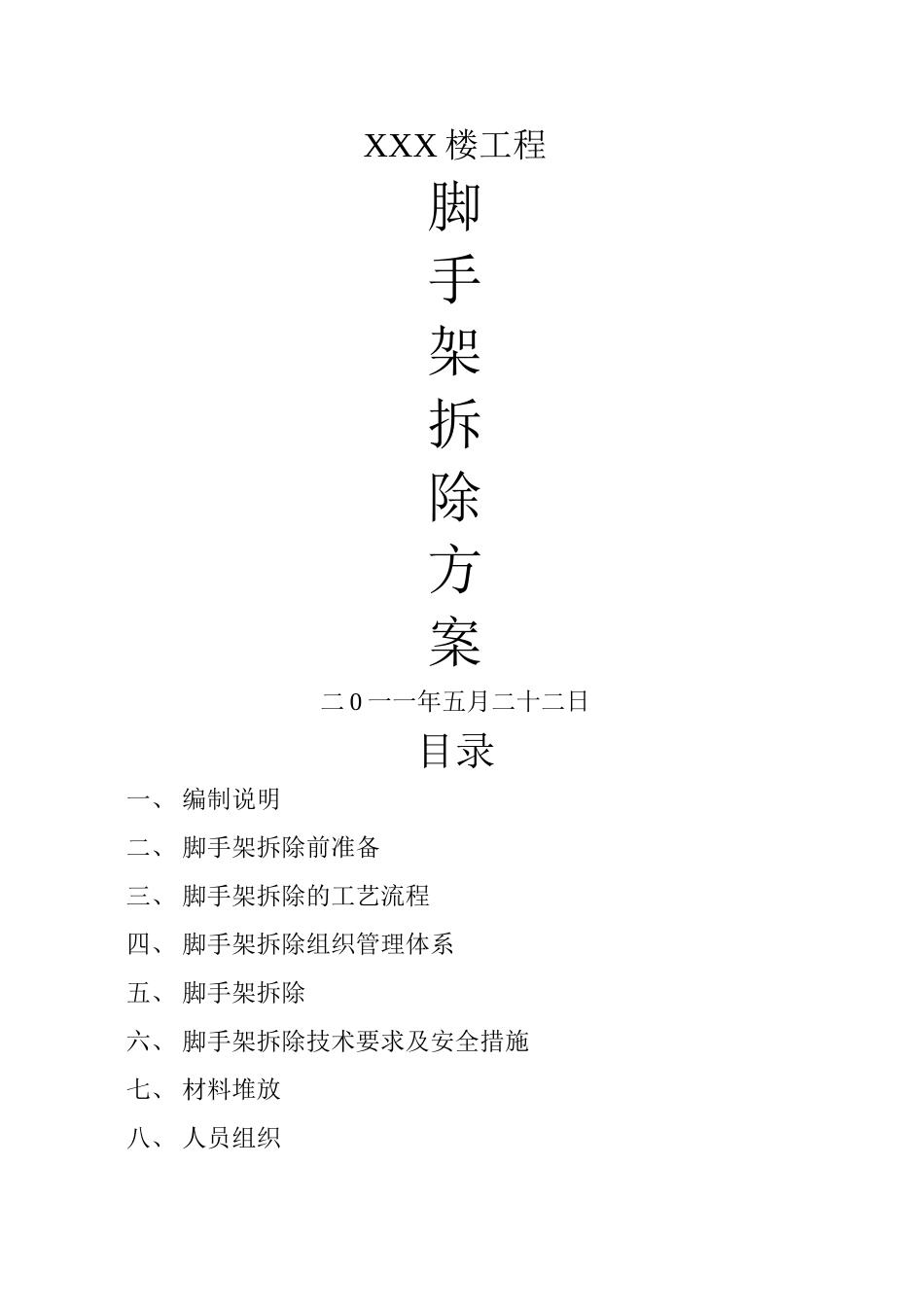

XXX 楼工程脚手架拆除方案二 0 一一年五月二十二日目录一、 编制说明二、 脚手架拆除前准备三、 脚手架拆除的工艺流程四、 脚手架拆除组织管理体系五、 脚手架拆除六、 脚手架拆除技术要求及安全措施七、 材料堆放八、 人员组织九、 架子拆除安全技术交底外脚手架拆除方案一、 编制说明该工程脚手架拆除方案根据设计单位提供的施工图纸、施工单位编制的“脚手架搭设施工方案",国家颁布的现行建筑施工验收法律规范、建筑安装施工工艺操作规程、建筑安装工程质量评定标准、建筑施工安全规程及省市对基本建设的有关规定、结合以往的施工经验本着经济合理、技术先进、目标明确、质量第一、措施优化和对建设单位高度责任感的精神进行编制
工程概况1、该工程为新城豪庭二期 6#、7#楼工程,该建筑物为高层住宅楼
建筑内部共设置 2 台施工电梯上下,该楼地下室 1 层,6#楼地上 11层,建筑面积为 15450
2㎡,建筑底层面积为 1389
94㎡,总高度为34
室内一层地坪为±0
000,室外自然地坪为—0
20 米,框剪结构
7#楼地上 18 层,建筑面积为 21630
05㎡,建筑底层面积为1174
43㎡,总高度为 55
室内一层地坪为±0
000,室外自然地坪为-0
20 米,框剪结构
2、该工程为新都集协建筑工程有限公司的项目工程,项目经理下设工程技术负责人,责任工长、主管工长、施工技术员、安全员、文明施工管理员、质量管理员等、该工程行使项目管理制,并健项目安全责任体系,重点抓好施工安全和脚手架搭设,拆除的安全工作,按安检部门要求特编制该项工程的单项脚手架搭设和脚手架的拆除施工方案搭设前进行了脚手架的荷载验算,使其满足施工要求,确保脚手架在施工过程中的安全使用

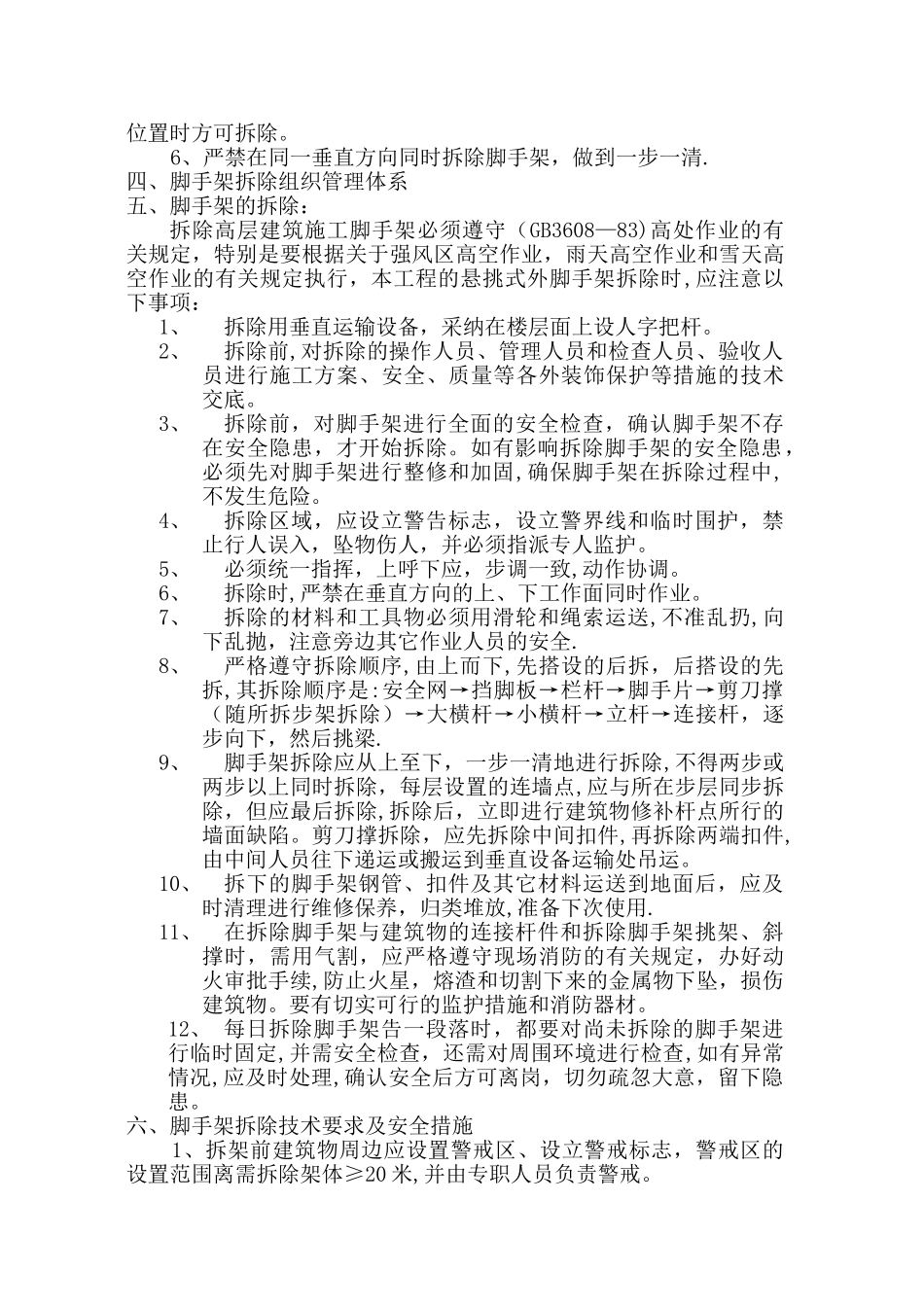

二、拆除前的准备:1、人员准备:要求拆除人员是经过培训后,取得主管部门颁发上岗操作证书且从事本行业一年以上,经验丰富的人员进行
