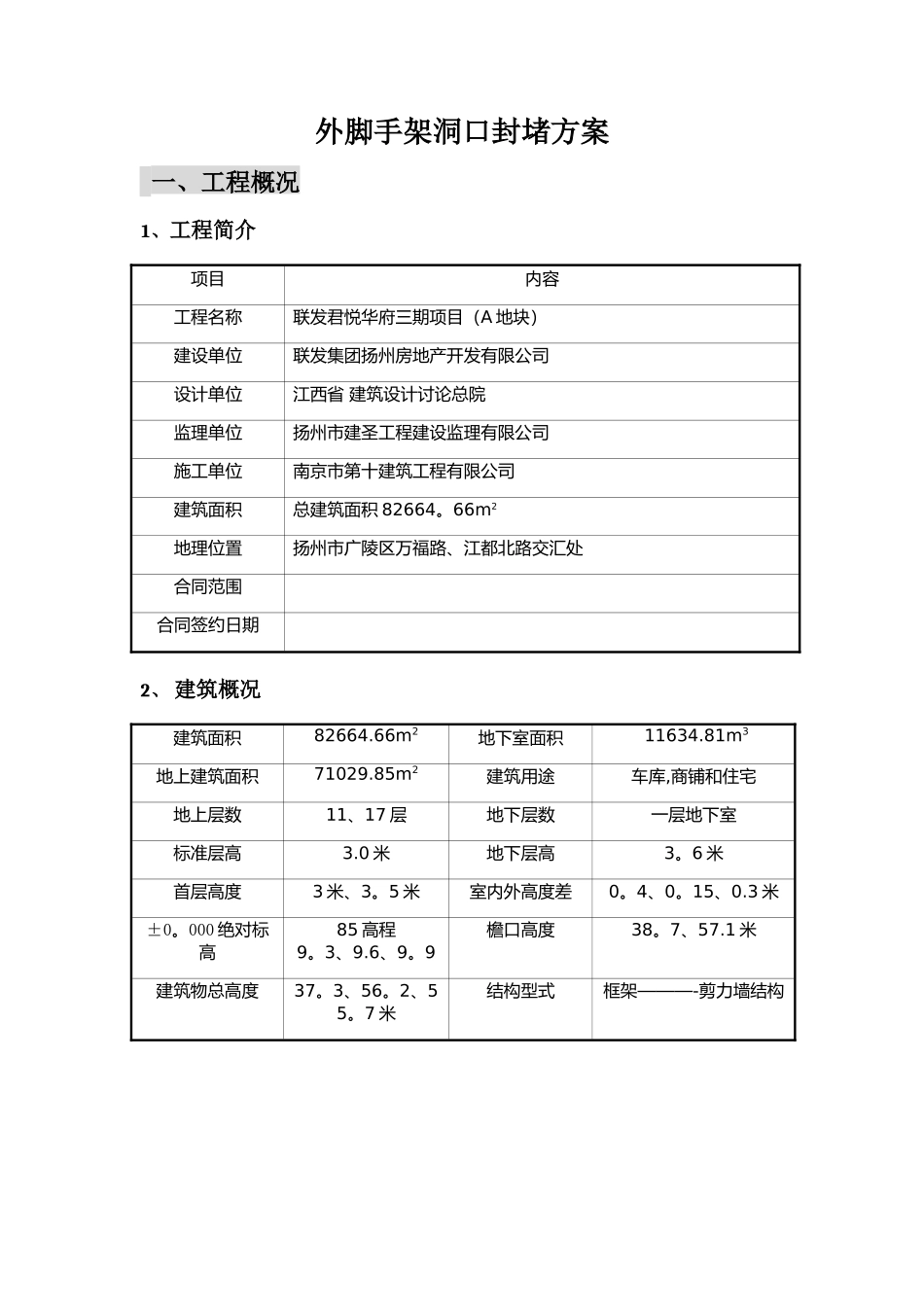

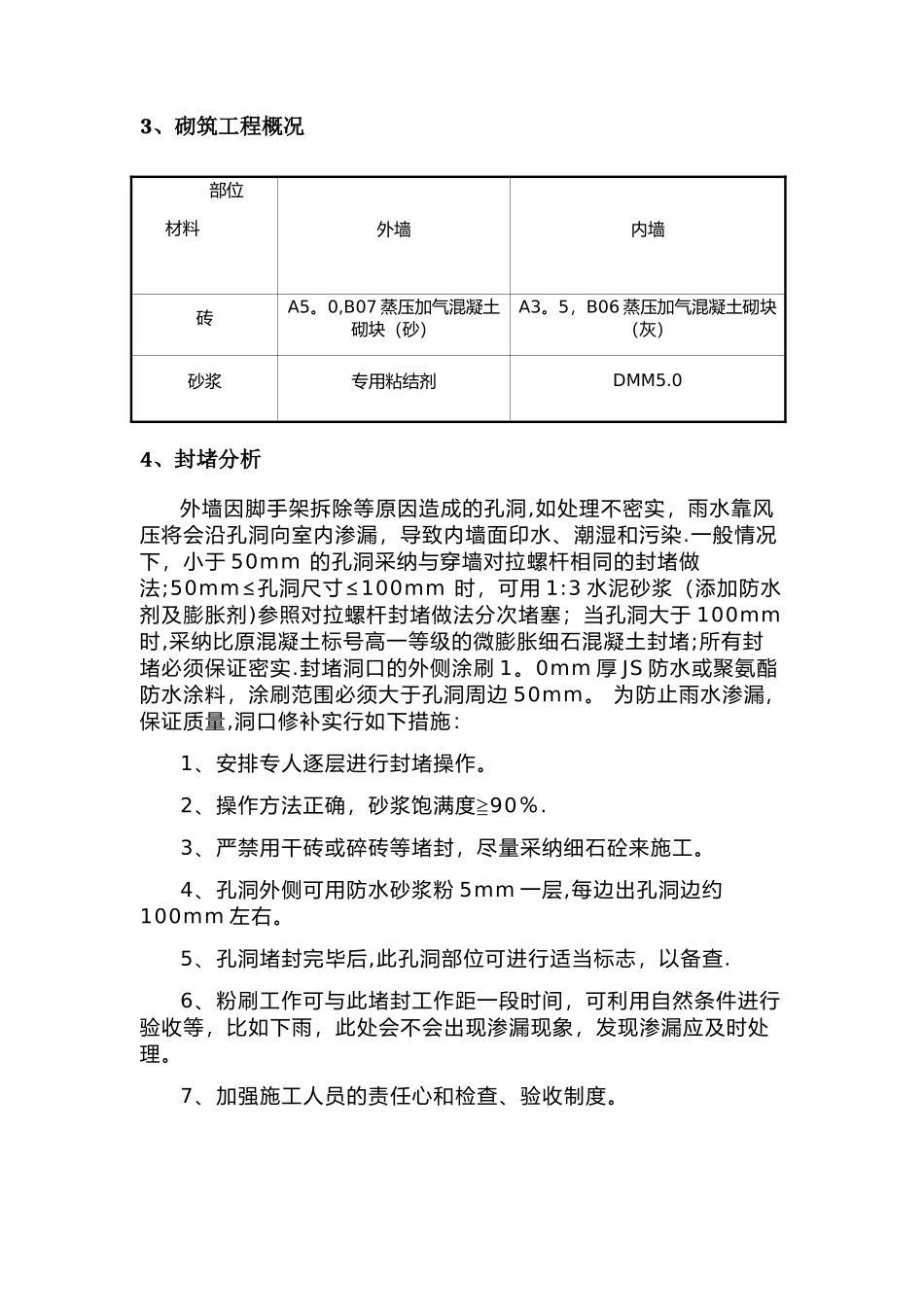

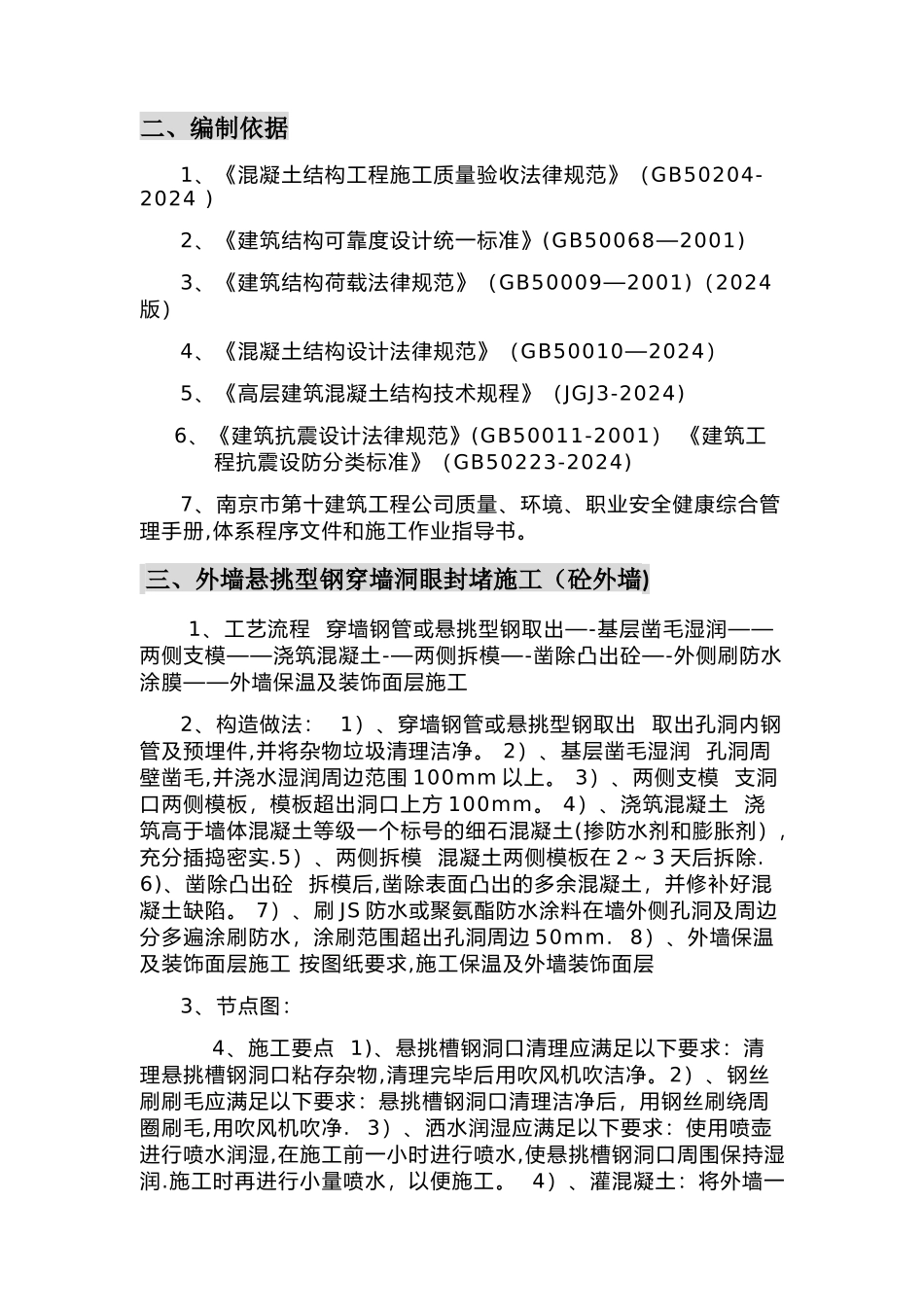

外脚手架洞口封堵方案 一、工程概况 1、工程简介项目内容工程名称联发君悦华府三期项目(A 地块)建设单位联发集团扬州房地产开发有限公司设计单位江西省 建筑设计讨论总院监理单位扬州市建圣工程建设监理有限公司施工单位南京市第十建筑工程有限公司建筑面积总建筑面积 82664。66m2地理位置扬州市广陵区万福路、江都北路交汇处合同范围合同签约日期2、 建筑概况建筑面积82664.66m2地下室面积 11634.81m3地上建筑面积71029.85m2建筑用途车库,商铺和住宅地上层数11、17 层地下层数一层地下室标准层高3.0 米地下层高3。6 米首层高度3 米、3。5 米室内外高度差0。4、0。15、0.3 米±0。000 绝对标高85 高程9。3、9.6、9。9檐口高度38。7、57.1 米建筑物总高度37。3、56。2、55。7 米结构型式框架———-剪力墙结构3、砌筑工程概况 部位材料外墙内墙砖A5。0,B07 蒸压加气混凝土砌块(砂)A3。5,B06 蒸压加气混凝土砌块(灰)砂浆专用粘结剂DMM5.04、封堵分析外墙因脚手架拆除等原因造成的孔洞,如处理不密实,雨水靠风压将会沿孔洞向室内渗漏,导致内墙面印水、潮湿和污染.一般情况下,小于 50mm 的孔洞采纳与穿墙对拉螺杆相同的封堵做法;50mm≤孔洞尺寸≤100mm 时,可用 1:3 水泥砂浆(添加防水剂及膨胀剂)参照对拉螺杆封堵做法分次堵塞;当孔洞大于 100mm 时,采纳比原混凝土标号高一等级的微膨胀细石混凝土封堵;所有封堵必须保证密实.封堵洞口的外侧涂刷 1。0mm 厚 JS 防水或聚氨酯防水涂料,涂刷范围必须大于孔洞周边 50mm。 为防止雨水渗漏,保证质量,洞口修补实行如下措施: 1、安排专人逐层进行封堵操作。 2、操作方法正确,砂浆饱满度≧90%. 3、严禁用干砖或碎砖等堵封,尽量采纳细石砼来施工。 4、孔洞外侧可用防水砂浆粉 5mm 一层,每边出孔洞边约100mm 左右。 5、孔洞堵封完毕后,此孔洞部位可进行适当标志,以备查.6、粉刷工作可与此堵封工作距一段时间,可利用自然条件进行验收等,比如下雨,此处会不会出现渗漏现象,发现渗漏应及时处理。 7、加强施工人员的责任心和检查、验收制度。 二、编制依据 1、《混凝土结构工程施工质量验收法律规范》(GB50204-2024 ) 2、《建筑结构可靠度设计统一标准》(GB50068—2001) 3、《建筑结构荷载法律规范》(GB50009—2001)(2024版)4、《混凝土结构设计法律规范》(GB50010—2024) 5、《高层建筑混凝土结构技术规程》(JGJ3-2024)6、《建筑抗震设计...
