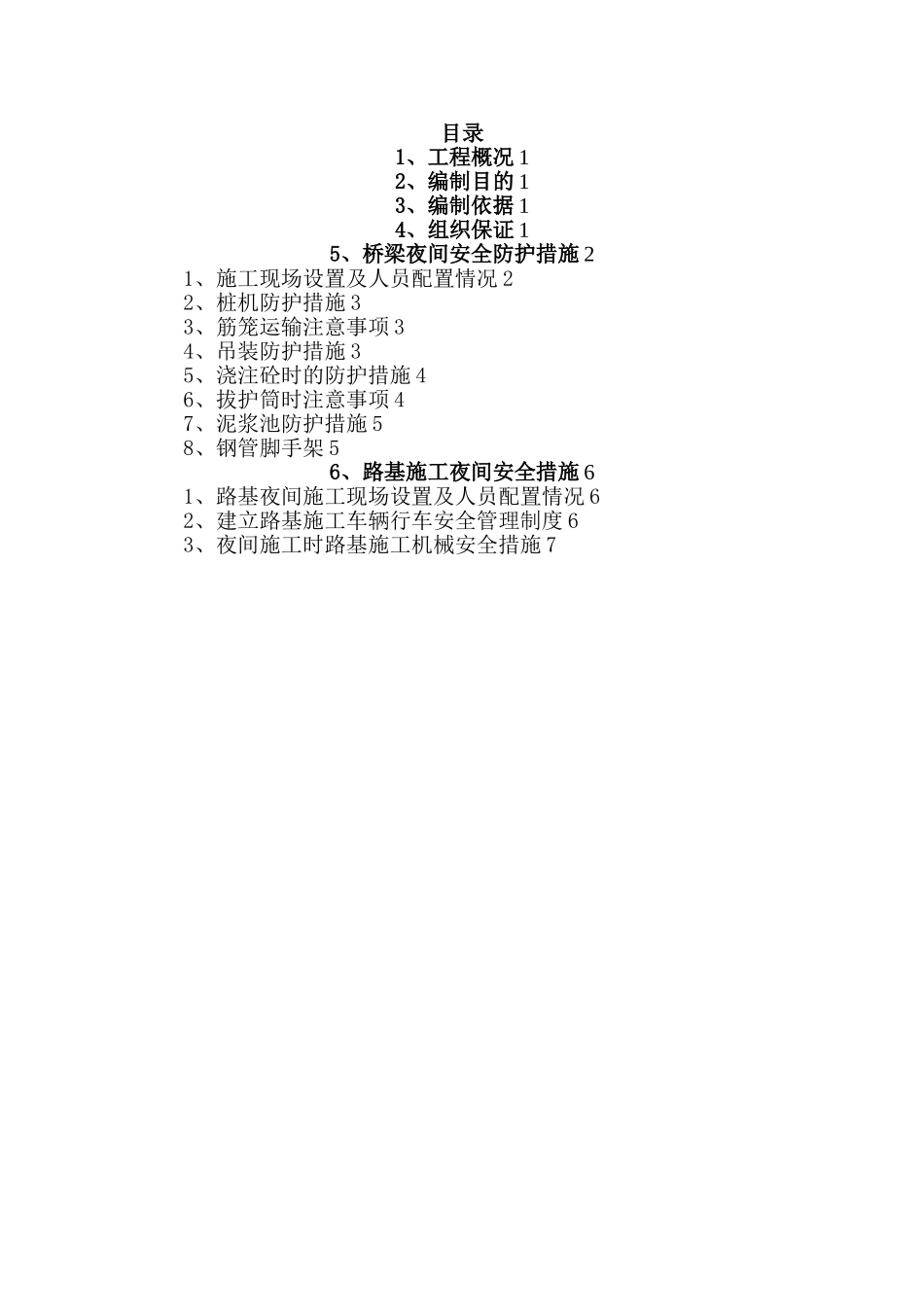

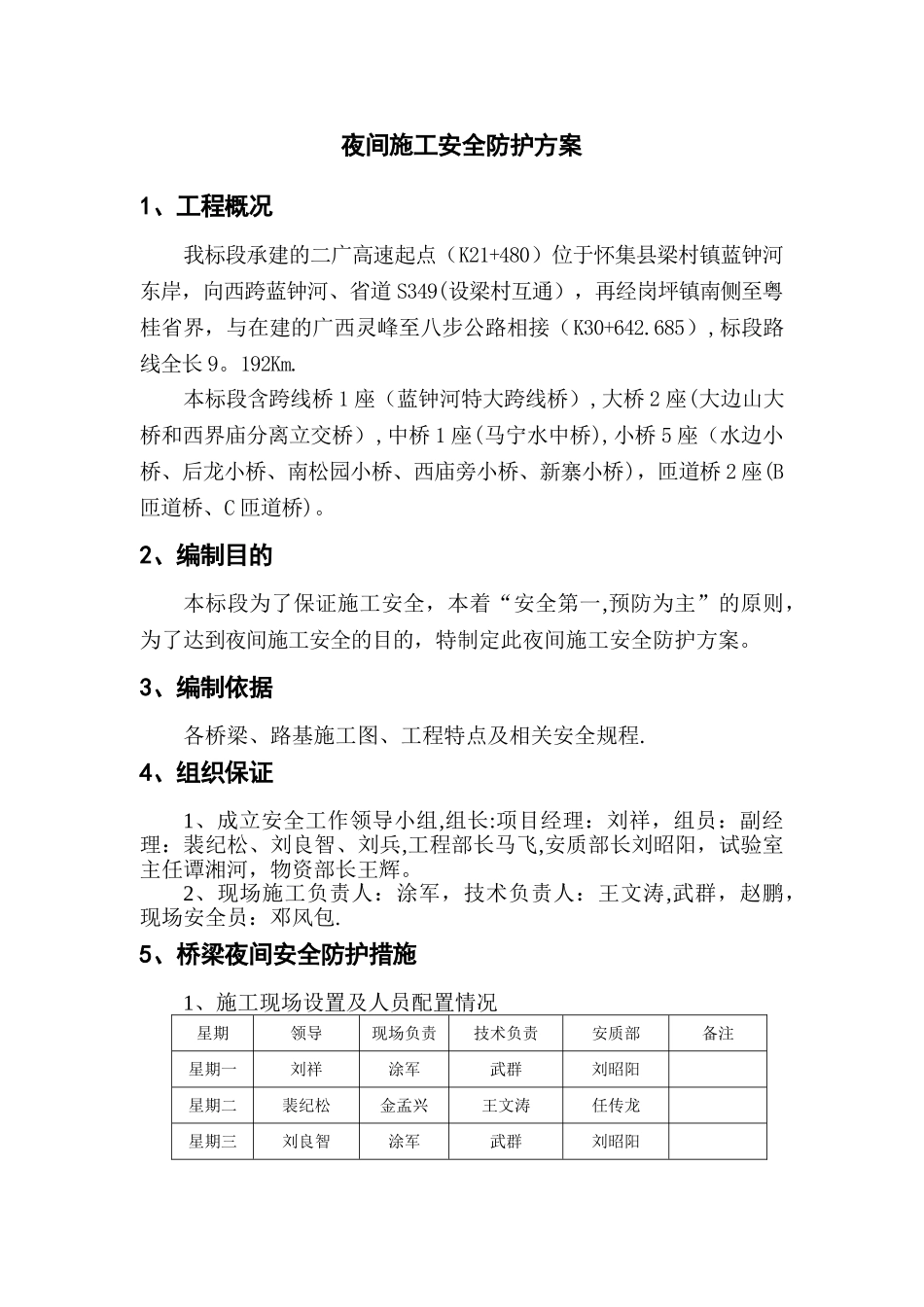

目录1、工程概况 12、编制目的 13、编制依据 14、组织保证 15、桥梁夜间安全防护措施 21、施工现场设置及人员配置情况 22、桩机防护措施 33、筋笼运输注意事项 34、吊装防护措施 35、浇注砼时的防护措施 46、拔护筒时注意事项 47、泥浆池防护措施 58、钢管脚手架 56、路基施工夜间安全措施 61、路基夜间施工现场设置及人员配置情况 62、建立路基施工车辆行车安全管理制度 63、夜间施工时路基施工机械安全措施 7夜间施工安全防护方案1、工程概况我标段承建的二广高速起点(K21+480)位于怀集县梁村镇蓝钟河东岸,向西跨蓝钟河、省道 S349(设梁村互通),再经岗坪镇南侧至粤桂省界,与在建的广西灵峰至八步公路相接(K30+642
685),标段路线全长 9
本标段含跨线桥 1 座(蓝钟河特大跨线桥),大桥 2 座(大边山大桥和西界庙分离立交桥),中桥 1 座(马宁水中桥),小桥 5 座(水边小桥、后龙小桥、南松园小桥、西庙旁小桥、新寨小桥),匝道桥 2 座(B匝道桥、C 匝道桥)
2、编制目的本标段为了保证施工安全,本着“安全第一,预防为主”的原则,为了达到夜间施工安全的目的,特制定此夜间施工安全防护方案
3、编制依据各桥梁、路基施工图、工程特点及相关安全规程
4、组织保证1、成立安全工作领导小组,组长:项目经理:刘祥,组员:副经理:裴纪松、刘良智、刘兵,工程部长马飞,安质部长刘昭阳,试验室主任谭湘河,物资部长王辉
2、现场施工负责人:涂军,技术负责人:王文涛,武群,赵鹏,现场安全员:邓风包

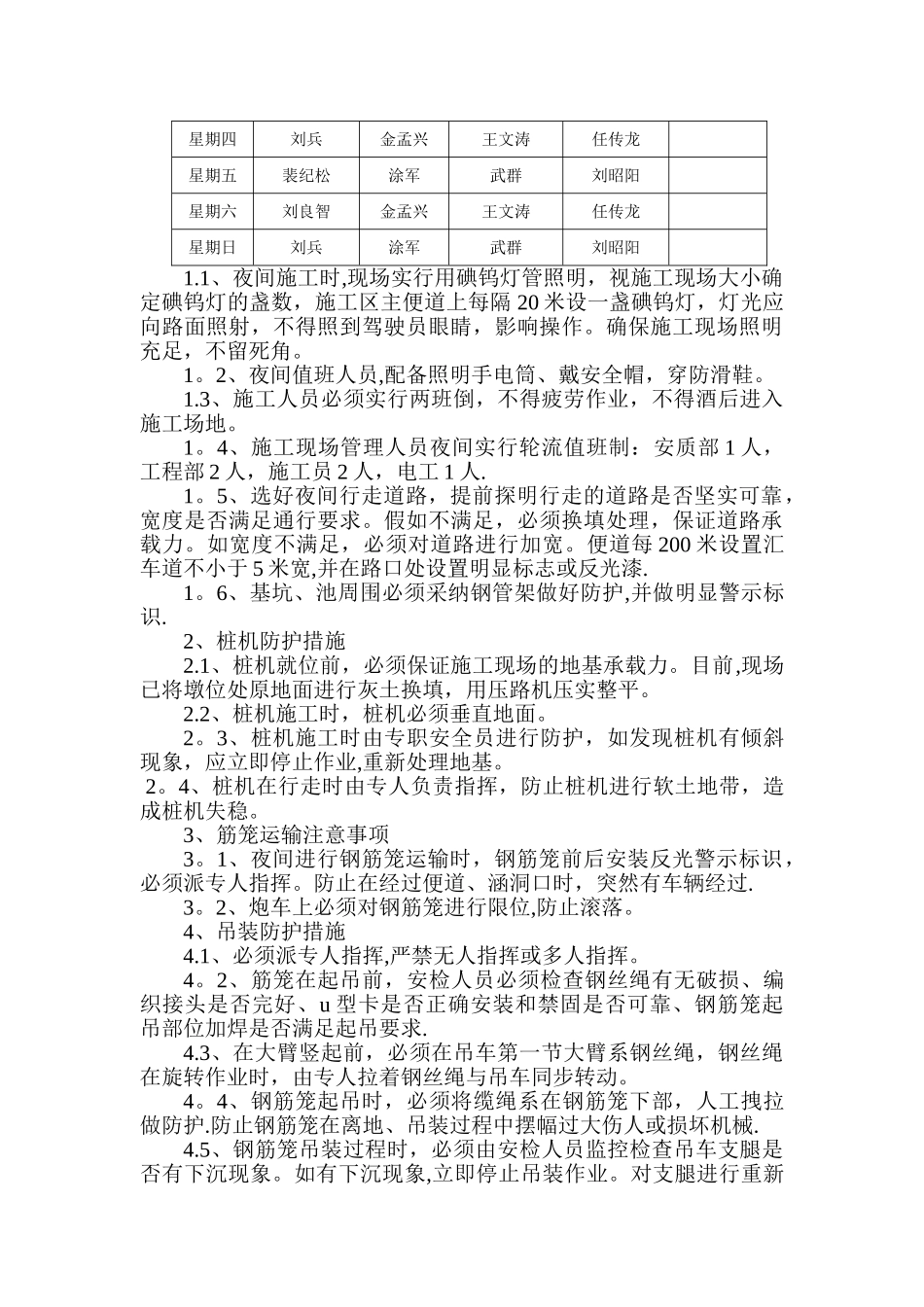

5、桥梁夜间安全防护措施1、施工现场设置及人员配置情况星期领导现场负责技术负责安质部备注星期一刘祥涂军武群刘昭阳星期二裴纪松金孟兴王文涛任传龙星期三刘良智涂军武群刘昭阳星期四刘兵金孟兴王文涛任传龙星期五裴纪松涂军武群刘昭阳星期六刘良智金孟兴王文涛任传龙星期日刘
