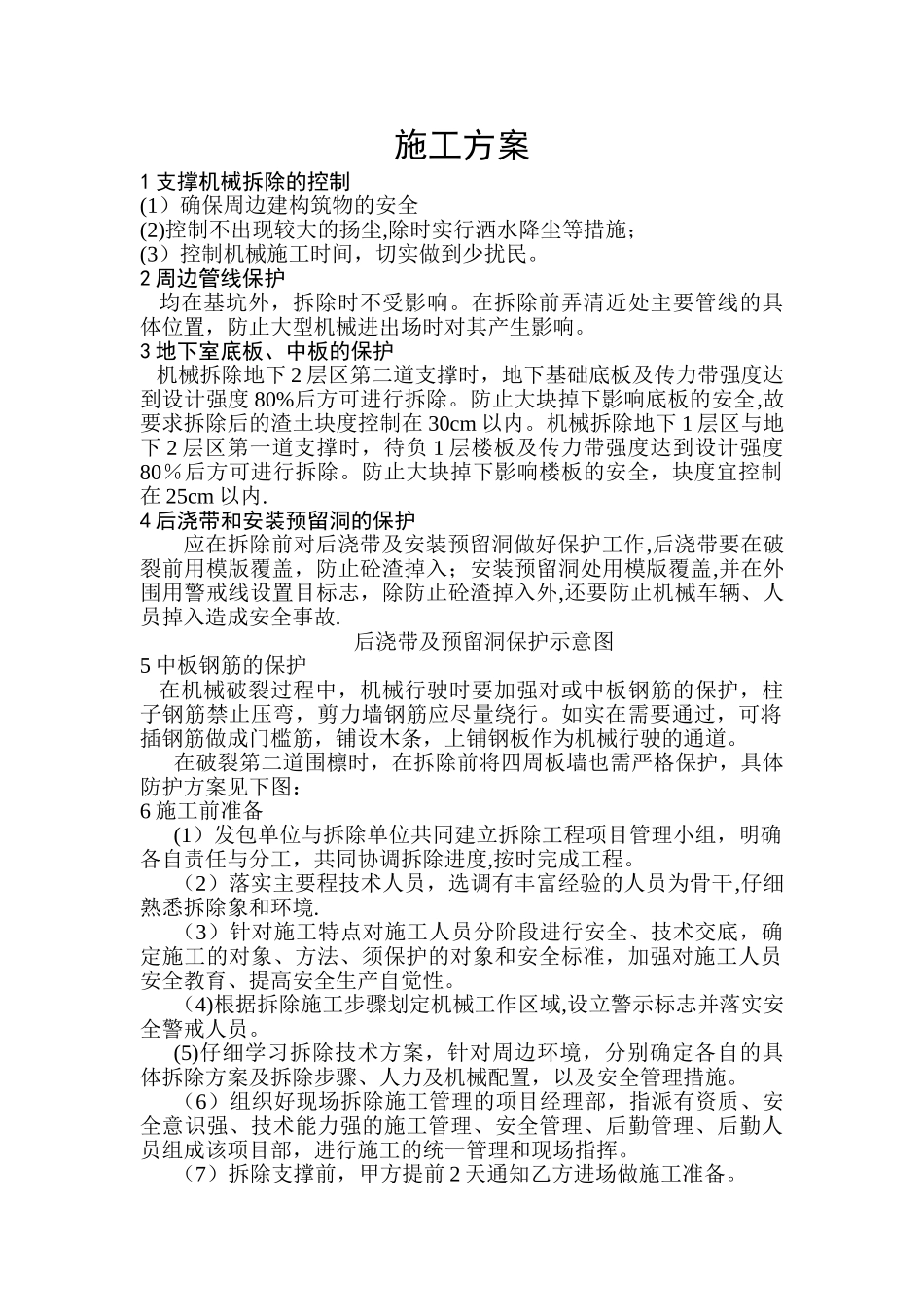

施工方案1 支撑机械拆除的控制(1)确保周边建构筑物的安全(2)控制不出现较大的扬尘,除时实行洒水降尘等措施;(3)控制机械施工时间,切实做到少扰民
2 周边管线保护 均在基坑外,拆除时不受影响
在拆除前弄清近处主要管线的具体位置,防止大型机械进出场时对其产生影响
3 地下室底板、中板的保护 机械拆除地下 2 层区第二道支撑时,地下基础底板及传力带强度达到设计强度 80%后方可进行拆除
防止大块掉下影响底板的安全,故要求拆除后的渣土块度控制在 30cm 以内
机械拆除地下 1 层区与地下 2 层区第一道支撑时,待负 1 层楼板及传力带强度达到设计强度80%后方可进行拆除
防止大块掉下影响楼板的安全,块度宜控制在 25cm 以内
4 后浇带和安装预留洞的保护应在拆除前对后浇带及安装预留洞做好保护工作,后浇带要在破裂前用模版覆盖,防止砼渣掉入;安装预留洞处用模版覆盖,并在外围用警戒线设置目标志,除防止砼渣掉入外,还要防止机械车辆、人员掉入造成安全事故
后浇带及预留洞保护示意图5 中板钢筋的保护 在机械破裂过程中,机械行驶时要加强对或中板钢筋的保护,柱子钢筋禁止压弯,剪力墙钢筋应尽量绕行
如实在需要通过,可将插钢筋做成门槛筋,铺设木条,上铺钢板作为机械行驶的通道
在破裂第二道围檩时,在拆除前将四周板墙也需严格保护,具体防护方案见下图:6 施工前准备(1)发包单位与拆除单位共同建立拆除工程项目管理小组,明确各自责任与分工,共同协调拆除进度,按时完成工程
(2)落实主要程技术人员,选调有丰富经验的人员为骨干,仔细熟悉拆除象和环境
(3)针对施工特点对施工人员分阶段进行安全、技术交底,确定施工的对象、方法、须保护的对象和安全标准,加强对施工人员安全教育、提高安全生产自觉性
(4)根据拆除施工步骤划定机械工作区域,设立警示标志并落实安全警戒人员

(5)仔细学习拆除技术方案,针对周边环境,
