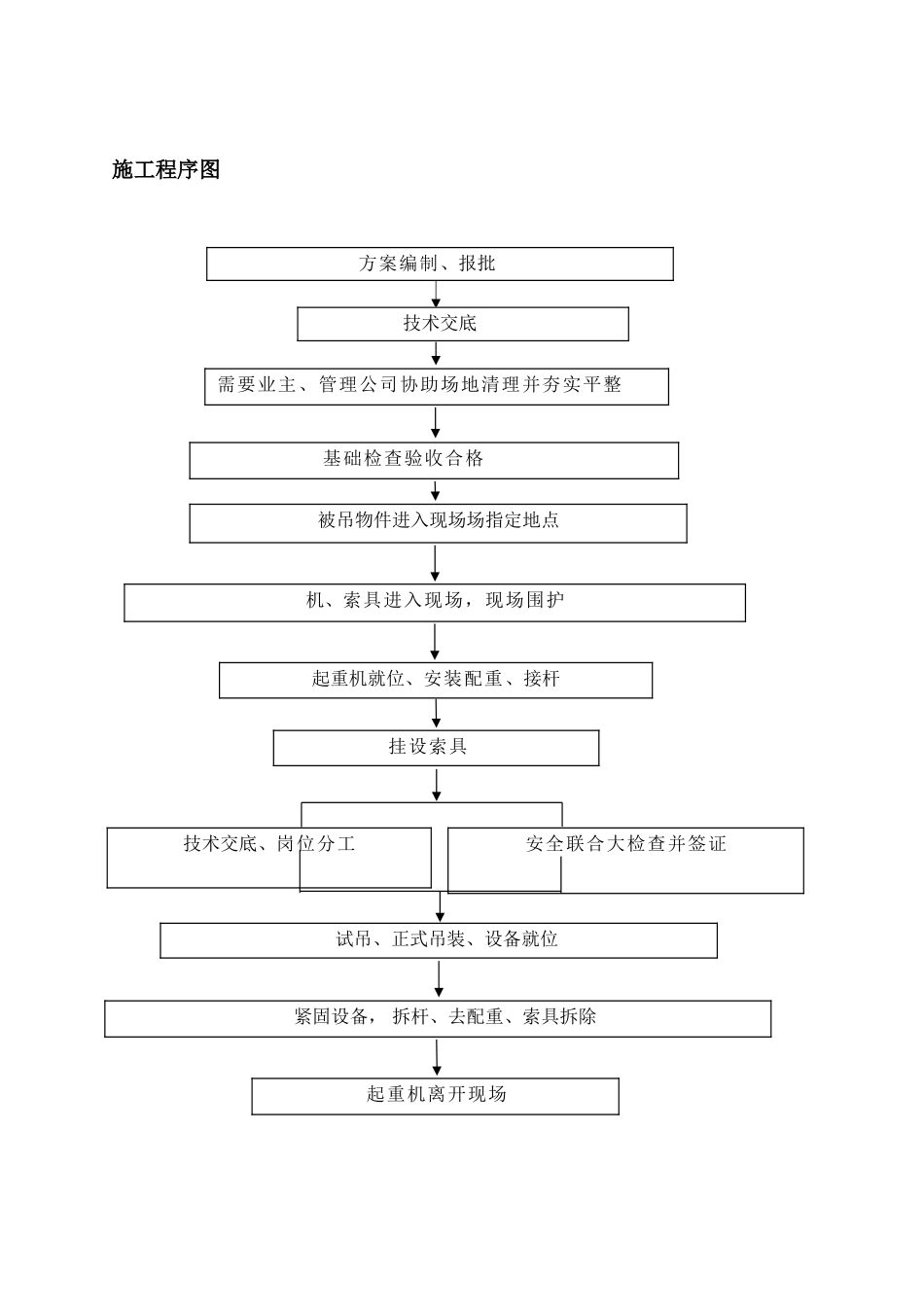

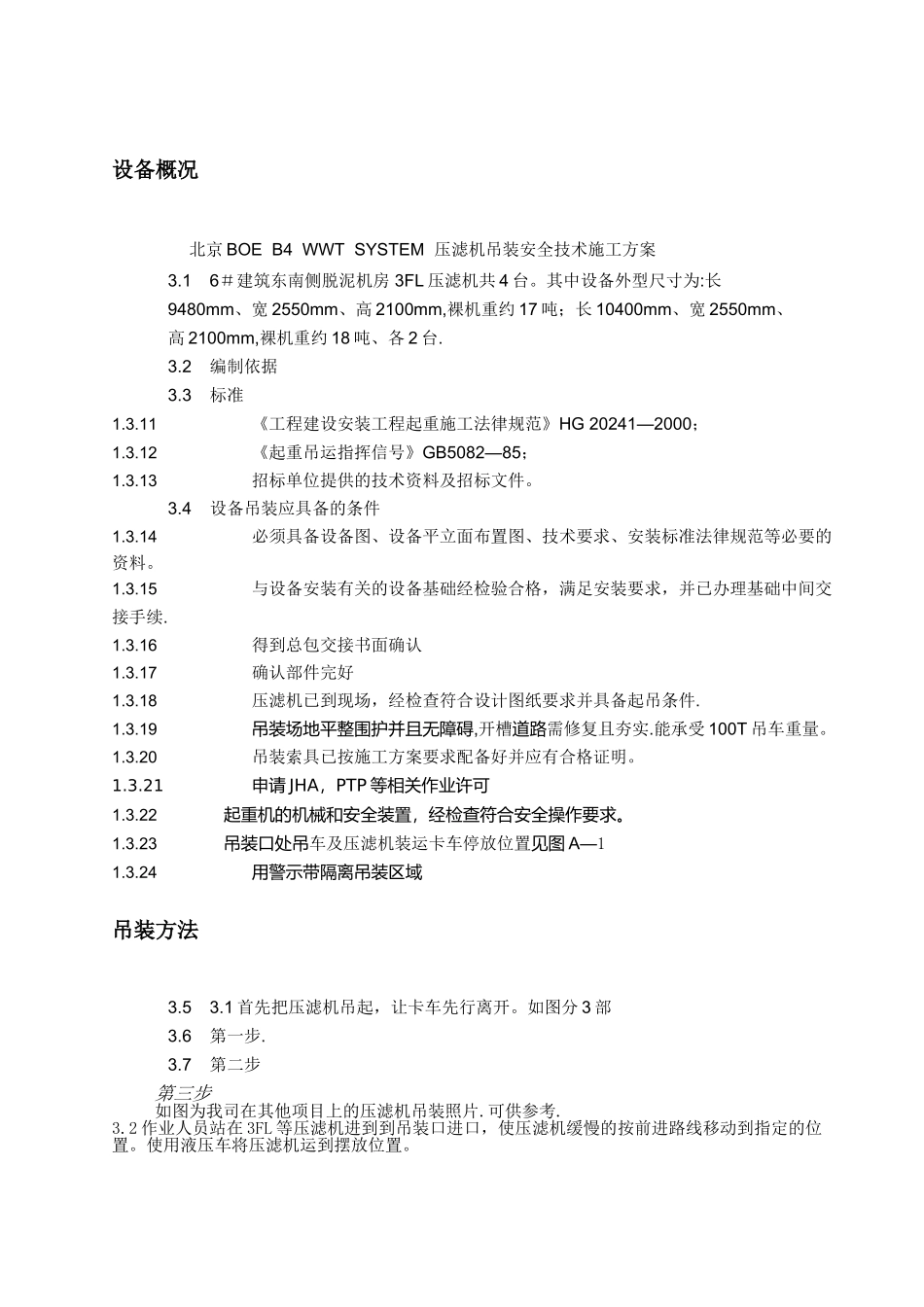

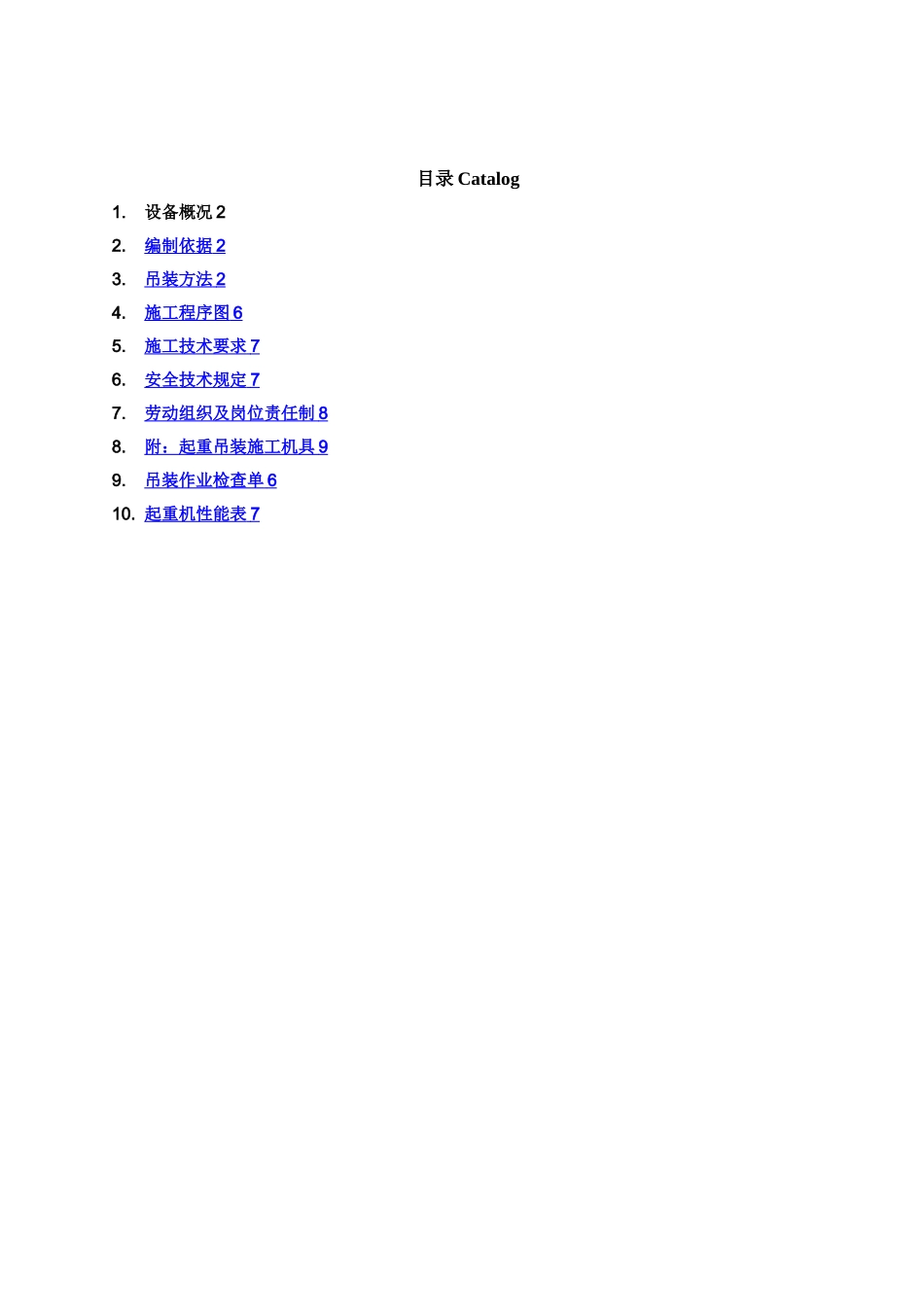

目录 Catalog1.设备概况 22.编制依据 2 3.吊装方法 2 4.施工程序图 6 5.施工技术要求 7 6.安全技术规定 7 7.劳动组织及岗位责任制 8 8.附:起重吊装施工机具 9 9.吊装作业检查单 6 10. 起重机性能表 7 设备概况北京 BOE B4 WWT SYSTEM 压滤机吊装安全技术施工方案3.16#建筑东南侧脱泥机房 3FL 压滤机共 4 台。其中设备外型尺寸为:长9480mm、宽 2550mm、高 2100mm,裸机重约 17 吨;长 10400mm、宽 2550mm、高 2100mm,裸机重约 18 吨、各 2 台.3.2编制依据3.3标准1.3.11《工程建设安装工程起重施工法律规范》HG 20241—2000;1.3.12《起重吊运指挥信号》GB5082—85;1.3.13招标单位提供的技术资料及招标文件。3.4设备吊装应具备的条件1.3.14必须具备设备图、设备平立面布置图、技术要求、安装标准法律规范等必要的资料。1.3.15与设备安装有关的设备基础经检验合格,满足安装要求,并已办理基础中间交接手续.1.3.16得到总包交接书面确认1.3.17确认部件完好1.3.18压滤机已到现场,经检查符合设计图纸要求并具备起吊条件.1.3.19吊装场地平整围护并且无障碍,开槽道路需修复且夯实.能承受 100T 吊车重量。1.3.20吊装索具已按施工方案要求配备好并应有合格证明。1.3.21申请 JHA,PTP 等相关作业许可1.3.22起重机的机械和安全装置,经检查符合安全操作要求。1.3.23吊装口处吊车及压滤机装运卡车停放位置见图 A—11.3.24用警示带隔离吊装区域吊装方法3.53.1 首先把压滤机吊起,让卡车先行离开。如图分 3 部3.6第一步.3.7第二步第三步如图为我司在其他项目上的压滤机吊装照片.可供参考.3.2 作业人员站在 3FL 等压滤机进到到吊装口进口,使压滤机缓慢的按前进路线移动到指定的位置。使用液压车将压滤机运到摆放位置。施工程序图方案编制、报批技术交底需要业主、管理公司协助场地清理并夯实平整基础检查验收合格被吊物件进入现场场指定地点机、索具进入现场,现场围护起重机就位、安装配重、接杆挂设索具技术交底、岗位分工安全联合大检查并签证 试吊、正式吊装、设备就位 紧固设备, 拆杆、去配重、索具拆除起重机离开现场施工技术要求 设备的重量、体积、安装标高、现场条件及施工进度,起重机的规格、型号,及时向起重施工的作业人员进行技术交底,使参加施工的全体人员均熟悉吊装全过程. 施工负责人应按吊装工艺要求,指挥设备的摆放及起重机的准确站位。 . 设备吊装前,施工负责人应与...
