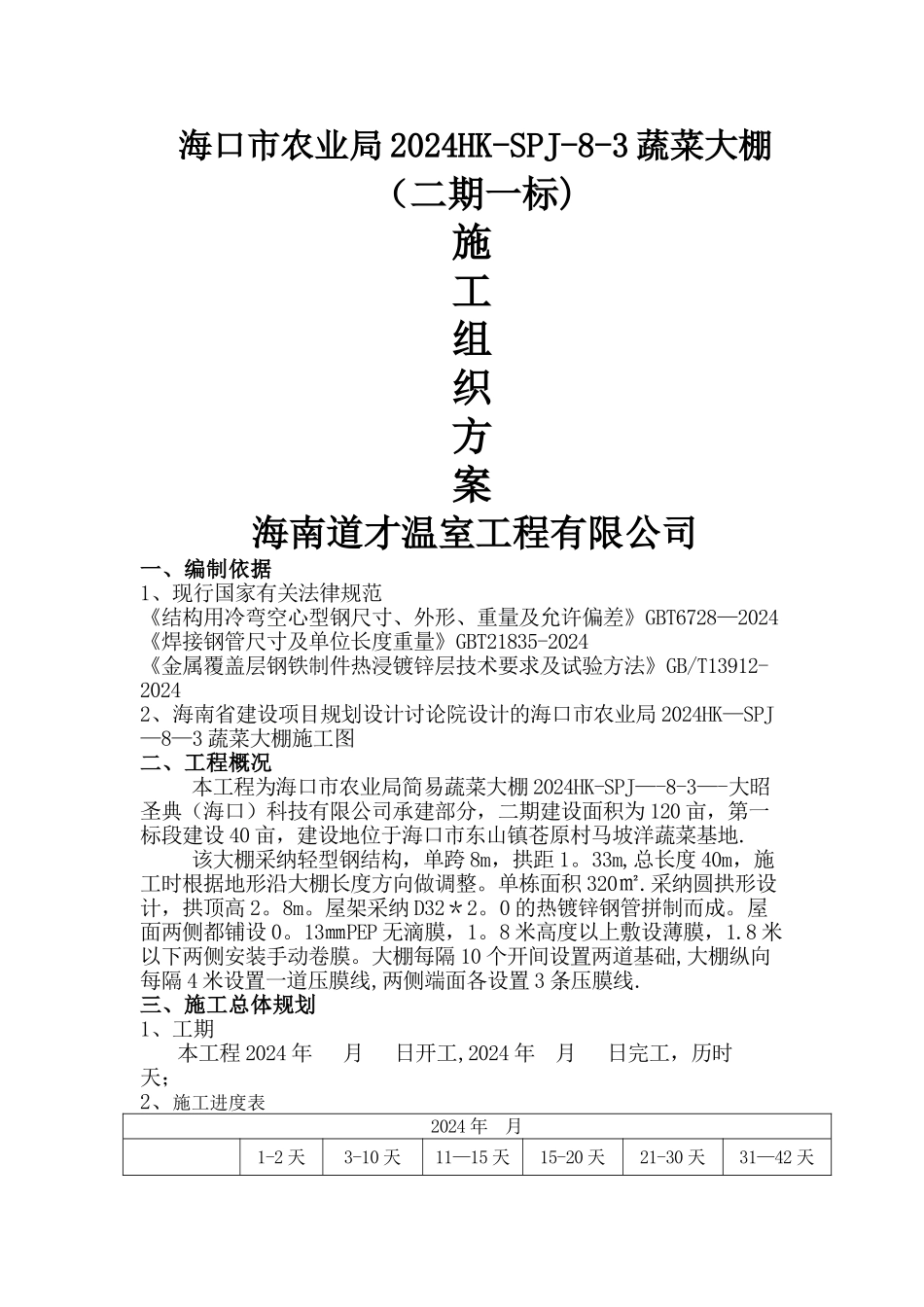

海口市农业局 2024HK-SPJ-8-3 蔬菜大棚(二期一标)施工组织方案海南道才温室工程有限公司一、编制依据1、现行国家有关法律规范《结构用冷弯空心型钢尺寸、外形、重量及允许偏差》GBT6728—2024《焊接钢管尺寸及单位长度重量》GBT21835-2024《金属覆盖层钢铁制件热浸镀锌层技术要求及试验方法》GB/T13912-20242、海南省建设项目规划设计讨论院设计的海口市农业局 2024HK—SPJ—8—3 蔬菜大棚施工图二、工程概况 本工程为海口市农业局简易蔬菜大棚 2024HK-SPJ—-8-3—-大昭圣典(海口)科技有限公司承建部分,二期建设面积为 120 亩,第一标段建设 40 亩,建设地位于海口市东山镇苍原村马坡洋蔬菜基地
该大棚采纳轻型钢结构,单跨 8m,拱距 1
33m,总长度 40m,施工时根据地形沿大棚长度方向做调整
单栋面积 320㎡
采纳圆拱形设计,拱顶高 2
屋架采纳 D32*2
0 的热镀锌钢管拼制而成
屋面两侧都铺设 0
13㎜PEP 无滴膜,1
8 米高度以上敷设薄膜,1
8 米以下两侧安装手动卷膜
大棚每隔 10 个开间设置两道基础,大棚纵向每隔 4 米设置一道压膜线,两侧端面各设置 3 条压膜线

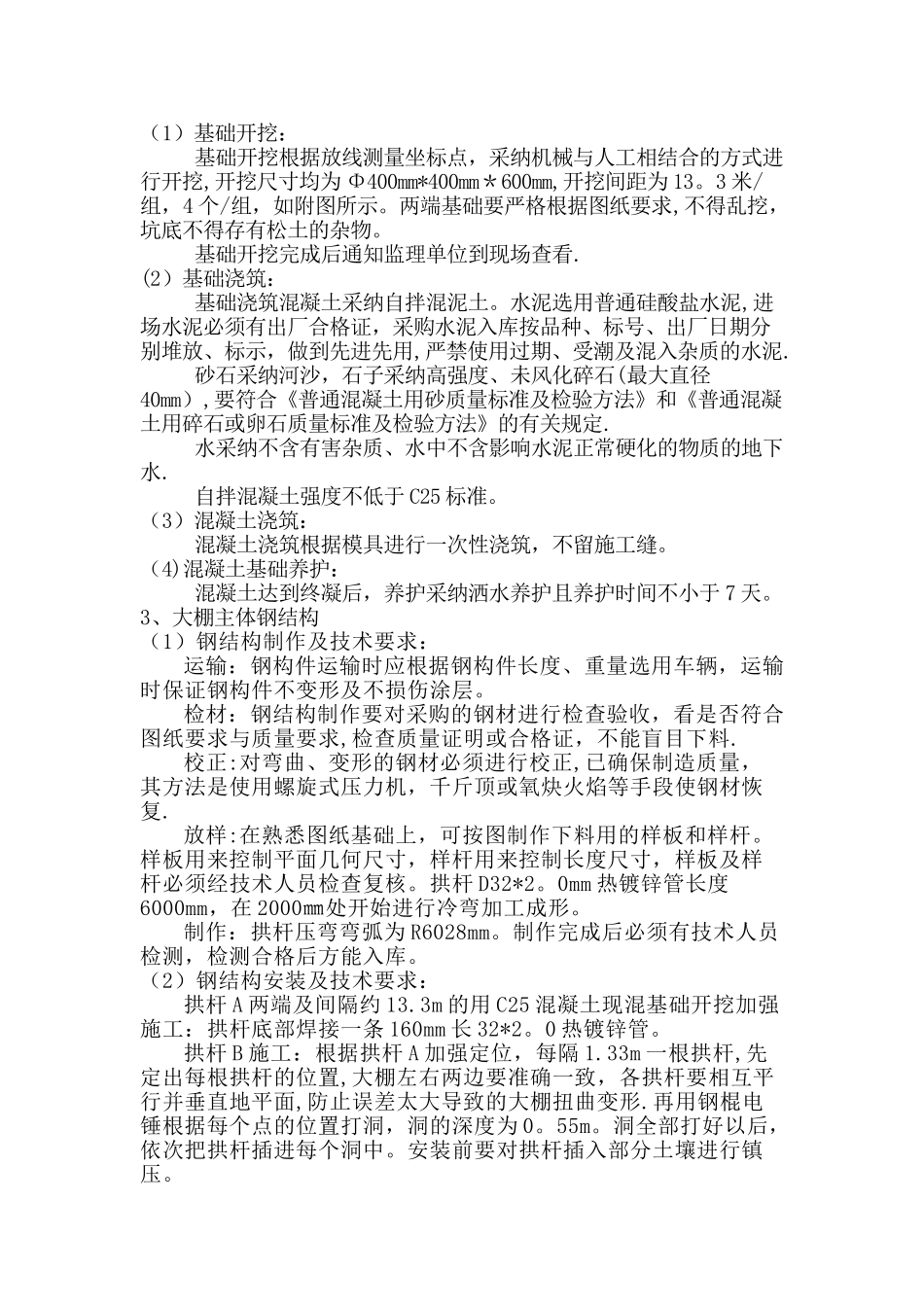

三、施工总体规划1、工期本工程 2024 年 月 日开工,2024 年 月 日完工,历时 天;2、施工进度表2024 年 月1-2 天3-10 天11—15 天15-20 天21-30 天31—42 天1、施工准备2、放线开沟渠3、钢构制作4、钢构安装5、基础浇筑6、基础养护7、薄膜安装3、工程质量 达到设计要求“合格"标准4、施工工序流程放线→土方开挖→基础制作→拱杆 A 安装→拱杆 B 安装→侧杆及顶杆安装→薄膜安装备注:A 杆为有基础的拱杆,B 杆则无基础
5、施工资料准备 施工图纸会审无误
按施工图纸采购的材料已陆续进到
