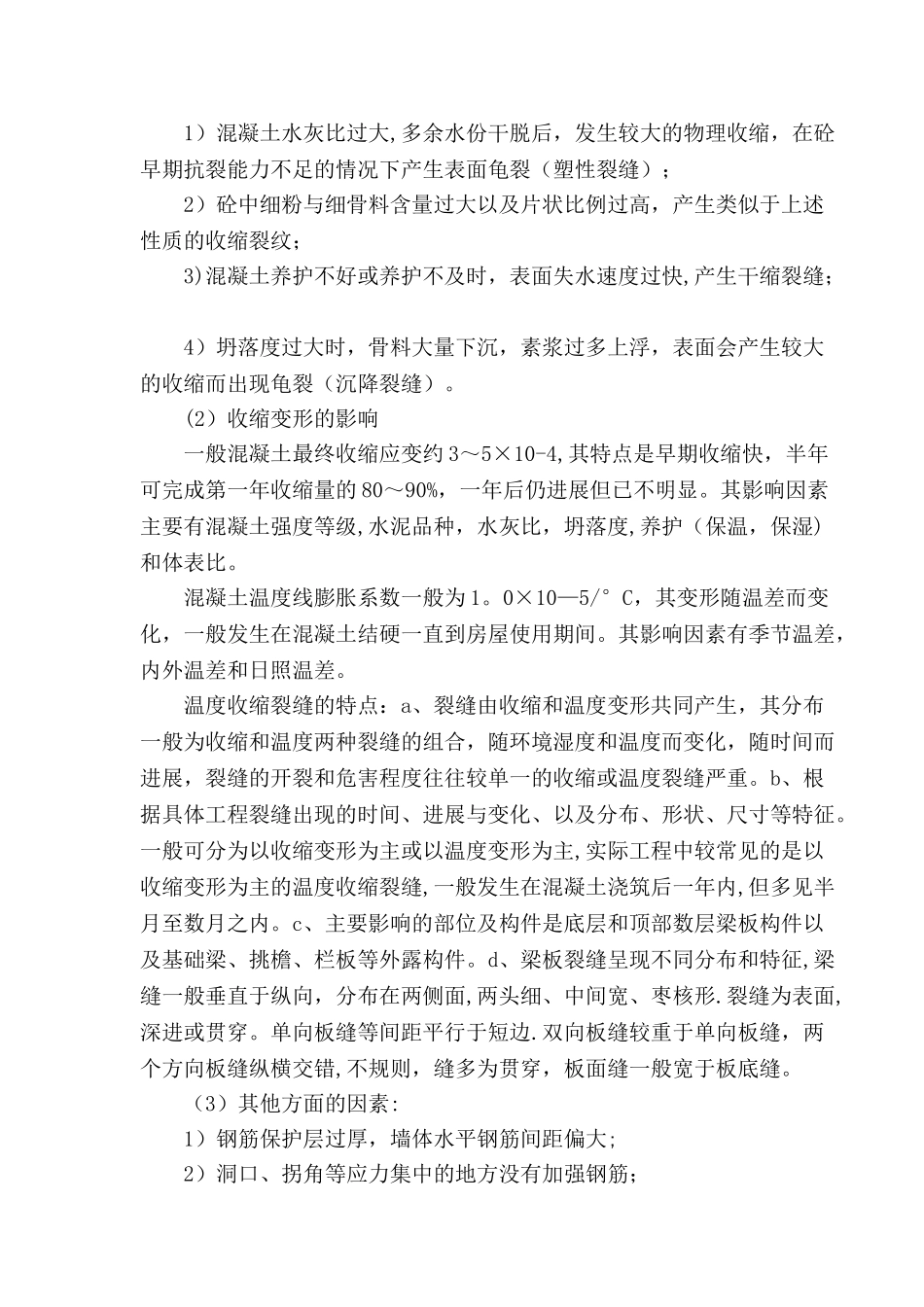

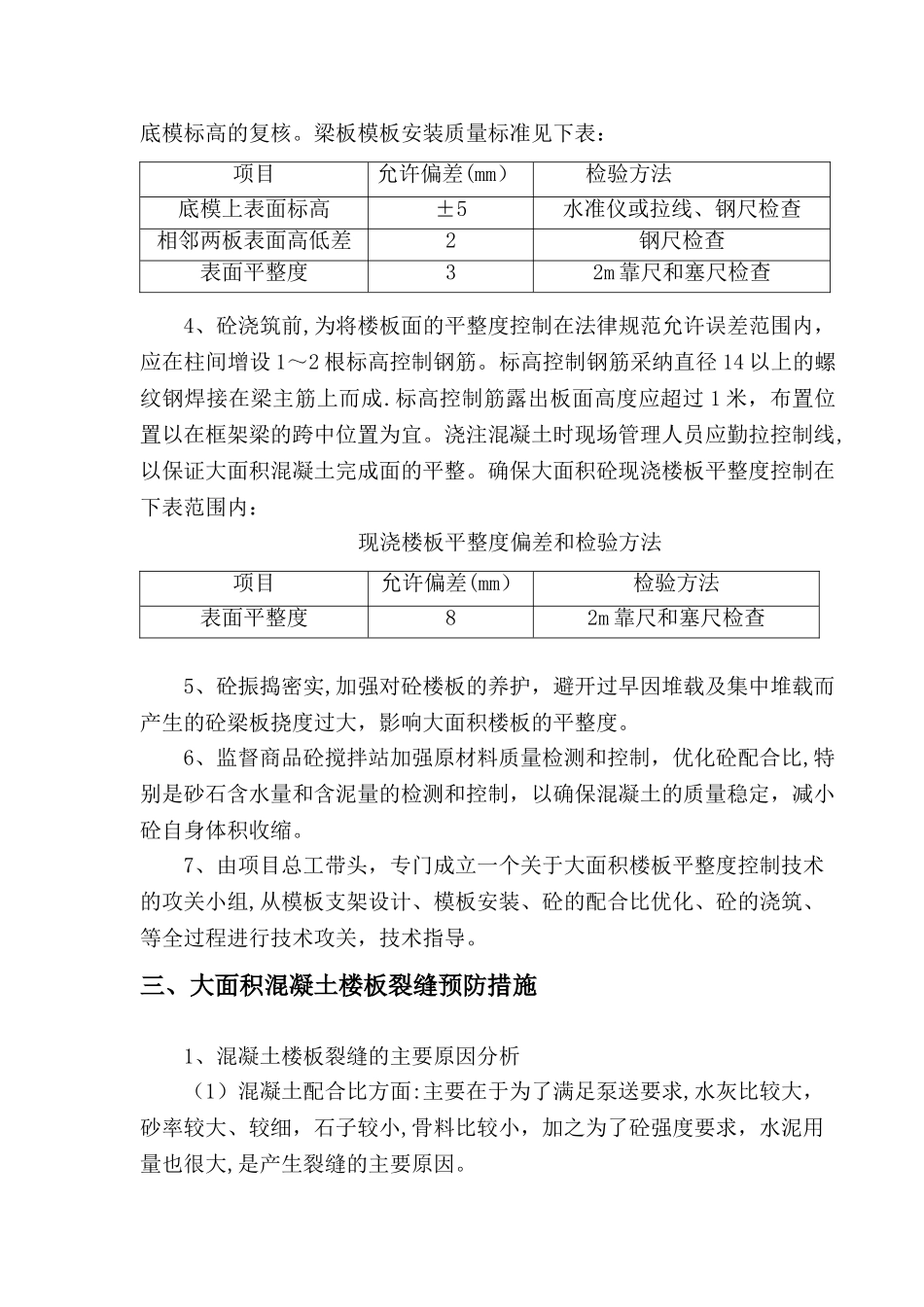

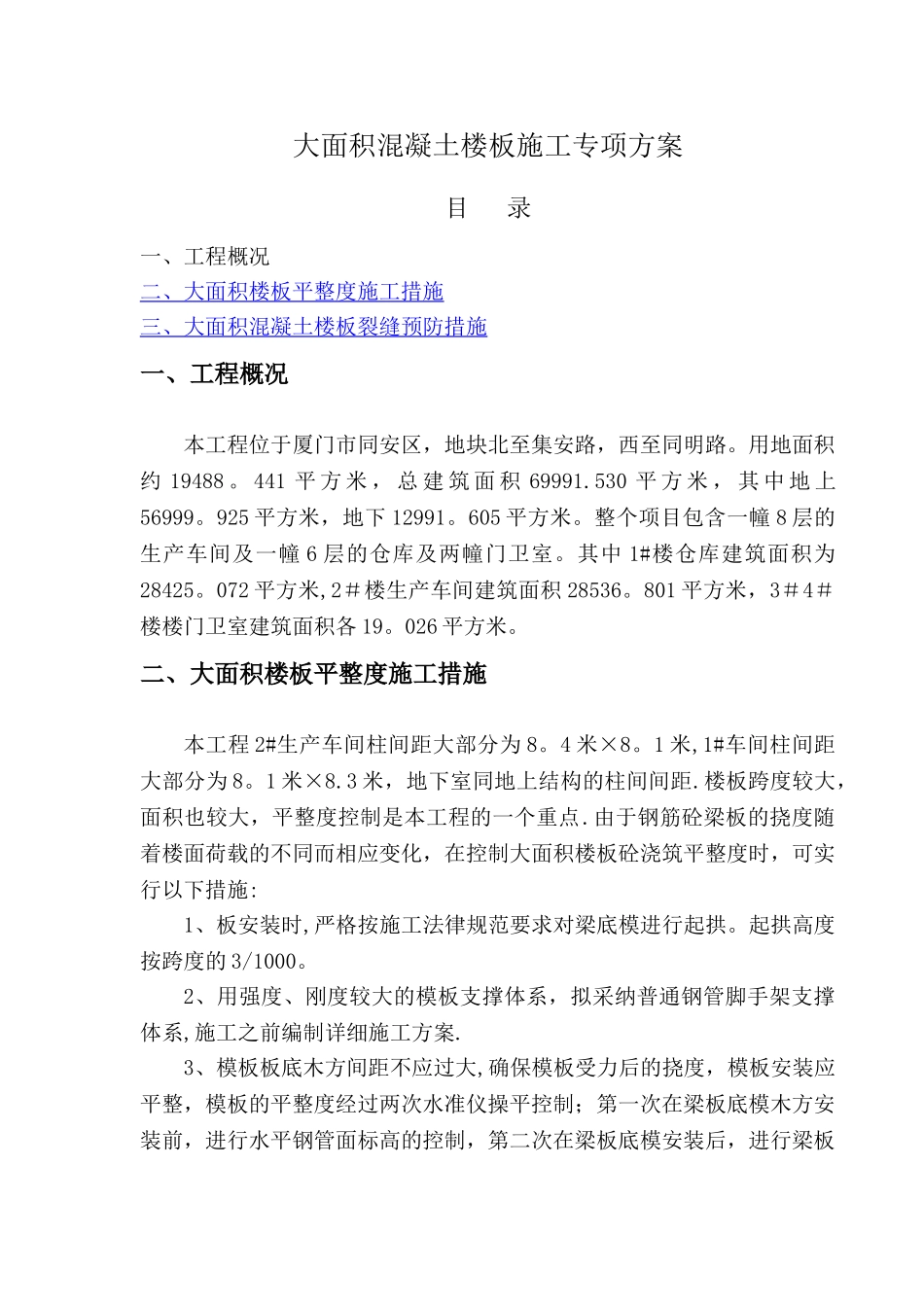

大面积混凝土楼板施工专项方案目 录一、工程概况二、大面积楼板平整度施工措施三、大面积混凝土楼板裂缝预防措施一、工程概况本工程位于厦门市同安区,地块北至集安路,西至同明路。用地面积约 19488 。 441 平 方 米 , 总 建 筑 面 积 69991.530 平 方 米 , 其 中 地 上56999。925 平方米,地下 12991。605 平方米。整个项目包含一幢 8 层的生产车间及一幢 6 层的仓库及两幢门卫室。其中 1#楼仓库建筑面积为28425。072 平方米,2#楼生产车间建筑面积 28536。801 平方米,3#4#楼楼门卫室建筑面积各 19。026 平方米。二、大面积楼板平整度施工措施本工程 2#生产车间柱间距大部分为 8。4 米×8。1 米,1#车间柱间距大部分为 8。1 米×8.3 米,地下室同地上结构的柱间间距.楼板跨度较大,面积也较大,平整度控制是本工程的一个重点.由于钢筋砼梁板的挠度随着楼面荷载的不同而相应变化,在控制大面积楼板砼浇筑平整度时,可实行以下措施: 1、板安装时,严格按施工法律规范要求对梁底模进行起拱。起拱高度按跨度的 3/1000。 2、用强度、刚度较大的模板支撑体系,拟采纳普通钢管脚手架支撑体系,施工之前编制详细施工方案.3、模板板底木方间距不应过大,确保模板受力后的挠度,模板安装应平整,模板的平整度经过两次水准仪操平控制;第一次在梁板底模木方安装前,进行水平钢管面标高的控制,第二次在梁板底模安装后,进行梁板底模标高的复核。梁板模板安装质量标准见下表:4、砼浇筑前,为将楼板面的平整度控制在法律规范允许误差范围内,应在柱间增设 1~2 根标高控制钢筋。标高控制钢筋采纳直径 14 以上的螺纹钢焊接在梁主筋上而成.标高控制筋露出板面高度应超过 1 米,布置位置以在框架梁的跨中位置为宜。浇注混凝土时现场管理人员应勤拉控制线,以保证大面积混凝土完成面的平整。确保大面积砼现浇楼板平整度控制在下表范围内: 现浇楼板平整度偏差和检验方法5、砼振捣密实,加强对砼楼板的养护,避开过早因堆载及集中堆载而产生的砼梁板挠度过大,影响大面积楼板的平整度。 6、监督商品砼搅拌站加强原材料质量检测和控制,优化砼配合比,特别是砂石含水量和含泥量的检测和控制,以确保混凝土的质量稳定,减小砼自身体积收缩。 7、由项目总工带头,专门成立一个关于大面积楼板平整度控制技术的攻关小组,从模板支架设计、模板安装、砼的配合比优化、砼的浇筑、等全过程进行技术攻关,技术指导。三、...
