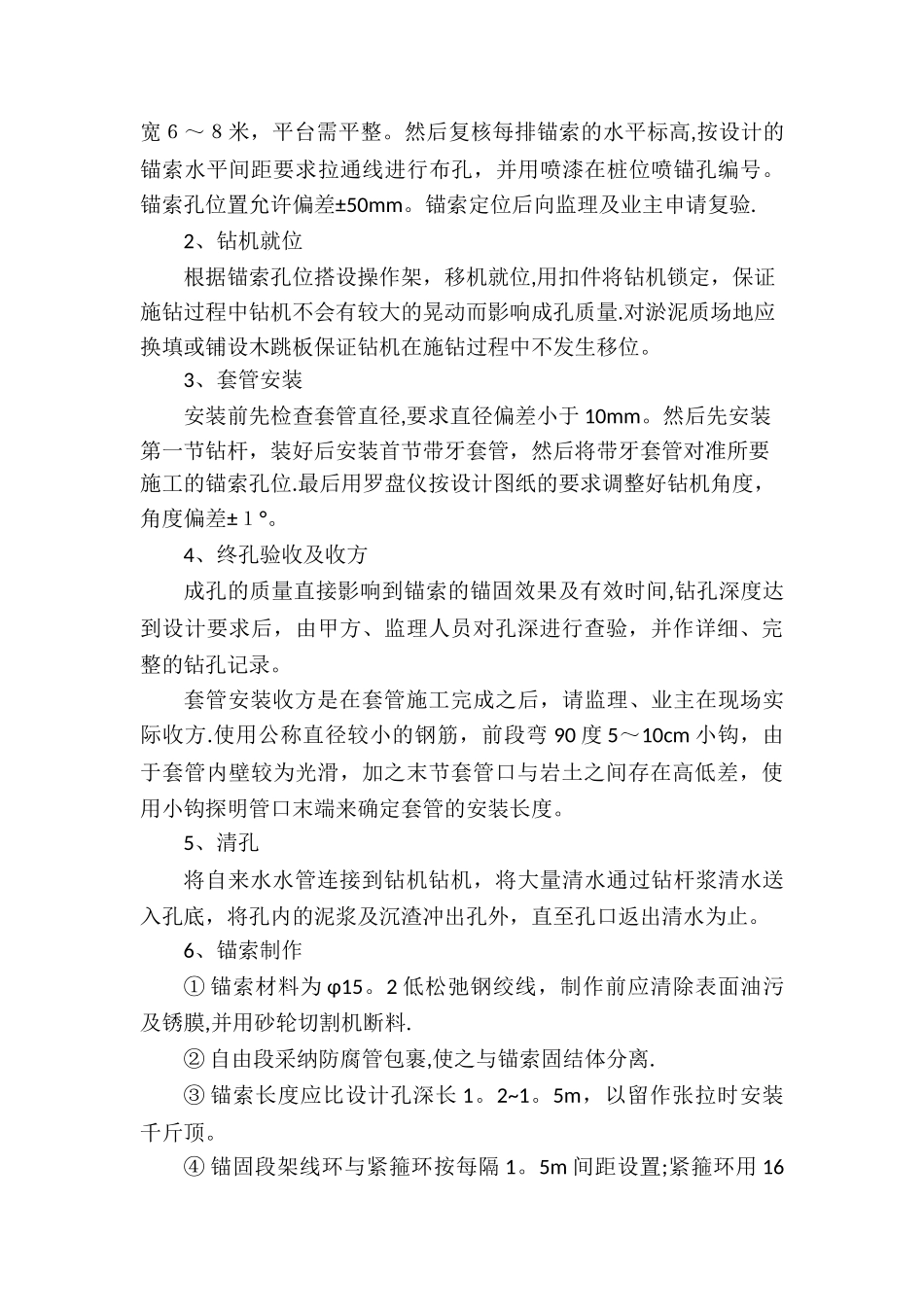

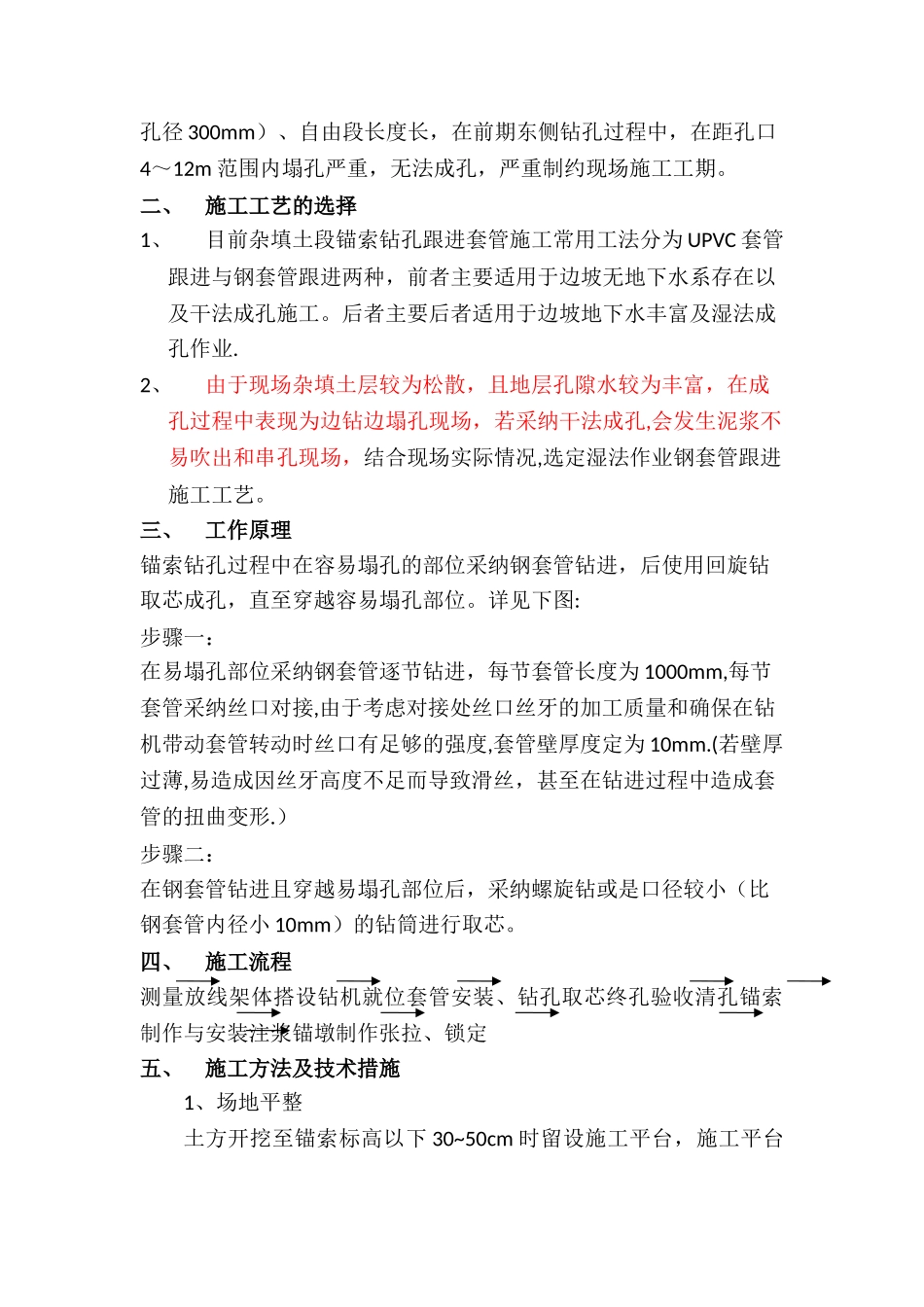

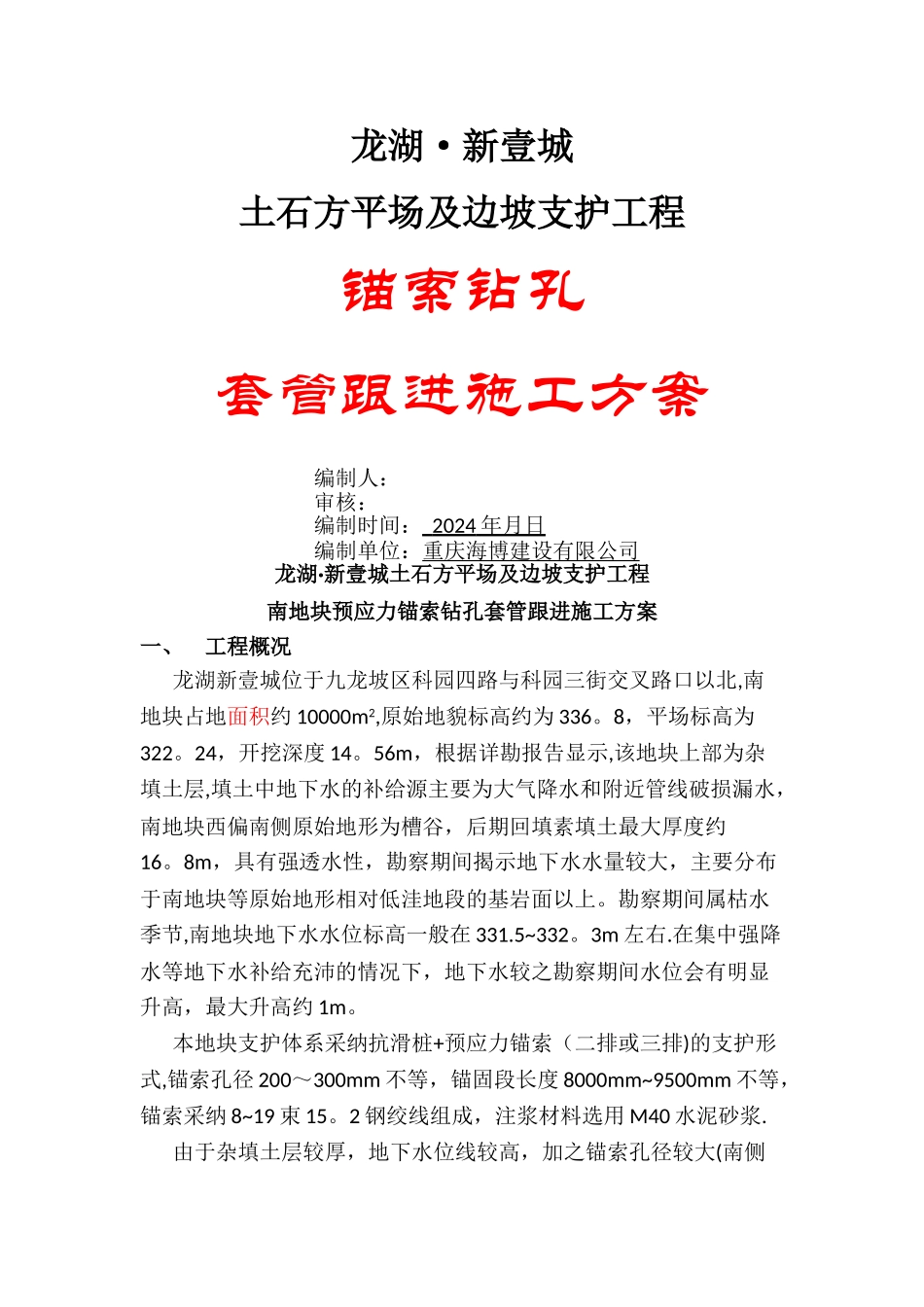

龙湖·新壹城土石方平场及边坡支护工程锚索钻孔套管跟进施工方案编制人:审核:编制时间: 2024 年月日 编制单位:重庆海博建设有限公司龙湖·新壹城土石方平场及边坡支护工程南地块预应力锚索钻孔套管跟进施工方案一、工程概况龙湖新壹城位于九龙坡区科园四路与科园三街交叉路口以北,南地块占地面积约 10000m2,原始地貌标高约为 336。8,平场标高为322。24,开挖深度 14。56m,根据详勘报告显示,该地块上部为杂填土层,填土中地下水的补给源主要为大气降水和附近管线破损漏水,南地块西偏南侧原始地形为槽谷,后期回填素填土最大厚度约16。8m,具有强透水性,勘察期间揭示地下水水量较大,主要分布于南地块等原始地形相对低洼地段的基岩面以上。勘察期间属枯水季节,南地块地下水水位标高一般在 331.5~332。3m 左右.在集中强降水等地下水补给充沛的情况下,地下水较之勘察期间水位会有明显升高,最大升高约 1m。本地块支护体系采纳抗滑桩+预应力锚索(二排或三排)的支护形式,锚索孔径 200~300mm 不等,锚固段长度 8000mm~9500mm 不等,锚索采纳 8~19 束 15。2 钢绞线组成,注浆材料选用 M40 水泥砂浆.由于杂填土层较厚,地下水位线较高,加之锚索孔径较大(南侧孔径 300mm)、自由段长度长,在前期东侧钻孔过程中,在距孔口4~12m 范围内塌孔严重,无法成孔,严重制约现场施工工期。二、施工工艺的选择1、目前杂填土段锚索钻孔跟进套管施工常用工法分为 UPVC 套管跟进与钢套管跟进两种,前者主要适用于边坡无地下水系存在以及干法成孔施工。后者主要后者适用于边坡地下水丰富及湿法成孔作业.2、由于现场杂填土层较为松散,且地层孔隙水较为丰富,在成孔过程中表现为边钻边塌孔现场,若采纳干法成孔,会发生泥浆不易吹出和串孔现场,结合现场实际情况,选定湿法作业钢套管跟进施工工艺。三、工作原理锚索钻孔过程中在容易塌孔的部位采纳钢套管钻进,后使用回旋钻取芯成孔,直至穿越容易塌孔部位。详见下图:步骤一:在易塌孔部位采纳钢套管逐节钻进,每节套管长度为 1000mm,每节套管采纳丝口对接,由于考虑对接处丝口丝牙的加工质量和确保在钻机带动套管转动时丝口有足够的强度,套管壁厚度定为 10mm.(若壁厚过薄,易造成因丝牙高度不足而导致滑丝,甚至在钻进过程中造成套管的扭曲变形.)步骤二:在钢套管钻进且穿越易塌孔部位后,采纳螺旋钻或是口径较小(比钢套管内径小 10mm)的钻筒进行取芯。四、施工流程测量放线架体搭设...
