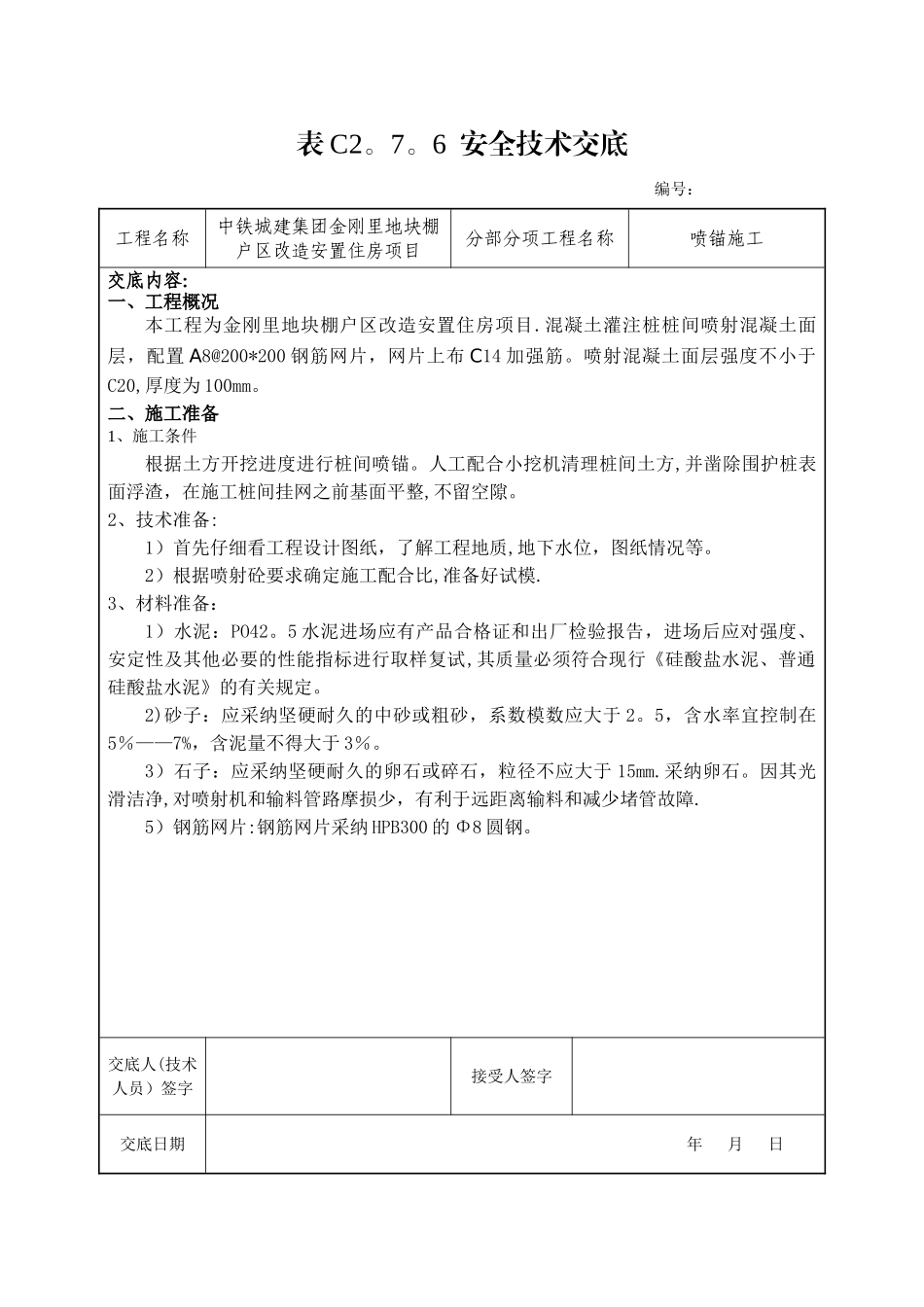

6 安全技术交底 编号:工程名称中铁城建集团金刚里地块棚户区改造安置住房项目分部分项工程名称喷锚施工交底内容:一、工程概况本工程为金刚里地块棚户区改造安置住房项目
混凝土灌注桩桩间喷射混凝土面层,配置 A8@200*200 钢筋网片,网片上布 C14 加强筋
喷射混凝土面层强度不小于C20,厚度为 100mm
二、施工准备1、施工条件根据土方开挖进度进行桩间喷锚
人工配合小挖机清理桩间土方,并凿除围护桩表面浮渣,在施工桩间挂网之前基面平整,不留空隙
2、技术准备: 1)首先仔细看工程设计图纸,了解工程地质,地下水位,图纸情况等
2)根据喷射砼要求确定施工配合比,准备好试模
3、材料准备:1)水泥:PO42
5 水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合现行《硅酸盐水泥、普通硅酸盐水泥》的有关规定
2)砂子:应采纳坚硬耐久的中砂或粗砂,系数模数应大于 2
5,含水率宜控制在5%——7%,含泥量不得大于 3%
3)石子:应采纳坚硬耐久的卵石或碎石,粒径不应大于 15mm
因其光滑洁净,对喷射机和输料管路摩损少,有利于远距离输料和减少堵管故障
5)钢筋网片:钢筋网片采纳 HPB300 的 Φ8 圆钢
交底人(技术人员)签字接受人签字交底日期 年 月 日注:交底一式两份,交底人、接受人各一份

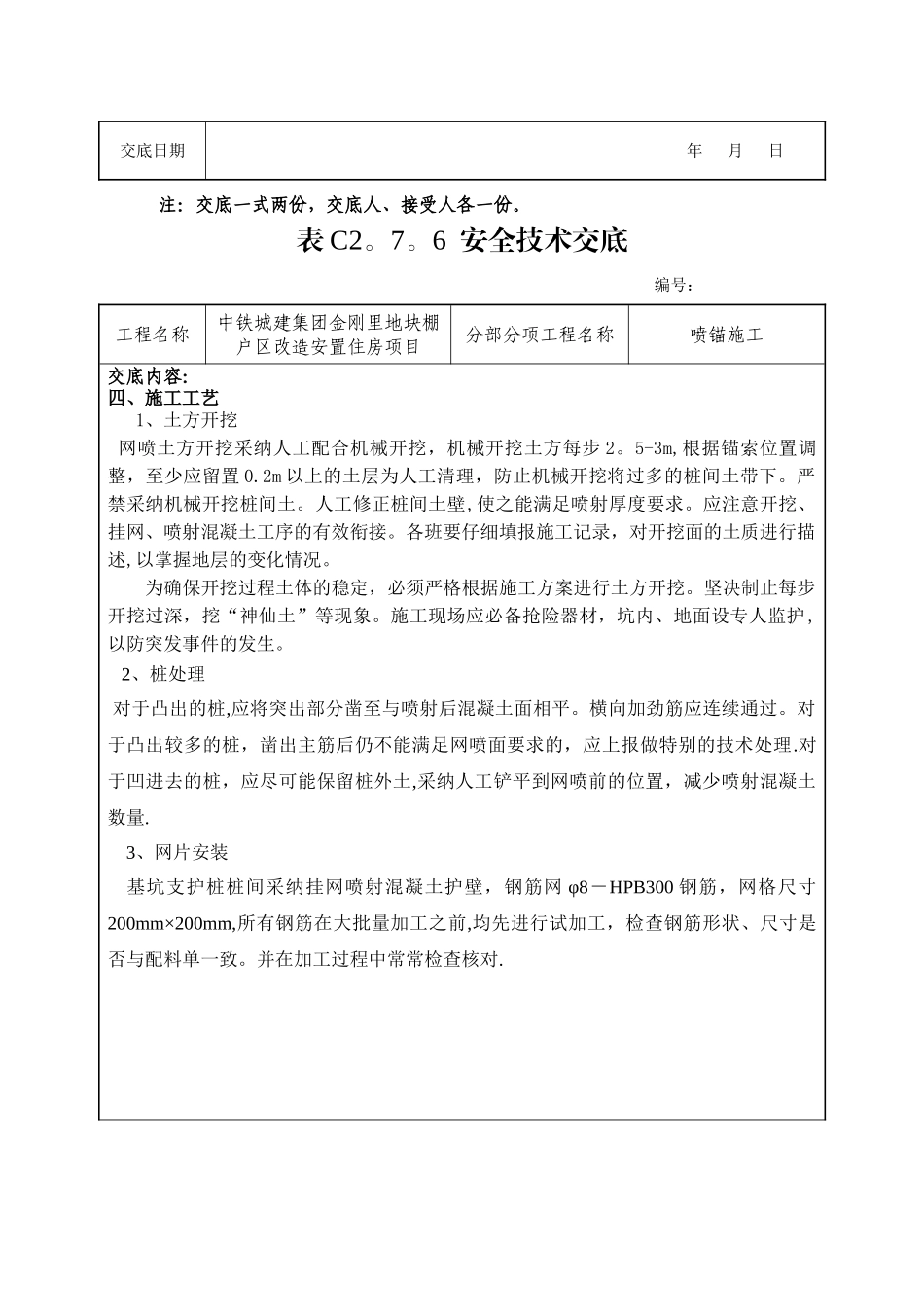

6 安全技术交底 编号:工程名称中铁城建集团金刚里地块棚户区改造安置住房项目分部分项工程名称喷锚施工交底内容:4、机具设备: 1)机具:空压机、搅拌机、混凝土喷射机等
2)安全防护设施:钢管架、安全帽、安全带、防护手套
三、工艺流程机械开挖留置土台→人工清理桩间土→桩处理→铺设钢筋网片→设置横向加劲筋→喷射混凝土→养护→转入下个循环喷射混凝喷锚工艺流程图交底人(技术人员)签字接受人签字土方
