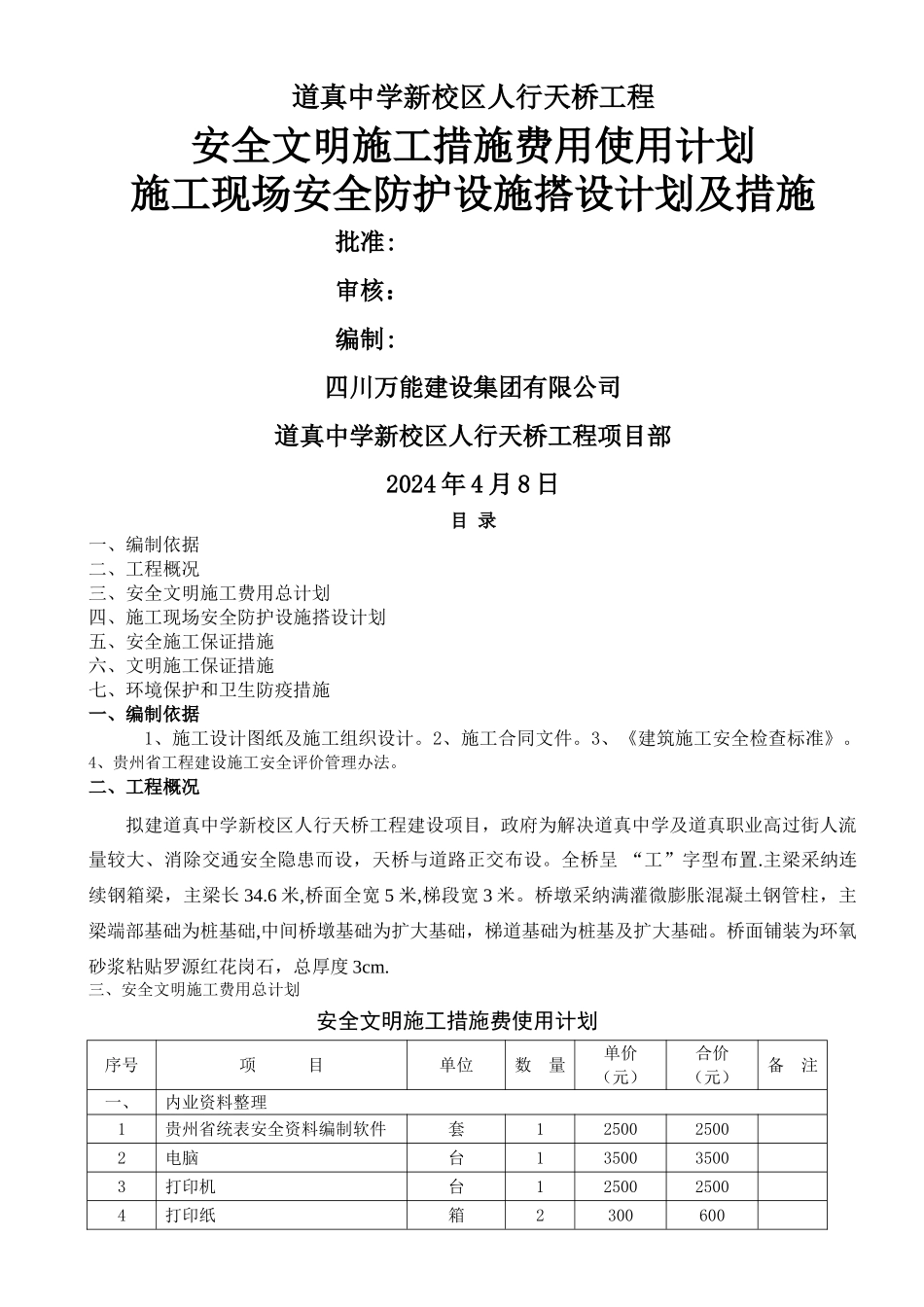

道真中学新校区人行天桥工程安全文明施工措施费用使用计划施工现场安全防护设施搭设计划及措施批准:审核:编制:四川万能建设集团有限公司道真中学新校区人行天桥工程项目部2024 年 4 月 8 日目 录一、编制依据 二、工程概况三、安全文明施工费用总计划四、施工现场安全防护设施搭设计划五、安全施工保证措施六、文明施工保证措施七、环境保护和卫生防疫措施一、编制依据1、施工设计图纸及施工组织设计。2、施工合同文件。3、《建筑施工安全检查标准》。4、贵州省工程建设施工安全评价管理办法。二、工程概况拟建道真中学新校区人行天桥工程建设项目,政府为解决道真中学及道真职业高过街人流量较大、消除交通安全隐患而设,天桥与道路正交布设。全桥呈 “工”字型布置.主梁采纳连续钢箱梁,主梁长 34.6 米,桥面全宽 5 米,梯段宽 3 米。桥墩采纳满灌微膨胀混凝土钢管柱,主梁端部基础为桩基础,中间桥墩基础为扩大基础,梯道基础为桩基及扩大基础。桥面铺装为环氧砂浆粘贴罗源红花岗石,总厚度 3cm.三、安全文明施工费用总计划安全文明施工措施费使用计划序号项 目单位数 量单价(元)合价(元)备 注一、内业资料整理1贵州省统表安全资料编制软件套1250025002电脑台1350035003打印机台1250025004打印纸箱23006005专职安全资料员人/月1/330009000二、安全文明施工管理1专用办公室m22020040002专职安全员人/月1/3300090003专职保安人/月1/3200060004三级安全教育人次3010030005员工胸卡套30206006岗位职责牌套18008007办公室标识牌套15005008五牌一图块1220024009安全文明施工宣传标语项12000200010安全文明施工标志、标牌项12000200011施工现场围蔽项14000040000三、“三宝、四口、五临边”防护1安全帽顶30257502安全带条10202003基坑、边坡等周边防护项110001000四、临时用电安全 1标准化电箱个33009002漏电保护装置个2010020003电缆敷设项110001000五、施工机具安全防护 1机电设备接零保护项1100010002小型机具安全防护项120002000六、消防及保健,职业健康 1灭火器个31003002急救药箱套12002003饮水机台11001004桶装水桶50105005职业病预防及保健项150005000七、劳保用品 1工作服套308024002劳保鞋双10202003手套双10055004口罩个105505焊工防护面罩个2501006雨靴双10303007雨衣雨具套1030300八、环境保护 1进出场施工车辆冲洗、遮盖项1300030002固体废弃物处理项1100010003液体废弃物处理项1200020004施工机具防噪声操作...
