安庆港马窝港区一期工程水工码头质量通病防治措施编制: 审批:中交二航局安庆港马窝港区一期工程项目部一、工程概况安庆港马窝港区一期工程位于安徽省安庆市安庆水道鹅眉洲汊道左汊左岸丁家村至马窝一带长约 2km 岸线范围内,东经约117°09′ , 北 纬 约 30°32′ 之 间 , 下 游 紧 接 安 庆 新 电 厂 ( 见 图AQMWC-HD-01)
航行里程上距武汉约 414km,下距吴淞口629km
此工程拟建设 2 个 5000DWT 分节驳散货泊位及后方相应的配套设施,设计吞吐量 360 万吨/年,其中煤炭进口 180 万吨/年、水泥熟料出口 120 万吨/年,矿建材料出口 60 万吨/年
码头平面呈“L"型布置,主要由码头平台和引桥组成
码头平台长 207m,宽23m(转弯平台处宽 30m);码头平台后沿设变电所平台;人车行引桥与皮带机廊道布置在桩台上游,总宽 16m,其中人车行引桥宽 8
0m,长 105
7m,进、出口皮带机廊道宽均 3
6m,长分别为287m 和 375m

码头平台采纳高桩梁板结构,平台基础采纳 φ900δ14mm 钢管桩,排架间距 8
0m,结构分缝为悬臂分缝,共 3 个结构段,27 榀排架,23m 宽平台处每榀排架设 3 根直桩和 1 对 5:1 叉桩,转弯平台和上游转运平台下每榀排架设 4 根直桩和 1 对 5:1 叉桩
本工程混凝土工程量约 7000m3,预制构件安装 603 件
二、工程实体质量通病的防治(一)、钢筋混凝土质量通病的防治 当浇筑的混凝土结构构件成型后,在混凝土达到规定拆模强度拆模后,对混凝土表面出现的缺陷,应分析原因,根据具体情况实行补救措施

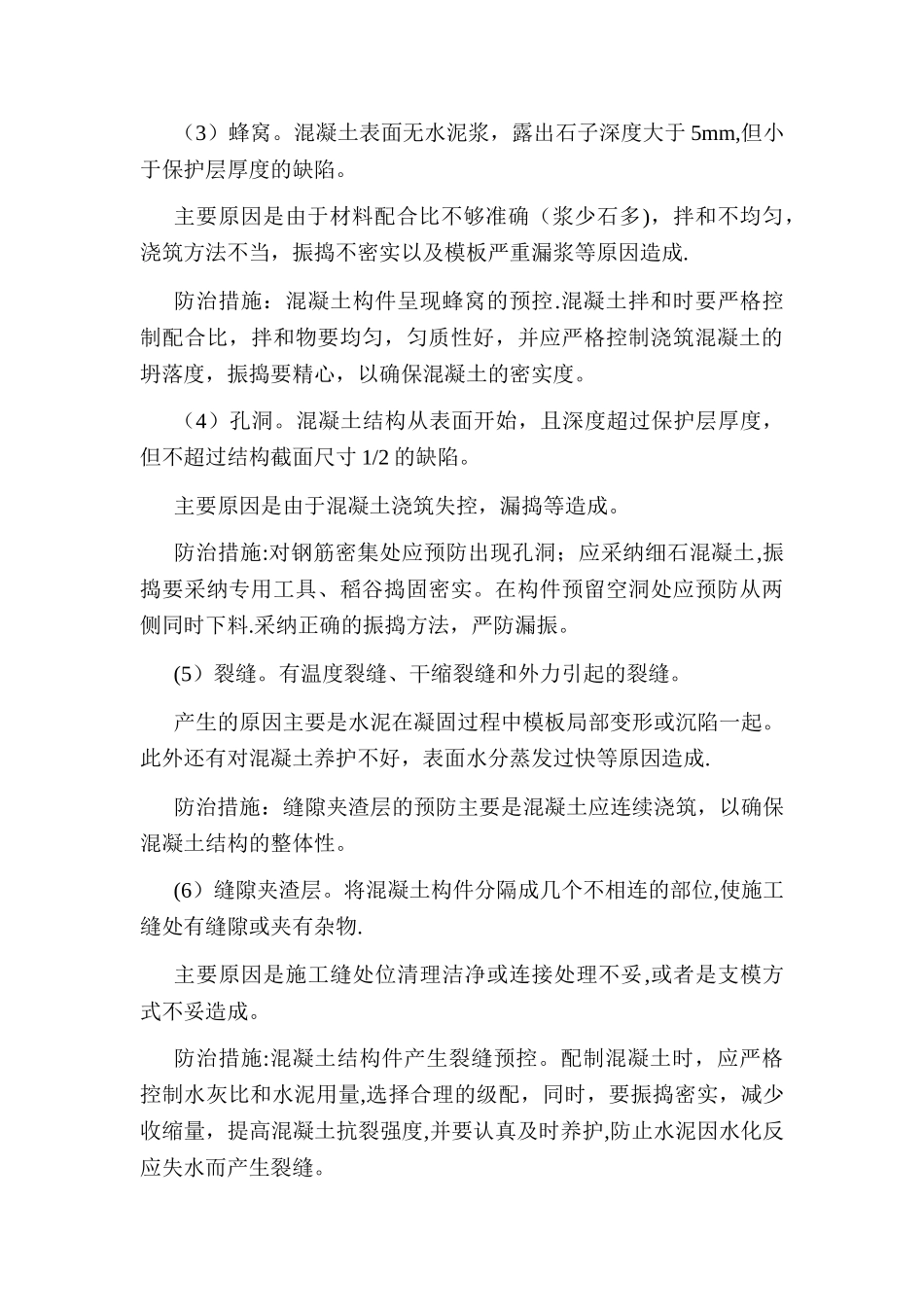

1、混凝土缺陷原因分析及防治(1)麻面
混凝土构件表面上出现的无数小凹点,但没有钢筋露出现象
主要原因是由于木模板润湿不够或钢模隔离剂涂刷未到位产生粘模,或模板拼缝不严,有跑浆现
