定向钻穿越铁路施工方案编制:审核:审批:目录1、编制依据 32 、工程概况 1 3 、施工准备 4 4 、施工程序及方法 4 5 、劳动组织及设备机具配备 10 6、质量保证措施
117 、 HSE 管理措施 12 8 、 施工日期 15 9 、 施工示意图 15 1、 编制依据1
1铁路穿越(图纸)1
2《输油管道工程设计法律规范》 GB50253-20241
3《原油和天然气工业管道穿跨越工程设计法律规范
穿越工程》SY/T0015
4石油天然气工业输送钢管交货技术条件第二部分:B 级钢管》GBT9711
2-19991
5《输油(气)埋地钢质管道抗震设计法律规范》SY/T0450-20241
6《油气长输管道施工及验收法律规范》GB50369-20241
7《石油天然气管道穿越工程施工及验收法律规范》SY/T4079—951
8《钢质管道焊接及验收》SY/T4103—20241

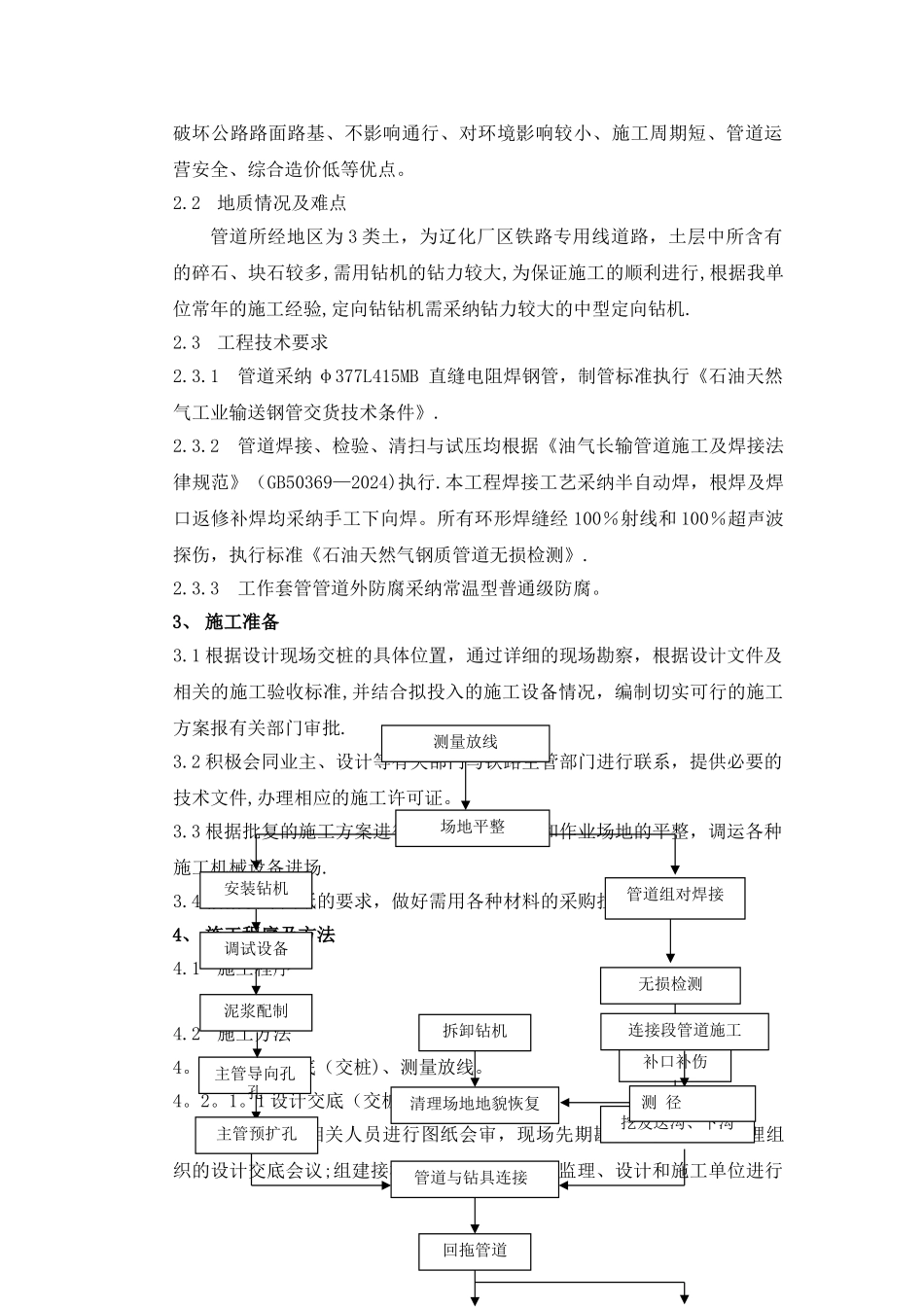

9《石油天然气钢质管道无损检测》SY/T4109—20242、 工程概况2

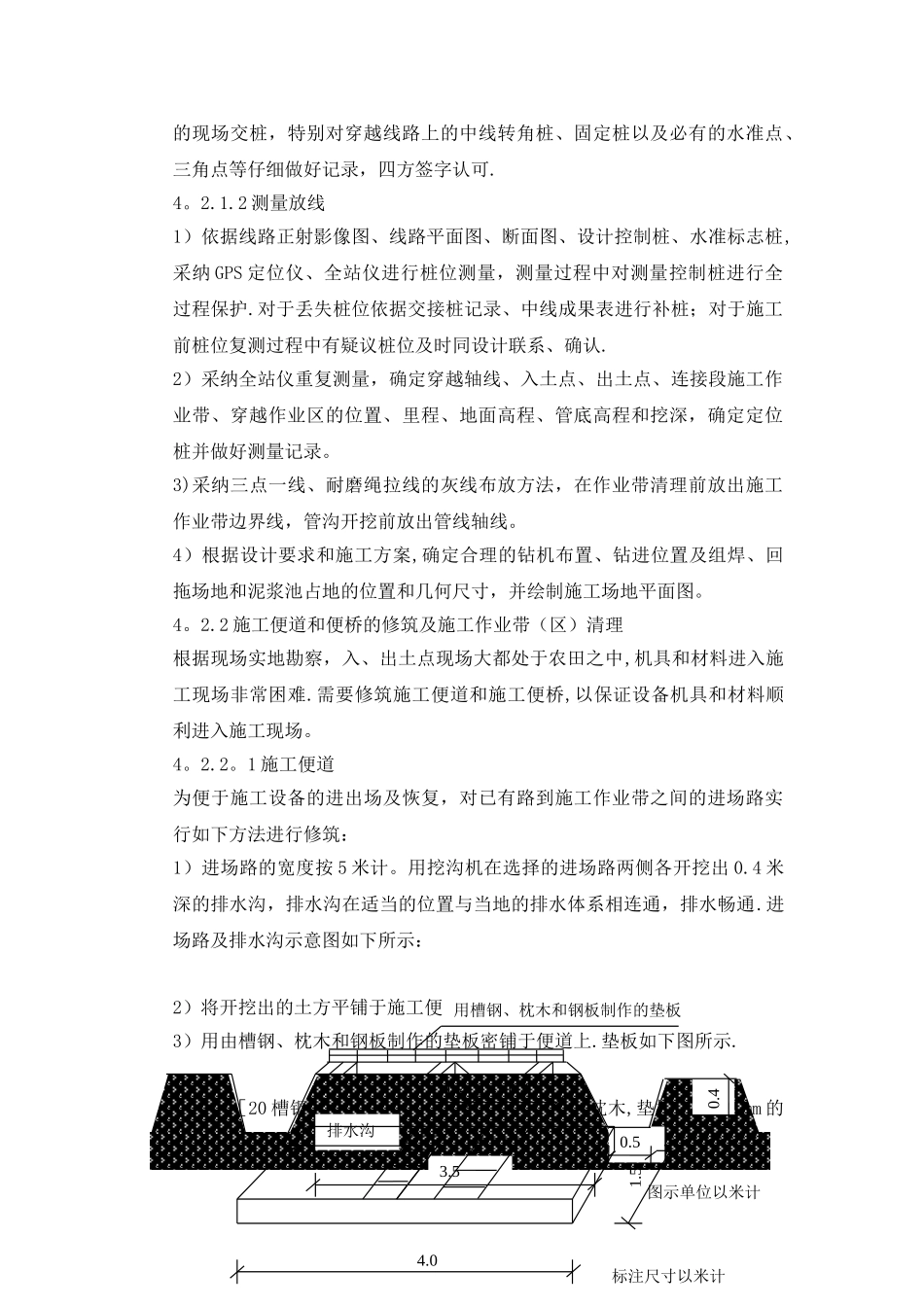

1概述定向钻穿越铁路,施工时完全在铁路路基以外操作带内进行,具有不破坏公路路面路基、不影响通行、对环境影响较小、施工周期短、管道运营安全、综合造价低等优点
2地质情况及难点管道所经地区为 3 类土,为辽化厂区铁路专用线道路,土层中所含有的碎石、块石较多,需用钻机的钻力较大,为保证施工的顺利进行,根据我单位常年的施工经验,定向钻钻机需采纳钻力较大的中型定向钻机
3工程技术要求2
1管道采纳 φ377L415MB 直缝电阻焊钢管,制管标准执行《石油天然气工业输送钢管交货技术条件》
2管道焊接、检验、
