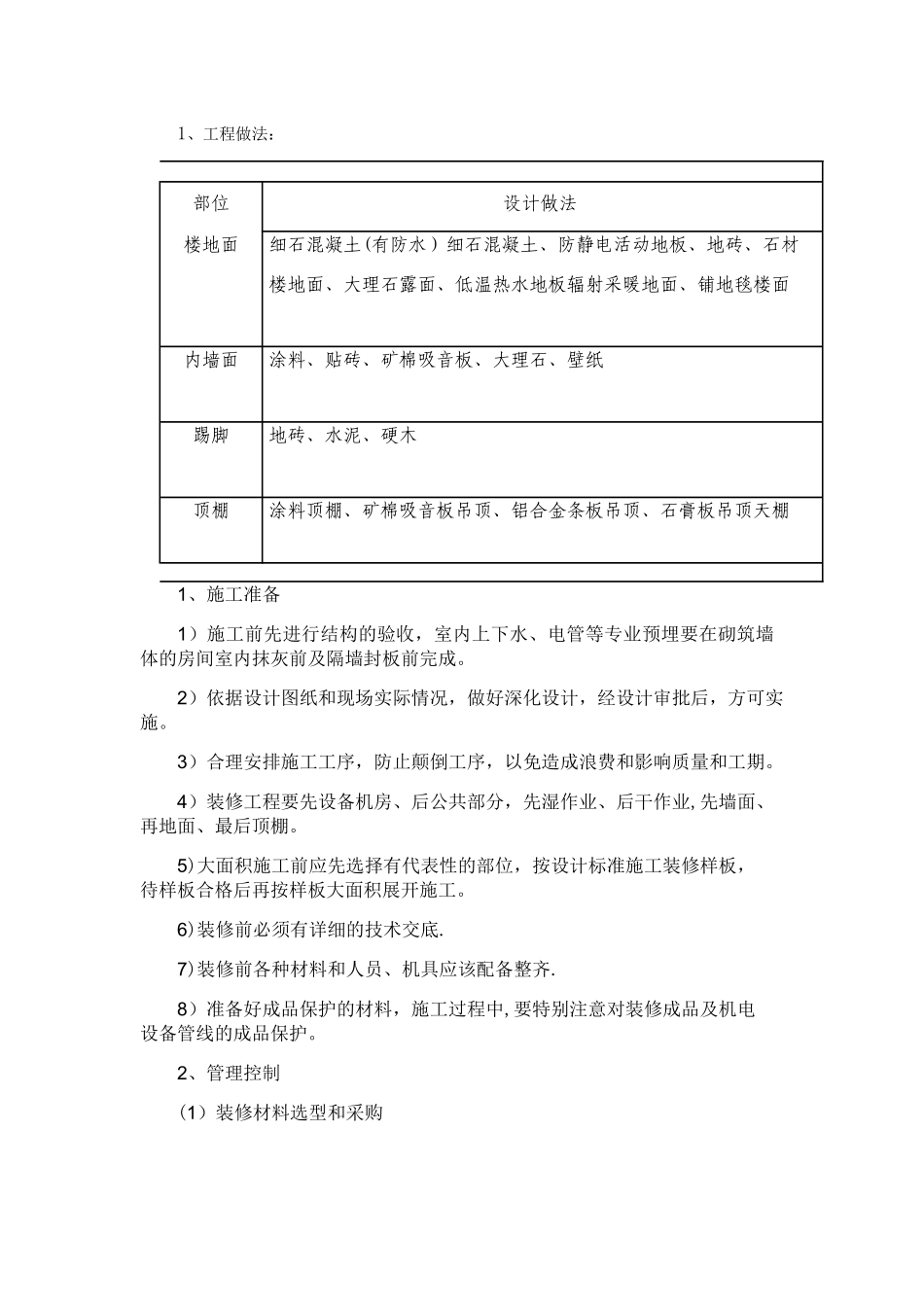

1、工程做法:部位设计做法楼地面细石混凝土(有防水)细石混凝土、防静电活动地板、地砖、石材楼地面、大理石露面、低温热水地板辐射采暖地面、铺地毯楼面内墙面涂料、贴砖、矿棉吸音板、大理石、壁纸踢脚地砖、水泥、硬木顶棚涂料顶棚、矿棉吸音板吊顶、铝合金条板吊顶、石膏板吊顶天棚1、施工准备1)施工前先进行结构的验收,室内上下水、电管等专业预埋要在砌筑墙体的房间室内抹灰前及隔墙封板前完成
2)依据设计图纸和现场实际情况,做好深化设计,经设计审批后,方可实施
3)合理安排施工工序,防止颠倒工序,以免造成浪费和影响质量和工期
4)装修工程要先设备机房、后公共部分,先湿作业、后干作业,先墙面、再地面、最后顶棚
5)大面积施工前应先选择有代表性的部位,按设计标准施工装修样板,待样板合格后再按样板大面积展开施工
6)装修前必须有详细的技术交底
7)装修前各种材料和人员、机具应该配备整齐
8)准备好成品保护的材料,施工过程中,要特别注意对装修成品及机电设备管线的成品保护

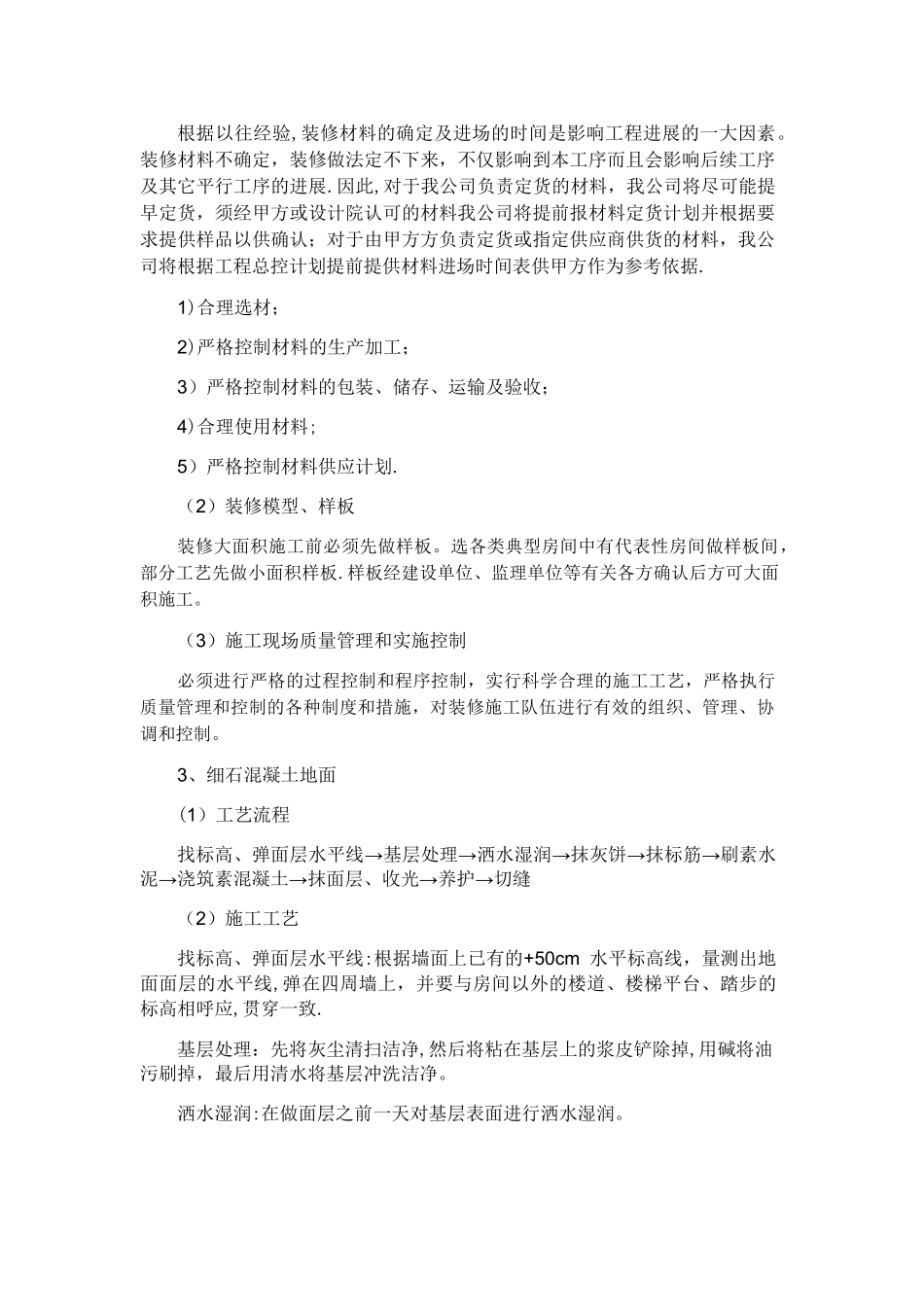

2、管理控制(1)装修材料选型和采购根据以往经验,装修材料的确定及进场的时间是影响工程进展的一大因素
装修材料不确定,装修做法定不下来,不仅影响到本工序而且会影响后续工序及其它平行工序的进展
因此,对于我公司负责定货的材料,我公司将尽可能提早定货,须经甲方或设计院认可的材料我公司将提前报材料定货计划并根据要求提供样品以供确认;对于由甲方方负责定货或指定供应商供货的材料,我公司将根据工程总控计划提前提供材料进场时间表供甲方作为参考依据
1)合理选材;2)严格控制材料的生产加工;3)严格控制材料的包装、储存、运输及验收;4)合理使用材料;5)严格控制材料供应计划
(2)装修模型、样板装修大面积施工前必须先做样板
选各类典型房间中有代表性房间做样板间,部分工艺先做小面积样板
样板经建设单位、监理单位等有关各方确认后方可大面积施工
