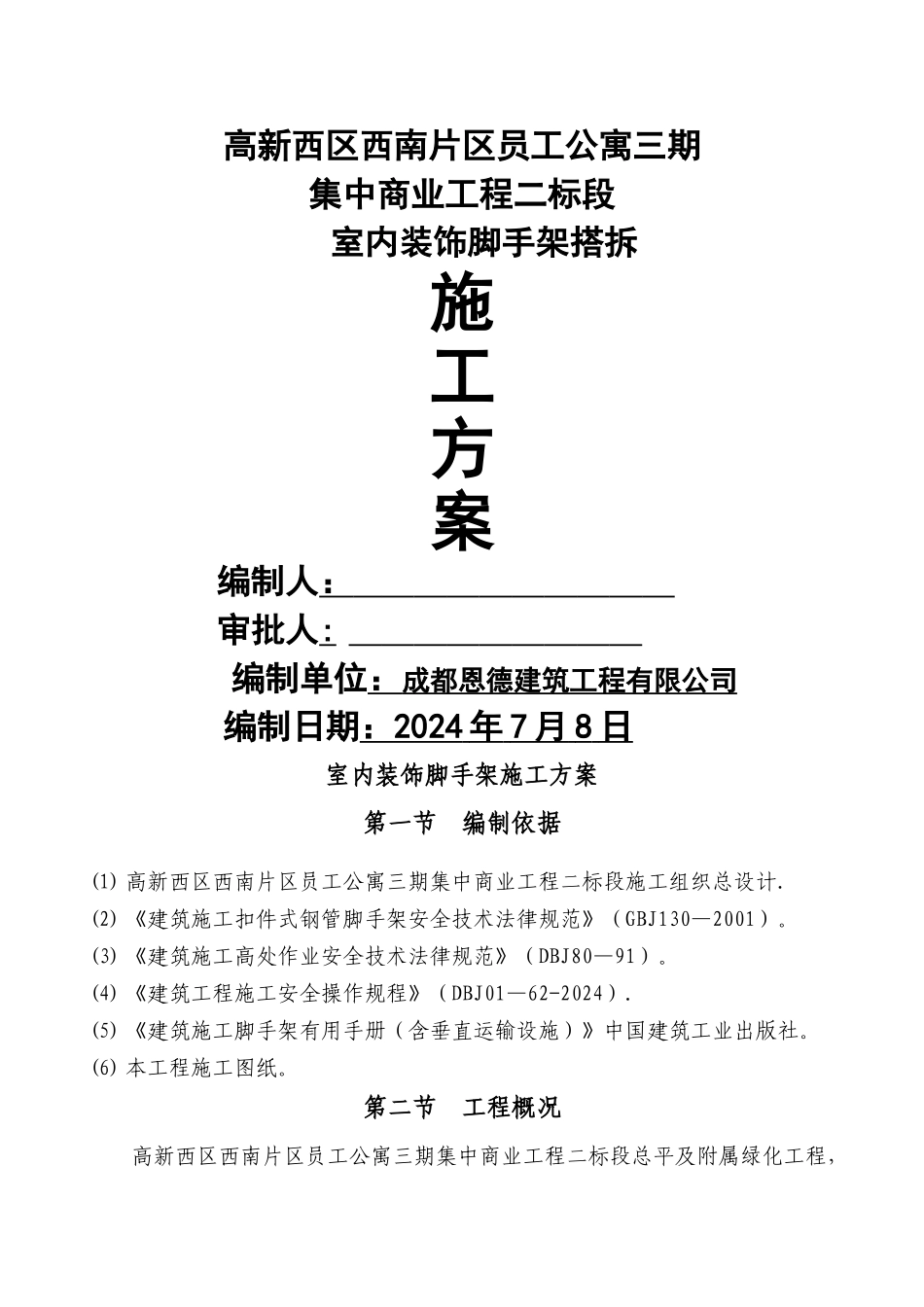

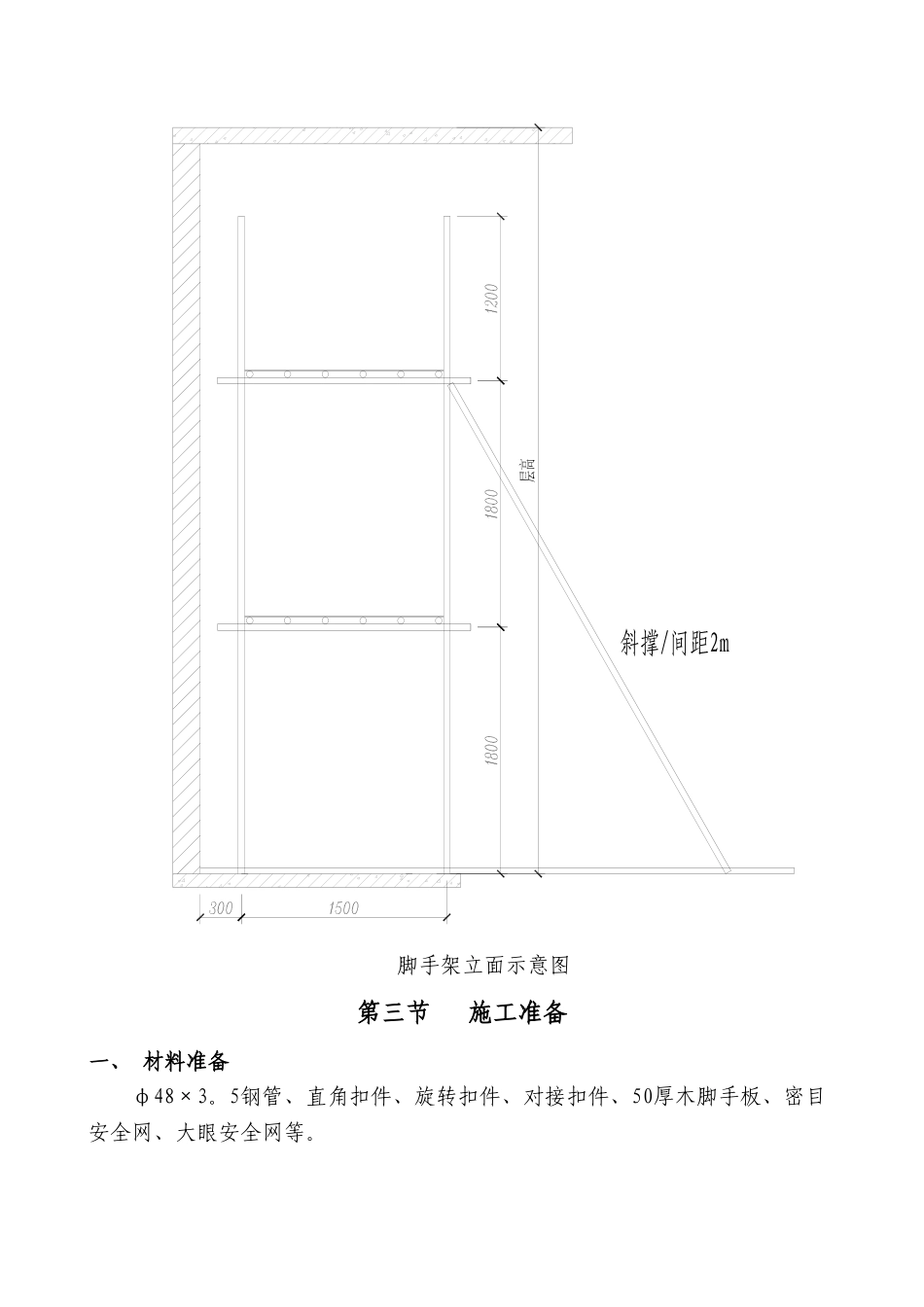

高新西区西南片区员工公寓三期集中商业工程二标段室内装饰脚手架搭拆施 工 方 案编制人: 审批人: 编制单位: 成都恩德建筑工程有限公司 编制日期: 2024 年 7 月 8 日 室内装饰脚手架施工方案第一节 编制依据(1) 高新西区西南片区员工公寓三期集中商业工程二标段施工组织总设计.(2) 《建筑施工扣件式钢管脚手架安全技术法律规范》(GBJ130—2001)。(3) 《建筑施工高处作业安全技术法律规范》(DBJ80—91)。(4) 《建筑工程施工安全操作规程》(DBJ01—62-2024).(5) 《建筑施工脚手架有用手册(含垂直运输设施)》中国建筑工业出版社。(6) 本工程施工图纸。第二节 工程概况高新西区西南片区员工公寓三期集中商业工程二标段总平及附属绿化工程,位于成都市高新区西部园区。该工程为地下一层,地上五至六层,局部夹层;本建筑由于设计使用功能为商业建筑,层高较高,其中1#楼四楼层高为10米,局部达到14米,因此本工程进行室内墙体砌筑及室内装饰装修阶段时,必须搭设脚手架施工平台。本工程室内脚手架搭设的总体布置是:高度低于3.5m采纳移动式移动式脚手架平台,高度大于3。5m采纳立杆横向间距1。5m,步距1.8m的脚手架,操作层满铺250*3000*50木脚手板,脚手板侧满铺大眼安全网。室内脚手架见下图:脚手架立面示意图第三节 施工准备一、 材料准备φ48×3。5钢管、直角扣件、旋转扣件、对接扣件、50厚木脚手板、密目安全网、大眼安全网等。二、材料质量要求钢管:脚手架钢管应采纳现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定,钢管上严禁打孔。扣件:扣件式钢管脚手架应采纳可锻可铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB/15831)的规定。扣件在螺栓拧紧扭矩达65N.m时不得发生破坏。脚手板:脚手板采纳250*3000*50木脚手板,每块质量不宜大于25kg。安全网:密目安全网及大眼安全网符合相关要求。第四节 室内脚手架施工一、 施工部署本工程进入室内墙体砌筑、墙面抹灰、装饰装修阶段,采纳立杆间距1.5m,步距1.8m,操作层满铺250*3000*50木脚手板.操作层脚手架平台搭设不低于1。2m临边防护和一道180高挡脚板且内侧满挂密目安全网。二、脚手架搭设构造要求:1、纵向水平杆、横向水平杆、脚手板.(1)纵向水平柑的构造应符合下列规定① 纵向水平杆宜设置在立杆内侧,其...
