海洋新城花园 11#住宅楼建筑采暖工程施工方案编制:审核:批准:日 期:三门峡海洋建筑工程有限公司第三项目部室内采暖管道安装分项工程一、材料要求:1、 管材必须有出厂合格证,检测报告;2、 管材不得弯曲、生锈
无毛刺、重皮及凸凹不平现象;3、 管件无偏扣、方扣、乱扣、断丝和角度不准确现象;4、 阀门铸造规矩、无毛刺、裂纹,开关灵活严密、直度和角度正确;二、作业条件:1、 干管安装:位于地沟内管道应把地沟内的杂物清理洁净,安装好托吊卡架,未封地沟前进行安装;位于地下和楼层的干管应在结构封顶后进行安装;2、 立管安装必须在确定地面标高后进行;3、 支管安装必须在墙面抹灰后进行;三、操作工艺:1、 主体结构施工程中,密切配合土建做好预留洞工作,预留洞的大小应比管外径大 50mm
各立管安装前应上下拉通线,对预留洞校正
2、 支架安装:支架的埋设应在安装前进行
支架的间距按表 6—1设置;管径(mm)1520253240507080100125150支架间距(m)保温1
533444
556不保温2
5783、 当管径 DN>32mm,宜采纳焊接或法兰连接,当≤32mm,宜采纳螺纹连接
焊接时,焊缝应光滑无焊渣
转角处应用钢管煨弯,不宜用冲压弯头;采纳法兰连接时,对接应平行、紧密,法兰与中心线垂直,螺母在同侧,衬垫材质符合要求,无双层
4、 管道穿过 墙壁和楼板,应设置套管
安装在楼内套管,其顶部应高出地面 20mm,卫生间应高出 50mm,当地面为毛地面时,应考虑饰面的厚度,底部应于板底平

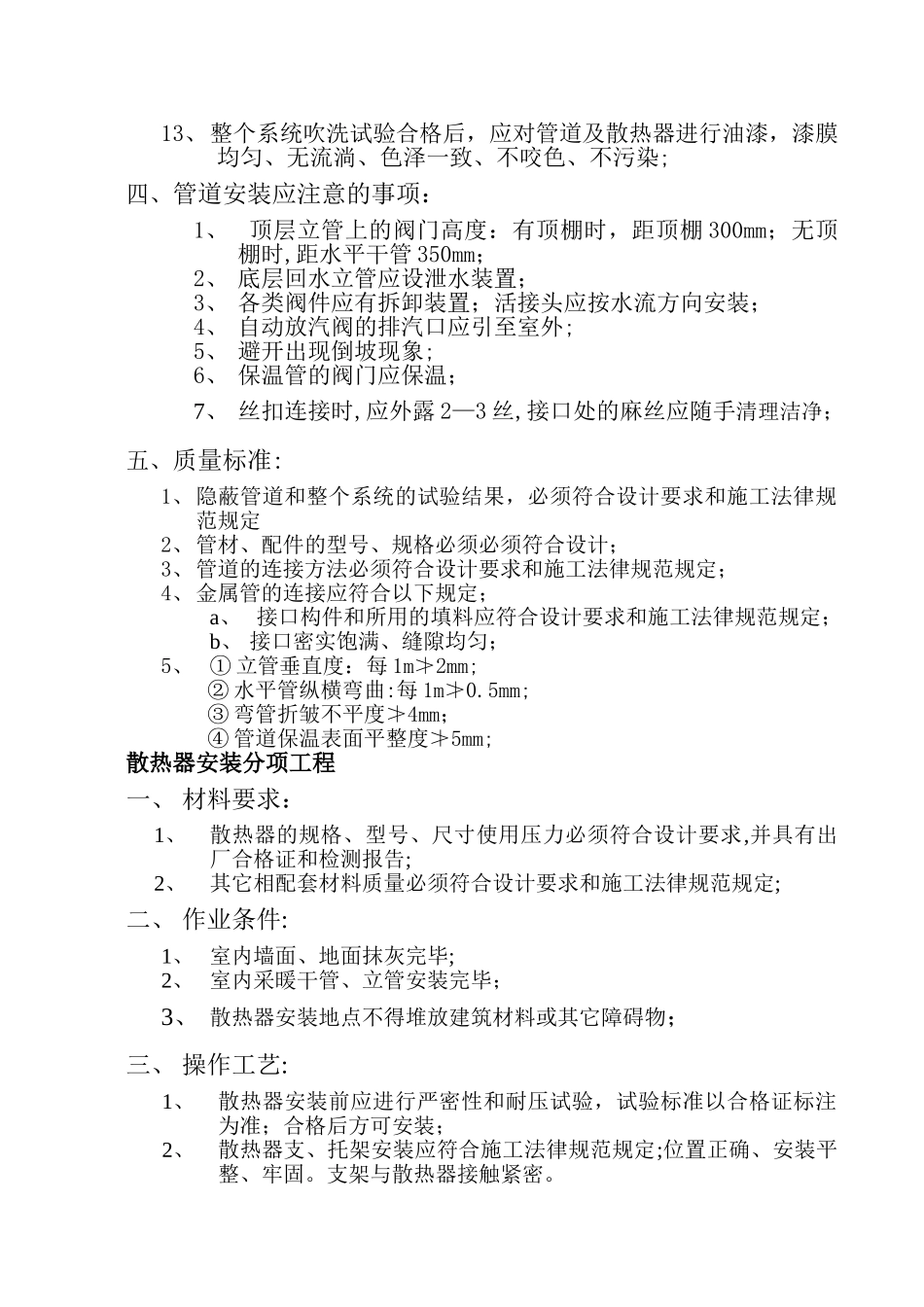

安装在墙壁内套管,其两端应于饰面平
制作套管时,可将套管割成两部分,保证与饰面平,套管与管道的间隙 4—5mm;5、 安装 DN≤32 mm 不保温采暖单立管时,平面坐标宜控制在50mm 左右
双里管时,两管中心应为 80mm,热管或汽管应在两侧
