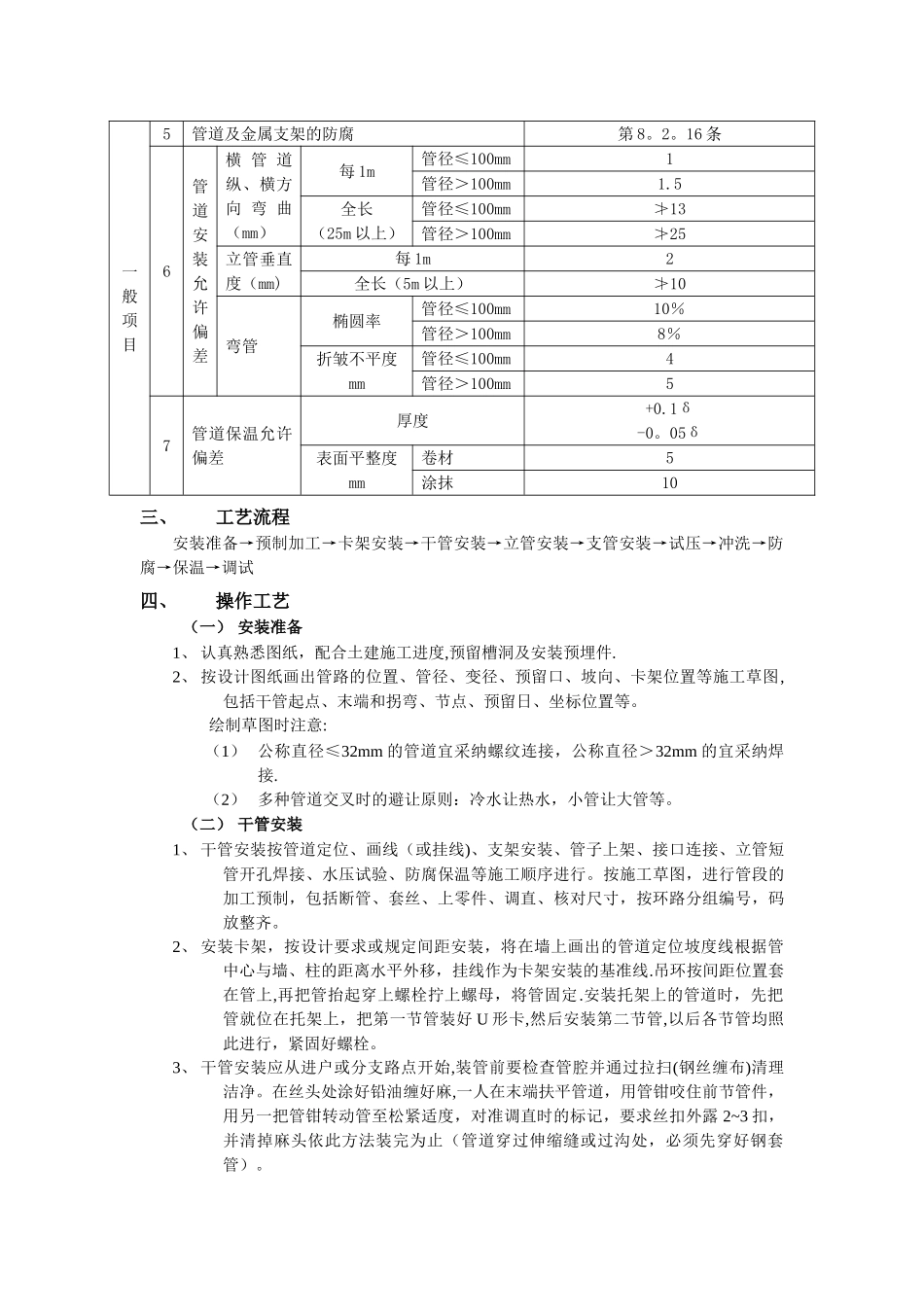

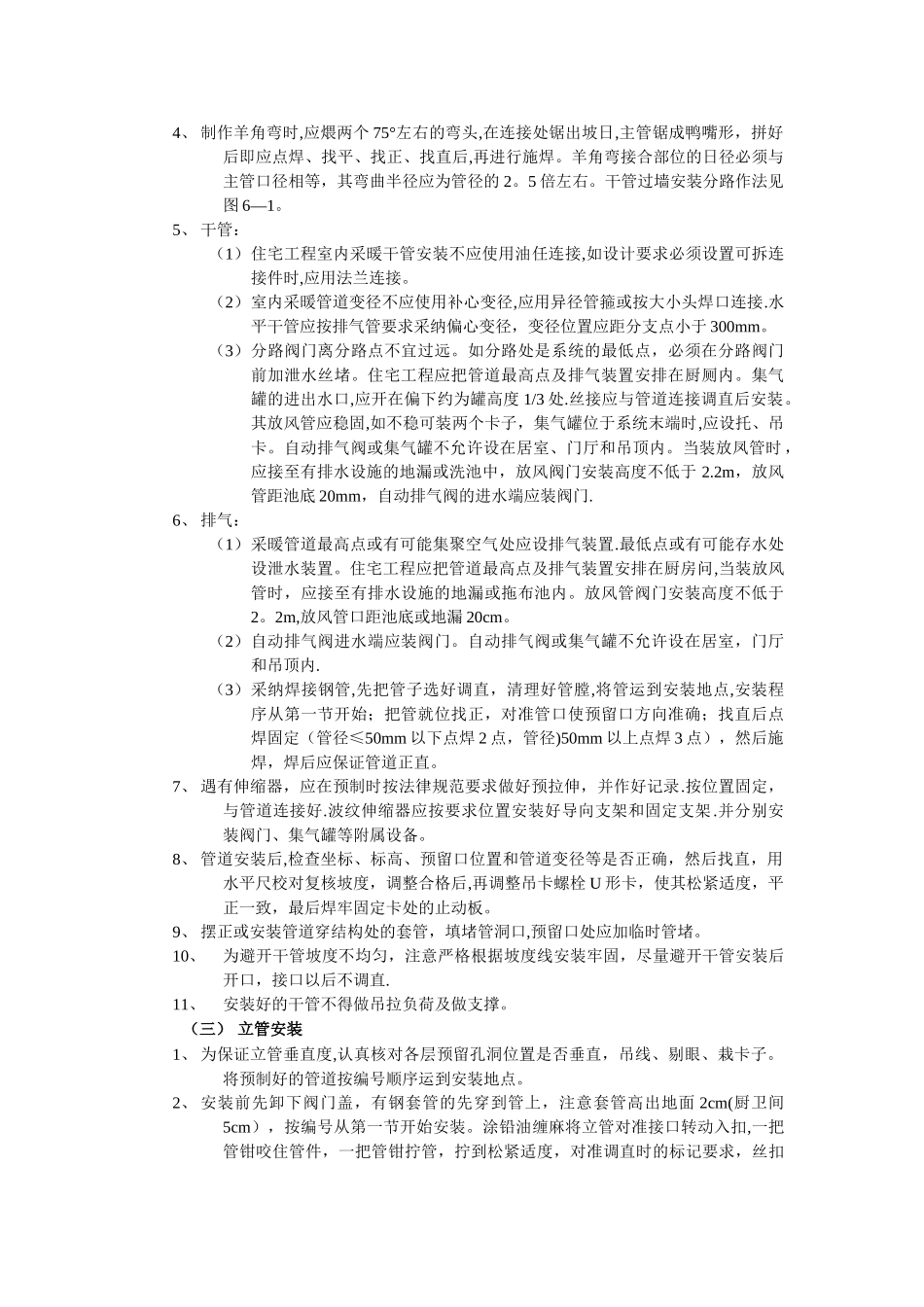

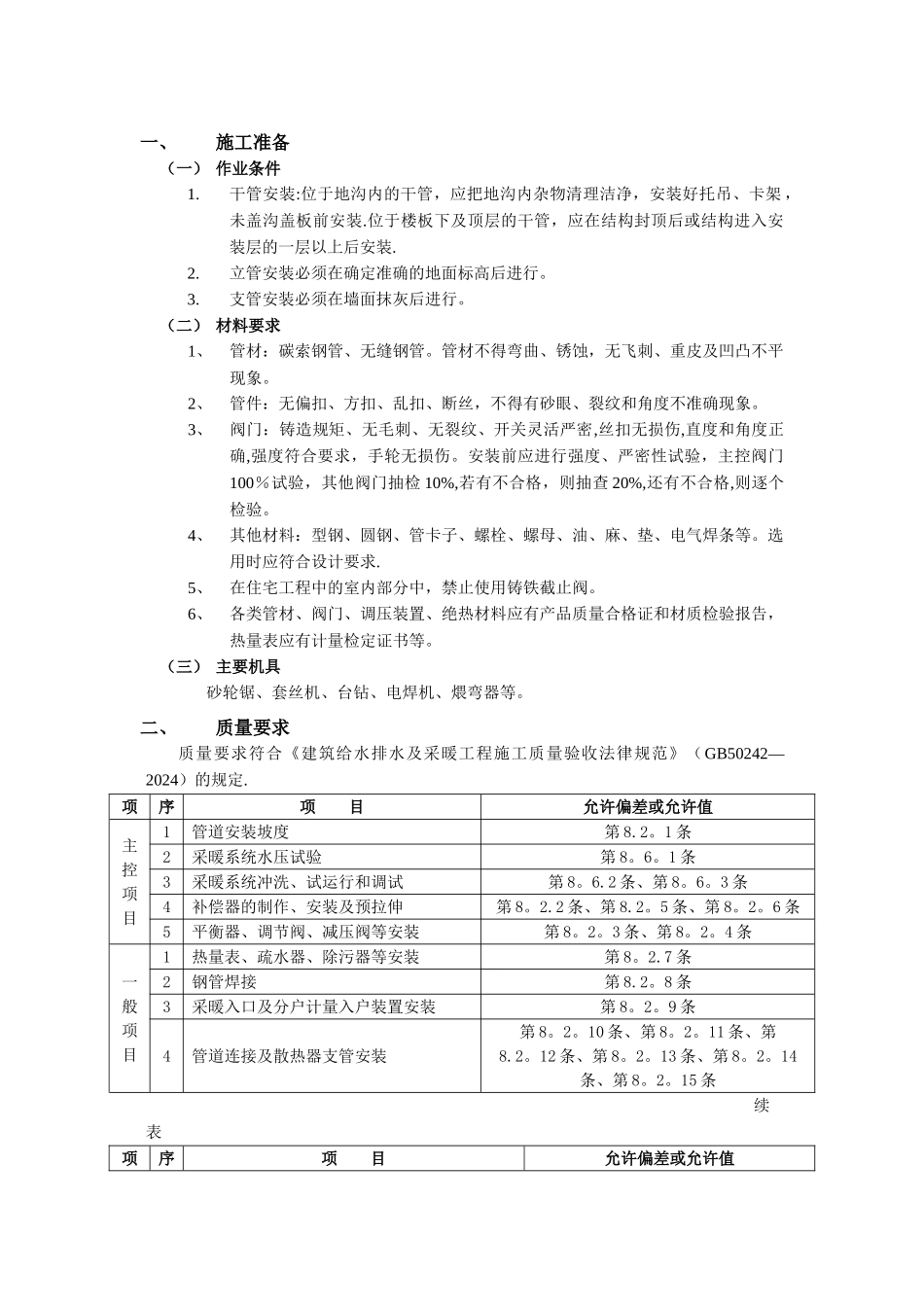

一、施工准备(一) 作业条件1.干管安装:位于地沟内的干管,应把地沟内杂物清理洁净,安装好托吊、卡架 ,未盖沟盖板前安装.位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装.2.立管安装必须在确定准确的地面标高后进行。3.支管安装必须在墙面抹灰后进行。(二) 材料要求1、管材:碳索钢管、无缝钢管。管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。2、管件:无偏扣、方扣、乱扣、断丝,不得有砂眼、裂纹和角度不准确现象。3、阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤。安装前应进行强度、严密性试验,主控阀门100%试验,其他阀门抽检 10%,若有不合格,则抽查 20%,还有不合格,则逐个检验。4、其他材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等。选用时应符合设计要求.5、在住宅工程中的室内部分中,禁止使用铸铁截止阀。6、各类管材、阀门、调压装置、绝热材料应有产品质量合格证和材质检验报告,热量表应有计量检定证书等。(三) 主要机具砂轮锯、套丝机、台钻、电焊机、煨弯器等。二、质量要求质量要求符合《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242—2024)的规定.项序项 目允许偏差或允许值主控项目1管道安装坡度第 8.2。1 条2采暖系统水压试验第 8。6。1 条3采暖系统冲洗、试运行和调试第 8。6.2 条、第 8。6。3 条4补偿器的制作、安装及预拉伸第 8。2.2 条、第 8.2。5 条、第 8。2。6 条5平衡器、调节阀、减压阀等安装第 8。2。3 条、第 8。2。4 条一般项目1热量表、疏水器、除污器等安装第 8。2.7 条2钢管焊接第 8.2。8 条3采暖入口及分户计量入户装置安装第 8。2。9 条4管道连接及散热器支管安装第 8。2。10 条、第 8。2。11 条、第8.2。12 条、第 8。2。13 条、第 8。2。14条、第 8。2。15 条续表项序项 目允许偏差或允许值一般项目5管道及金属支架的防腐第 8。2。16 条6管道安装允许偏差横 管 道纵、横方向 弯 曲(mm)每 1m管径≤100mm1管径>100mm1.5全长(25m 以上)管径≤100mm≯13管径>100mm≯25立管垂直度(mm)每 1m2全长(5m 以上)≯10弯管椭圆率管径≤100mm10%管径>100mm8%折皱不平度mm管径≤100mm4管径>100mm57管道保温允许偏差厚度+0.1δ-0。05δ表面平整度mm卷材5涂抹10三、工艺流程安装准备→预制加工→卡架安装→干管安装→立管安装...
