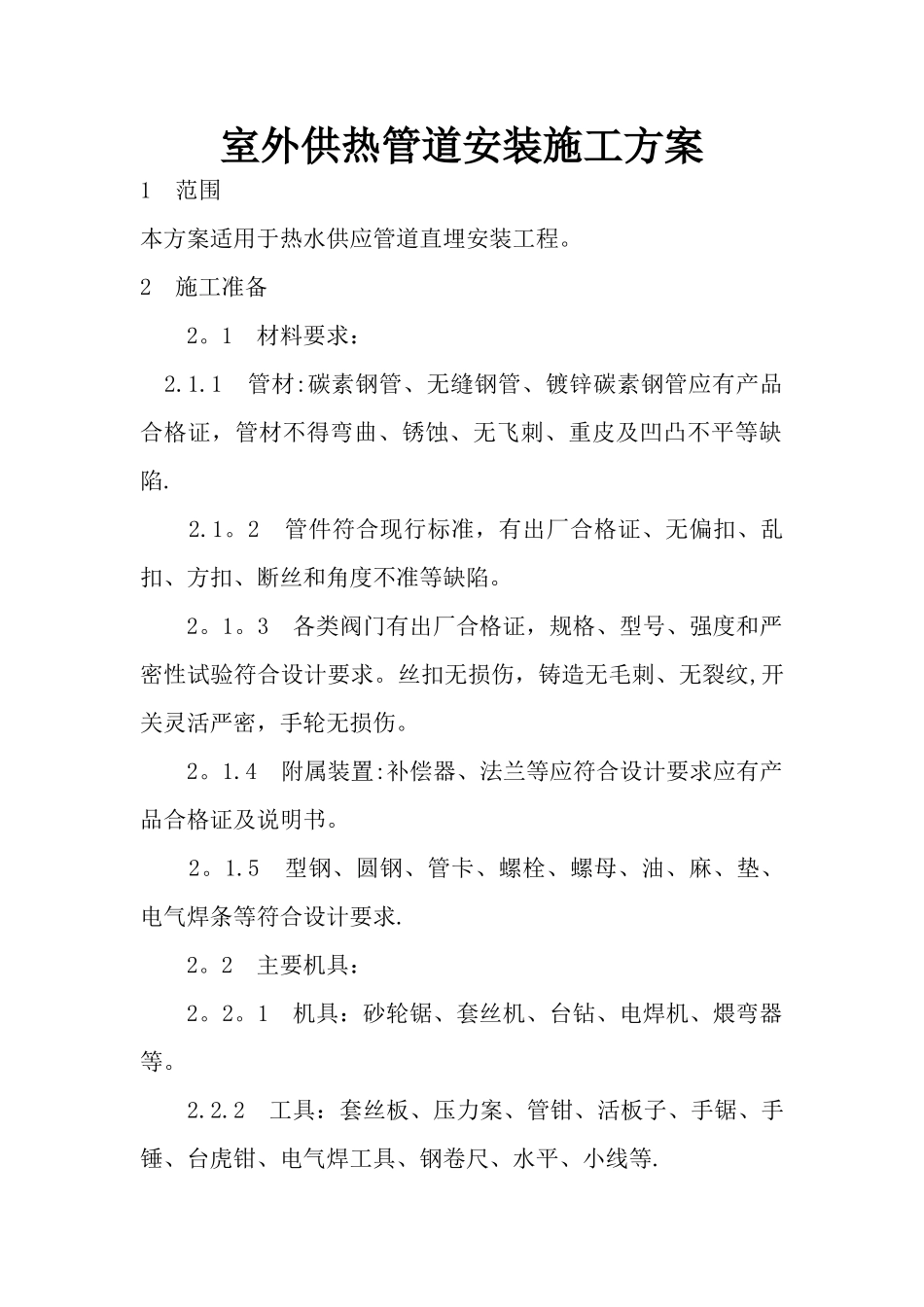

室外供热管道安装施工方案1 范围本方案适用于热水供应管道直埋安装工程
2 施工准备 2
1 材料要求: 2
1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷
2 管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷
3 各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤
4 附属装置:补偿器、法兰等应符合设计要求应有产品合格证及说明书
5 型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求
2 主要机具: 2
1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
2 工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等
3 作业条件: 2
1 安装管道时,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误
3 操作工艺3
1 工艺流程:防腐保温→放线定位→挖管沟→管道敷设→补偿器安装→水压试验→砌井→防腐保温修补→填盖细砂→回填土夯实 3
2 直埋管道安装: 3
1 根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等
2 为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持 0
6~1m 的距离,沟底要求打平夯实,以防止管道弯曲受力不均
3 管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,如局部有损伤时,应将损伤部位放在上面,并做好标记,便于统一修理
4 应先把管道放在管沟旁,采纳汽车吊车把管放入沟槽内,然后采纳手动葫芦对正调直,吊装时沟内不得站人

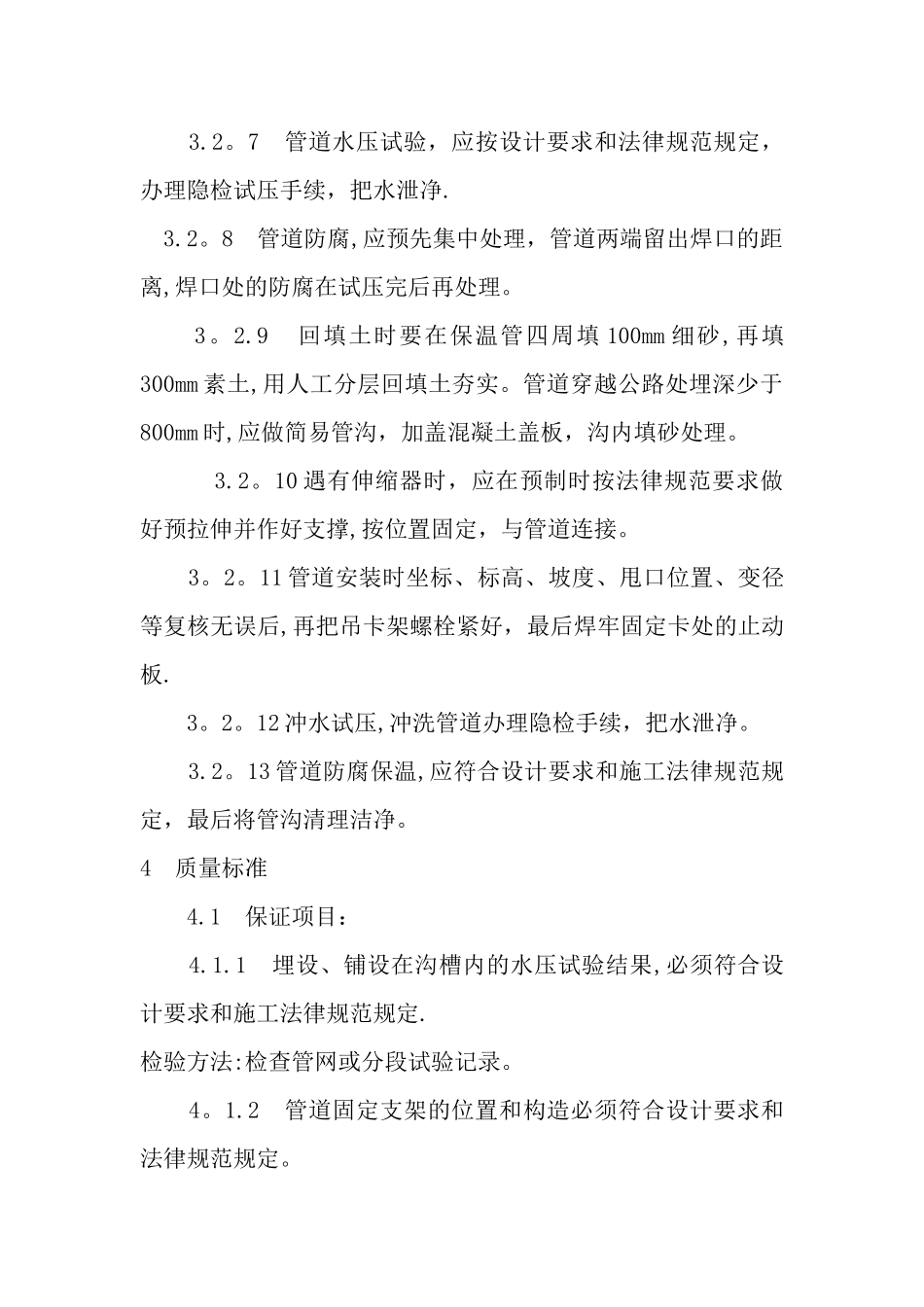

5 沟内管道焊接,连接前必须清理管腔
