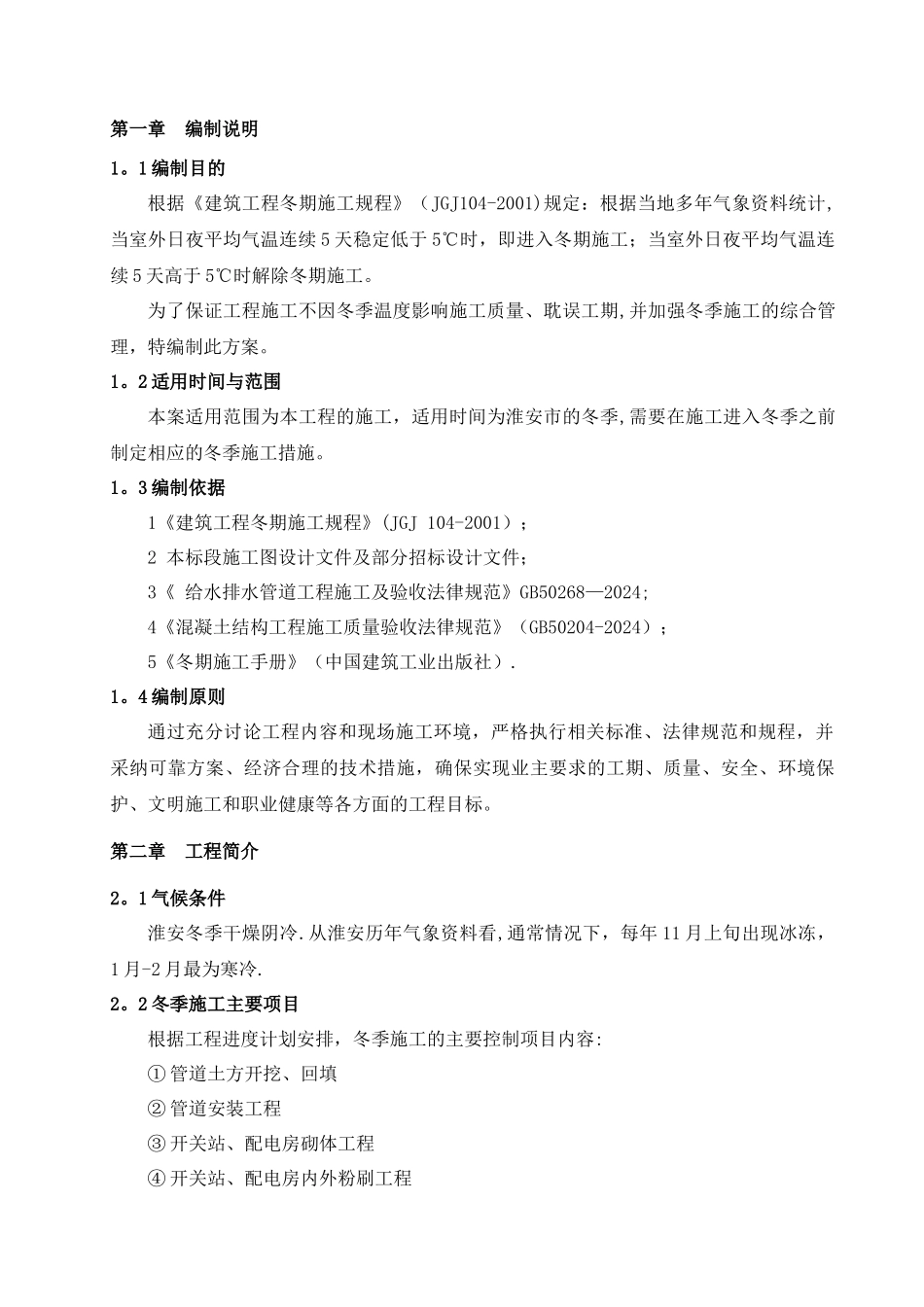

第一章 编制说明1。1 编制目的根据《建筑工程冬期施工规程》(JGJ104-2001)规定:根据当地多年气象资料统计,当室外日夜平均气温连续 5 天稳定低于 5℃时,即进入冬期施工;当室外日夜平均气温连续 5 天高于 5℃时解除冬期施工。为了保证工程施工不因冬季温度影响施工质量、耽误工期,并加强冬季施工的综合管理,特编制此方案。1。2 适用时间与范围本案适用范围为本工程的施工,适用时间为淮安市的冬季,需要在施工进入冬季之前制定相应的冬季施工措施。1。3 编制依据1《建筑工程冬期施工规程》(JGJ 104-2001);2 本标段施工图设计文件及部分招标设计文件;3《 给水排水管道工程施工及验收法律规范》GB50268—2024;4《混凝土结构工程施工质量验收法律规范》(GB50204-2024);5《冬期施工手册》(中国建筑工业出版社).1。4 编制原则通过充分讨论工程内容和现场施工环境,严格执行相关标准、法律规范和规程,并采纳可靠方案、经济合理的技术措施,确保实现业主要求的工期、质量、安全、环境保护、文明施工和职业健康等各方面的工程目标。第二章 工程简介2。1 气候条件淮安冬季干燥阴冷.从淮安历年气象资料看,通常情况下,每年 11 月上旬出现冰冻, 1 月-2 月最为寒冷.2。2 冬季施工主要项目根据工程进度计划安排,冬季施工的主要控制项目内容:① 管道土方开挖、回填② 管道安装工程③ 开关站、配电房砌体工程④ 开关站、配电房内外粉刷工程⑤ 开关站、配电房地面工程⑥ 灰土级配碎石基层道路工程⑦ 混凝土路面工程第三章 施工准备3.1 组织准备项目部成立现场冬季施工领导小组,由项目经理许广启和技术负责人等负责安排、落实管理、检查冬施工作。3。2 资源准备⑴ 劳动力配置项目部根据冬季施工的特点和工区的分布,配备专门的人员管理临水、临电. 同时在工区部室中选调了有丰富经验的质控员充任测温等专项管理人员。⑵ 物资准备根据施工进度与施工部位,生产部门提前均已计划了保温性能好、数量充足的物资,由物资部门按时发放.1)保温材料准备塑料薄模、棉毡被。2)测温仪器各种温度计、相关仪器。3)人员劳保用于夜间施工人员的劳保用品:棉大衣、棉帽、防滑棉鞋、手套。⑶ 设备器具准备1)施工前对机械设备进行一次全面检查,防止机械车辆受冻.对机械传动部位及时检查,如有缺陷,及时维修、调整。2)施工过程中安排专人按时检查机械的使用情况,使机械处于良好的状态。3)对配备的施工机械考虑一定的富余量,以免...
