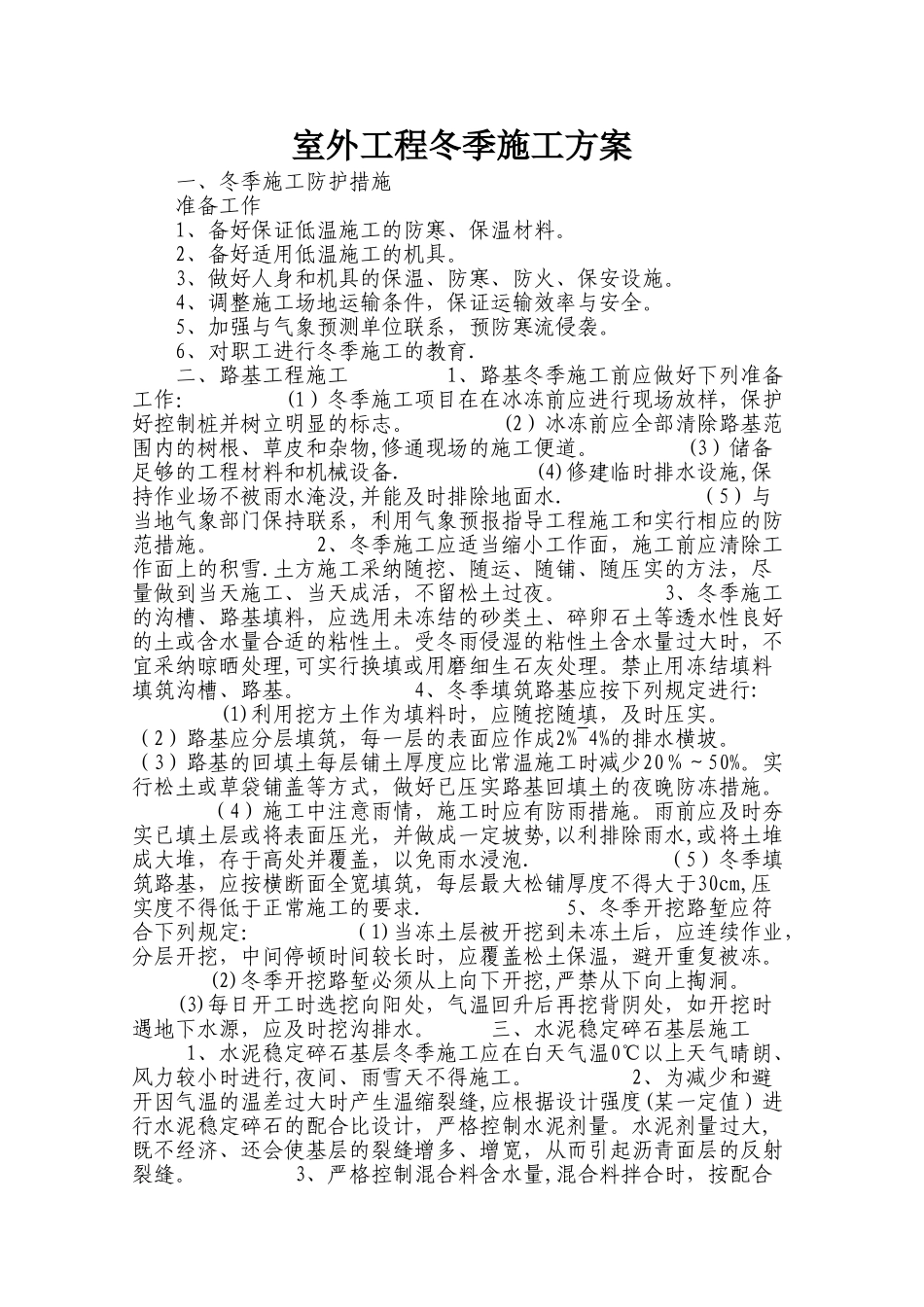

室外工程冬季施工方案一、冬季施工防护措施准备工作1、备好保证低温施工的防寒、保温材料。2、备好适用低温施工的机具。3、做好人身和机具的保温、防寒、防火、保安设施。4、调整施工场地运输条件,保证运输效率与安全。5、加强与气象预测单位联系,预防寒流侵袭。6、对职工进行冬季施工的教育.二、路基工程施工 1、路基冬季施工前应做好下列准备工作: (1)冬季施工项目在在冰冻前应进行现场放样,保护好控制桩并树立明显的标志。 (2)冰冻前应全部清除路基范围内的树根、草皮和杂物,修通现场的施工便道。 (3)储备足够的工程材料和机械设备. (4)修建临时排水设施,保持作业场不被雨水淹没,并能及时排除地面水. (5)与当地气象部门保持联系,利用气象预报指导工程施工和实行相应的防范措施。 2、冬季施工应适当缩小工作面,施工前应清除工作面上的积雪.土方施工采纳随挖、随运、随铺、随压实的方法,尽量做到当天施工、当天成活,不留松土过夜。 3、冬季施工的沟槽、路基填料,应选用未冻结的砂类土、碎卵石土等透水性良好的土或含水量合适的粘性土。受冬雨侵湿的粘性土含水量过大时,不宜采纳晾晒处理,可实行换填或用磨细生石灰处理。禁止用冻结填料填筑沟槽、路基。 4、冬季填筑路基应按下列规定进行: (1)利用挖方土作为填料时,应随挖随填,及时压实。 (2)路基应分层填筑,每一层的表面应作成2%~4%的排水横坡。 (3)路基的回填土每层铺土厚度应比常温施工时减少20%~50%。实行松土或草袋铺盖等方式,做好已压实路基回填土的夜晚防冻措施。 (4)施工中注意雨情,施工时应有防雨措施。雨前应及时夯实已填土层或将表面压光,并做成一定坡势,以利排除雨水,或将土堆成大堆,存于高处并覆盖,以免雨水浸泡. (5)冬季填筑路基,应按横断面全宽填筑,每层最大松铺厚度不得大于30cm,压实度不得低于正常施工的要求. 5、冬季开挖路堑应符合下列规定: (1)当冻土层被开挖到未冻土后,应连续作业,分层开挖,中间停顿时间较长时,应覆盖松土保温,避开重复被冻。 (2)冬季开挖路堑必须从上向下开挖,严禁从下向上掏洞。 (3)每日开工时选挖向阳处,气温回升后再挖背阴处,如开挖时遇地下水源,应及时挖沟排水。 三、水泥稳定碎石基层施工 1、水泥稳定碎石基层冬季施工应在白天气温0℃以上天气晴朗、风力较小时进行,夜间、雨雪天不得施工。 2、为减少和避开因气温的温差过大时产生温缩裂缝,应根据设计强度(某一定值)进行水泥稳定碎...
