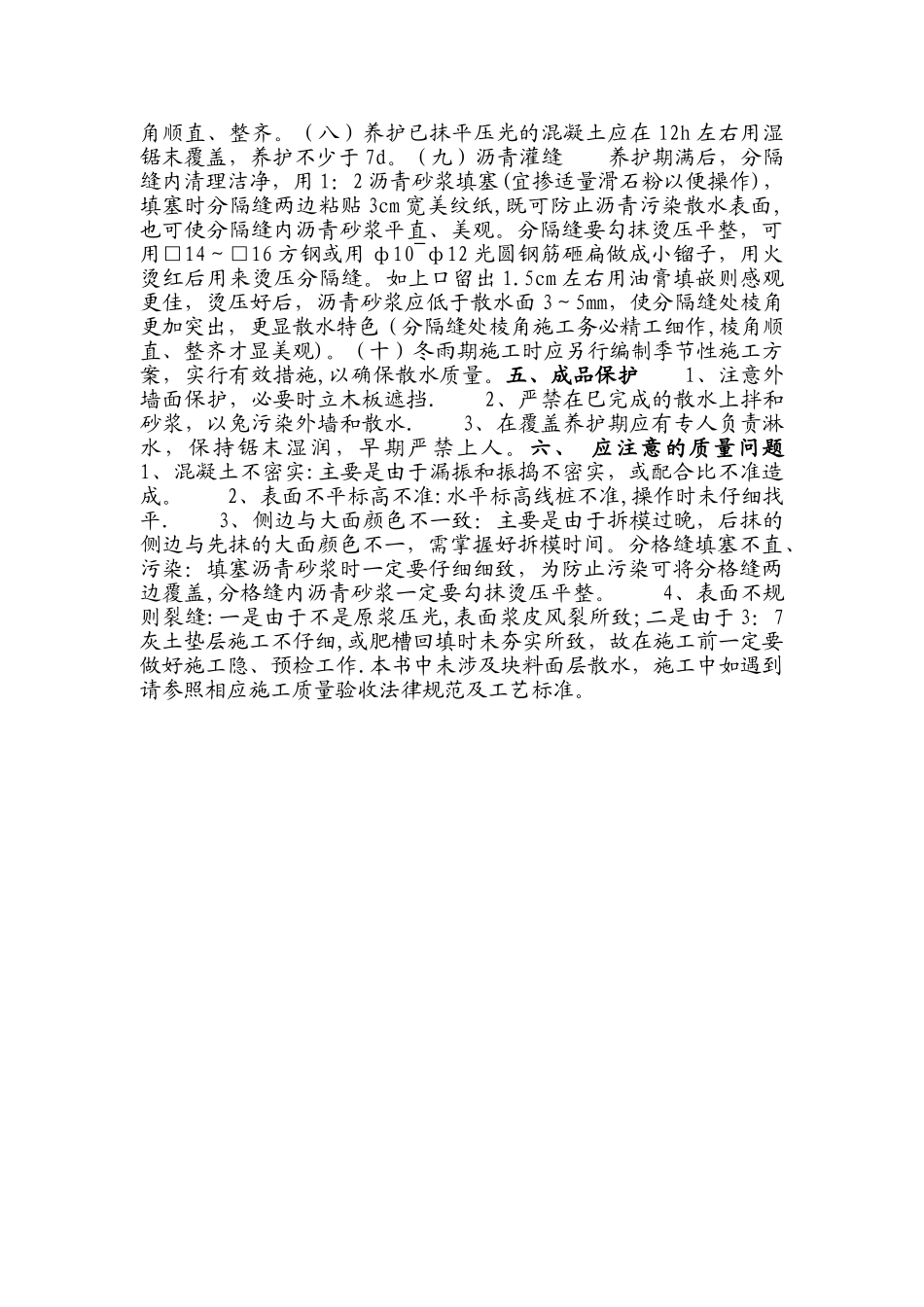

伊宁市“七彩城”商住小区 A—1#、A—2#、A—3#、A—4#住宅楼散水专项施工方案施工单位:伊犁正泰建筑工程有限责任公司室外散水专项方案一、施工准备(一)作业条件 1、 墙装饰已基本完工,外脚手架已拆除,散水基底标高、尺寸均经过检查,并已办完隐、预检手续. 2 、散水应分块浇筑,分块长度不大于 6m,留缝位置应考虑建筑整体效果。 3、根据标高线钉好水平桩。 4、核对混凝土的配合比,检查后台磅秤,进行开盘交底,散水混凝土强度不小于 C15. 5、散水尺寸应按设计图纸要求,图纸中未明确时,一般灰土垫层宽度不小于 800mm,厚度不小于 150mm,混凝土宽度不小于 600mm。厚度不小于 50mm.(二)材料要求 1、土:宜优先使用基槽中挖出的土,或土质与之相似的粘土、亚粘土,不得含有有机杂质,使用前宜过筛,其粒径不大于 15mm,含水量以 12%~15%为宜(手感可捏成团,轻掰即散)。 2、石灰:应用块灰或生石灰粉,使用前充分熟化,不得含有未熟化生石灰块,其粒径不大于 5mm,也不得含有过多水分。 3、水泥:宜用 32。5 级及其以上复合硅酸盐、普通硅酸盐或矿渣硅酸盐水泥,宜选用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥. 4、砂:中砂或粗砂,含泥量不大于 3%。 5、石子:卵石或碎石,粒径 5~20mm,含泥量不大于 2%。(三)施工机具 铁锹、筛子(5mm)、小推车、振捣器、刮杠、木抹子、铁抹子尺板、小水筒、鬃刷子、沥青锅、小馏子(用方钢或钢筋制作等).二、质量要求 具体要求请参照本书“箱型基础工程”章节中“混凝土工程"相应部分.三、工艺流程场地平整→灰土垫层→支模→混凝土浇筑→表面压光→拆模→侧帮压光→沥青砂填缝→修整养护→完成四、操作工艺(一)平整场地 根据散水基底标高钉好水平控制桩,在散水垫层宽度加 200mm 范围内拉线控制,用平锹将地铲平,如土质松软,应先夯砸不少于三遍。(二)灰土垫层施工 灰土垫层一般采纳 3:7 次土垫层(或依据施工图纸)按规定夯实至设计干密度。(三)支模板 根据散水的外形尺寸支好侧模,放好分隔缝模板,分隔模板用木模时两面应用木刨刨光,支设时要拉通线、抄平,做到通顺、平直、坡向正确(向外坡 4%),严禁用砌砖代替模板。(四)散水与建筑物外墙分离,分隔缝宽 20mm,沿外墙一周做到整齐一致,纵向 6m 左右设分隔缝一道,房屋转角处与外墙呈 45°角,分隔缝宽 20mm,分隔缝应避开雨落管,以防雨水从分隔缝内渗入基础。(五)混凝土的拌...
