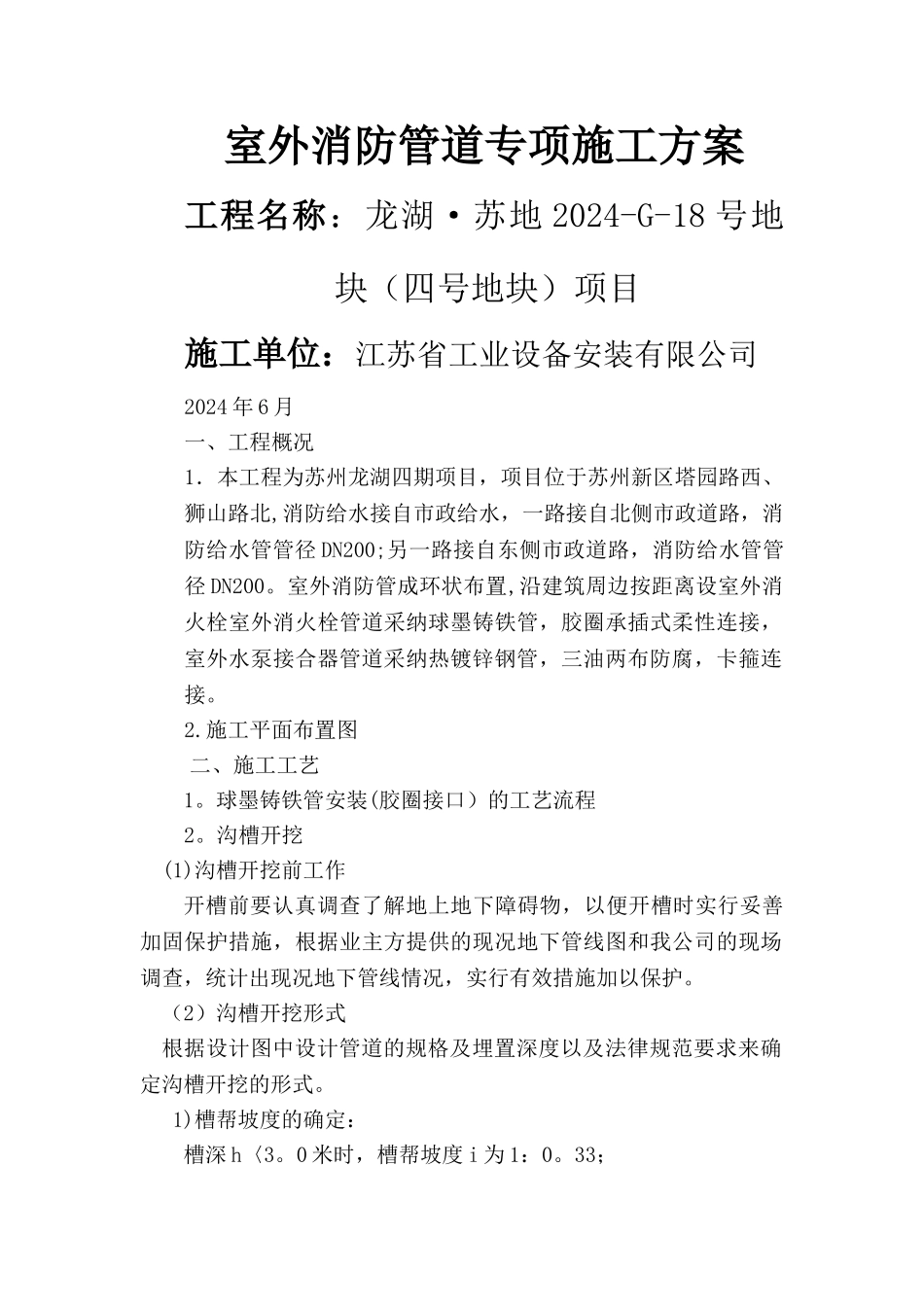

室外消防管道专项施工方案工程名称:龙湖·苏地 2024-G-18 号地块(四号地块)项目施工单位:江苏省工业设备安装有限公司2024 年 6 月一、工程概况1.本工程为苏州龙湖四期项目,项目位于苏州新区塔园路西、狮山路北,消防给水接自市政给水,一路接自北侧市政道路,消防给水管管径 DN200;另一路接自东侧市政道路,消防给水管管径 DN200。室外消防管成环状布置,沿建筑周边按距离设室外消火栓室外消火栓管道采纳球墨铸铁管,胶圈承插式柔性连接,室外水泵接合器管道采纳热镀锌钢管,三油两布防腐,卡箍连接。2.施工平面布置图二、施工工艺1。球墨铸铁管安装(胶圈接口)的工艺流程2。沟槽开挖(1)沟槽开挖前工作 开槽前要认真调查了解地上地下障碍物,以便开槽时实行妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查,统计出现况地下管线情况,实行有效措施加以保护。(2)沟槽开挖形式 根据设计图中设计管道的规格及埋置深度以及法律规范要求来确定沟槽开挖的形式。 1)槽帮坡度的确定:槽深 h〈3。0 米时,槽帮坡度 i 为 1:0。33; 2)槽底工作面的确定:管道一侧工作面宽度情况详见下表:管道结构外径 D1管道一侧的工作面b1金属管道D1≤500300 3)沟槽断面形式(见下图) 沟槽开挖断面(3)开挖方法 1)土方开挖采纳机械开挖,槽底预留 20cm 由人工清底。开挖过程中严禁超挖,以防扰动地基。对于有地下障碍物(现况管缆)的地段由人工开挖,严禁破坏。 2)沟槽开挖尽量按先深后浅顺序进行,以利排水. 3)挖槽土方处置,挖掘土方不准落地,随挖随装车运往渣地,现场不允许堆放土方。4)开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序.如遇槽底土基不符合设计要求,及时与设计、监理单位及地勘部门联系,共同讨论基底处理措施,方可进行下道工序。 3.下管在沟槽检底后,经核对管节、管件位置无误后立即下管。下管时注意承口方向保持与管道安装方向一致,同时在各接口处掏挖工作坑,工作坑大小为方便管道撞口安装为宜.4。清理承口清刷承口,铲去所有粘结物,如砂子、泥土和松散土涂层及可能污染水质、划破胶圈的附着物。5。清理胶圈,上胶圈(1)将胶圈清理洁净,上胶圈时,使胶圈弯成心形或花形放在承口槽内就位,并用手压实,确保各个部位不翘不扭.胶圈存放注意避光,不要叠合挤压,长期贮存在盒子里面,或用其他东西罩上。(2)认真地将承口内腔及插口端外表面的泥砂及其它异物清理洁净。用棉纱或布片、...
