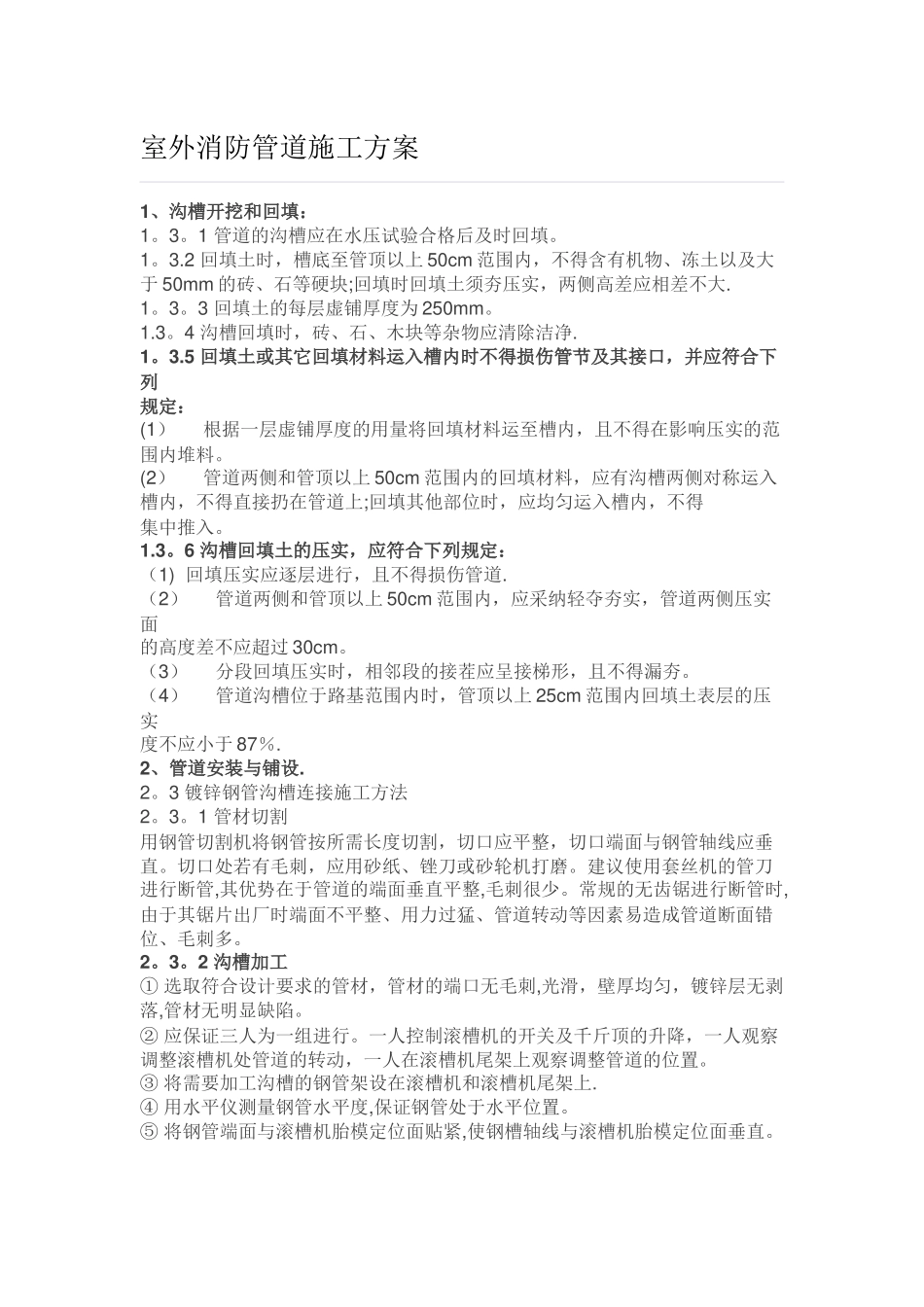

室外消防管道施工方案1、沟槽开挖和回填:1
1 管道的沟槽应在水压试验合格后及时回填
2 回填土时,槽底至管顶以上 50cm 范围内,不得含有机物、冻土以及大于 50mm 的砖、石等硬块;回填时回填土须夯压实,两侧高差应相差不大
3 回填土的每层虚铺厚度为 250mm
4 沟槽回填时,砖、石、木块等杂物应清除洁净
5 回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定: (1) 根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料
(2) 管道两侧和管顶以上 50cm 范围内的回填材料,应有沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入
6 沟槽回填土的压实,应符合下列规定:(1) 回填压实应逐层进行,且不得损伤管道
(2) 管道两侧和管顶以上 50cm 范围内,应采纳轻夺夯实,管道两侧压实面的高度差不应超过 30cm
(3) 分段回填压实时,相邻段的接茬应呈接梯形,且不得漏夯
(4) 管道沟槽位于路基范围内时,管顶以上 25cm 范围内回填土表层的压实度不应小于 87%
2、管道安装与铺设
3 镀锌钢管沟槽连接施工方法 2
1 管材切割用钢管切割机将钢管按所需长度切割,切口应平整,切口端面与钢管轴线应垂直
切口处若有毛刺,应用砂纸、锉刀或砂轮机打磨
建议使用套丝机的管刀进行断管,其优势在于管道的端面垂直平整,毛刺很少
常规的无齿锯进行断管时,由于其锯片出厂时端面不平整、用力过猛、管道转动等因素易造成管道断面错位、毛刺多
2 沟槽加工 ① 选取符合设计要求的管材,管材的端口无毛刺,光滑,壁厚均匀,镀锌层无剥落,管材无明显缺陷
② 应保证三人为一组进行
一人控制滚槽机的开关及千斤顶的升降,一人观察调整滚槽机处管道的转动
