一、编制依据及原则1
1 编制依据 (1)《电缆敷设》(94D164)(2)《地沟及盖板》(02J331)(8)招标文件规定的适用于本工程的各种施工法律规范; (9)中民投宁夏(盐池)新能源综合示范一期 2GW 光伏并网发电工程施工图
(10)我单位现有的施工技术、管理水平和机械设备配备能力及从事相关工程的管理经验
2 编制原则(1)在充分理解施工图纸的基础上,采纳先进、合理、经济、可行的施工方案
(2)在施工组织中体现环保意识,保护环境,并有较周密的环保措施
(3)施工工艺与施工法律规范、设计要求相符,并力求达到完善
(4) 施工任务划分合理,施工进度安排符合实际情况
(5) 采纳先进、配套的施工设备和技术,确保工程质量和工期
(6) 针对本工程的地质情况和气候特征,有目的地优选施工方案
二、工程概况2
1 工程简介本工程位于中民投宁夏(盐池)新能源综合示范一期 2GW 光伏并网发电工程中,为光伏厂区至 110kV 升压站户外电缆沟,具体内容为:电缆沟长 4
7 公里,结构为素混凝土
三、施工安排3
1 施工进度安排 计划施工时间 40 天 计划开工时间:2024 年 11 月 26 日 计划完工时间:2024 年 1 月 6 日3
2 施工任务的安排施工人员组织机构表序号工种名称计划人数1砼工102钢木工154机操工25普工8合计353
3 主要施工机具设备安排:根据各工种工程量总计划、工程预算指标,以及人员、材料计划得出施工机具需求量计划,并根据准备进场的施工机械设备用量情况计算出用电负荷

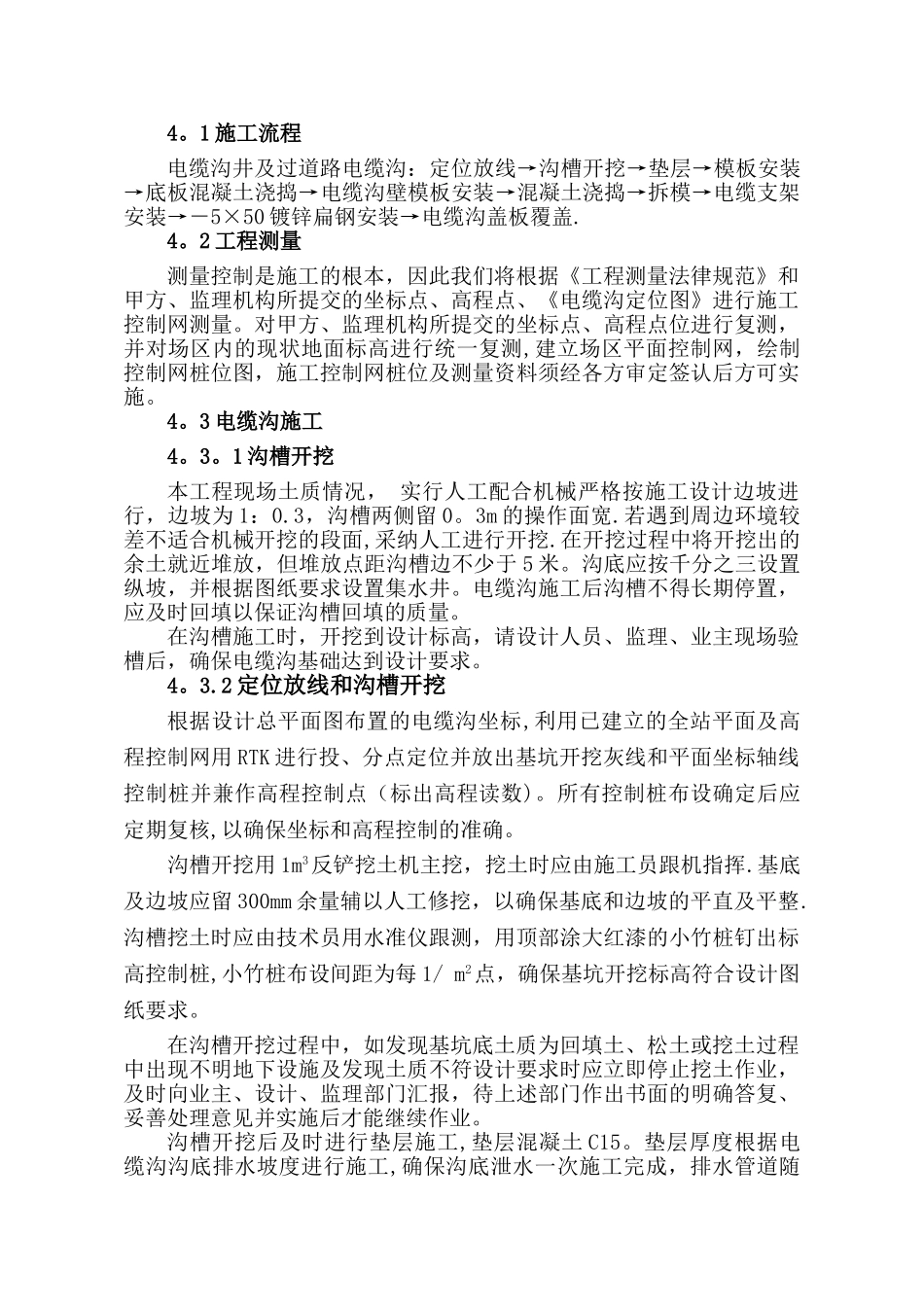

主要施工机具、设备清单
