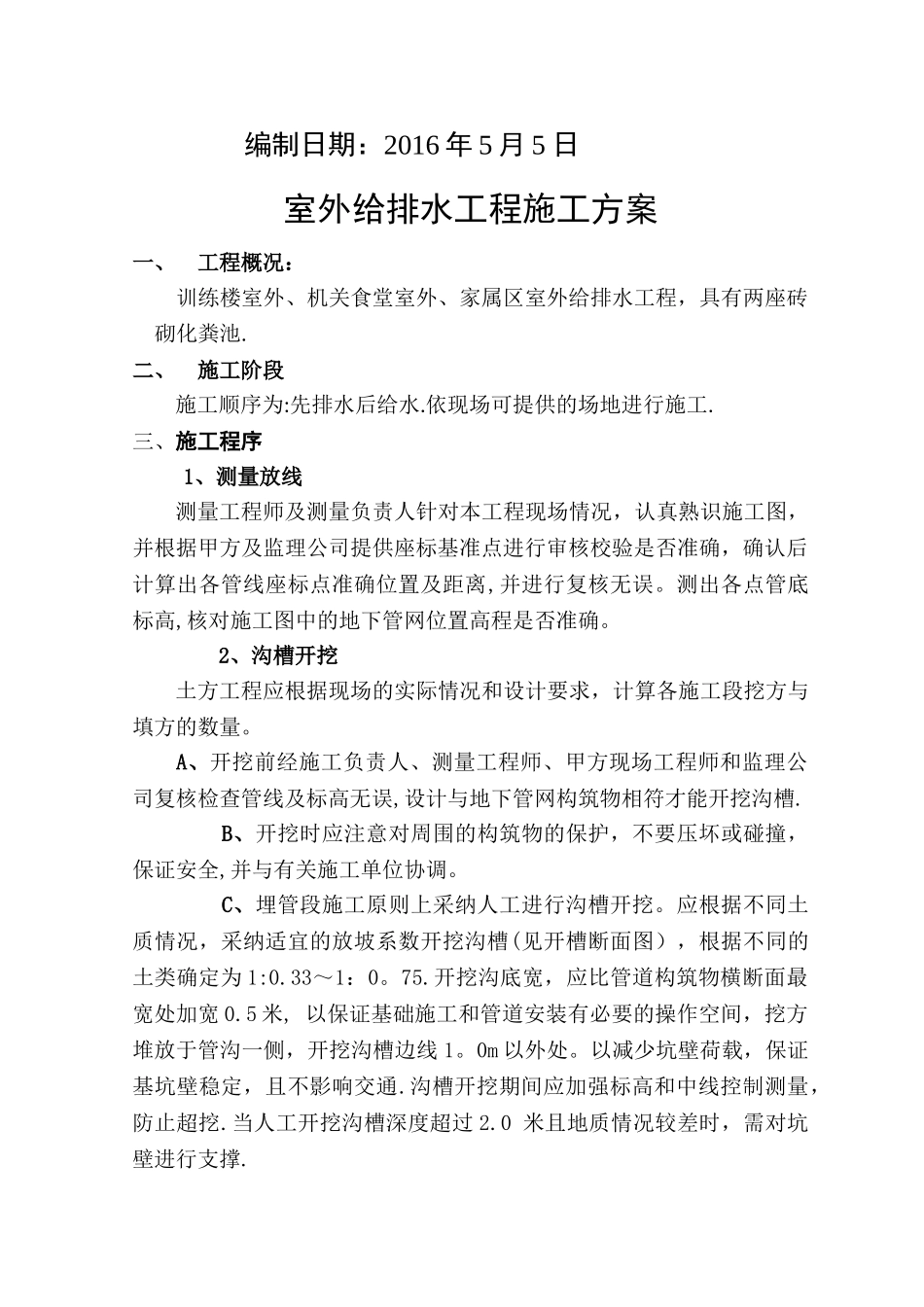

6354 整修工程室外给排水工程施工方案编制单位:江苏庆安建设有限公司项目经理:李 君 爱项目技术负责人:张 华编制人:唐家银编制日期:2016 年 5 月 5 日室外给排水工程施工方案一、工程概况:训练楼室外、机关食堂室外、家属区室外给排水工程,具有两座砖砌化粪池
二、施工阶段施工顺序为:先排水后给水
依现场可提供的场地进行施工
三、施工程序 1、测量放线测量工程师及测量负责人针对本工程现场情况,认真熟识施工图,并根据甲方及监理公司提供座标基准点进行审核校验是否准确,确认后计算出各管线座标点准确位置及距离,并进行复核无误
测出各点管底标高,核对施工图中的地下管网位置高程是否准确
2、沟槽开挖土方工程应根据现场的实际情况和设计要求,计算各施工段挖方与填方的数量
A、开挖前经施工负责人、测量工程师、甲方现场工程师和监理公司复核检查管线及标高无误,设计与地下管网构筑物相符才能开挖沟槽
B、开挖时应注意对周围的构筑物的保护,不要压坏或碰撞,保证安全,并与有关施工单位协调
C、埋管段施工原则上采纳人工进行沟槽开挖
应根据不同土质情况,采纳适宜的放坡系数开挖沟槽(见开槽断面图),根据不同的土类确定为 1:0
33~1:0
开挖沟底宽,应比管道构筑物横断面最宽处加宽 0
5 米,以保证基础施工和管道安装有必要的操作空间,挖方堆放于管沟一侧,开挖沟槽边线 1
0m 以外处
以减少坑壁荷载,保证基坑壁稳定,且不影响交通
沟槽开挖期间应加强标高和中线控制测量,防止超挖
当人工开挖沟槽深度超过 2
0米且地质情况较差时,需对坑壁进行支撑

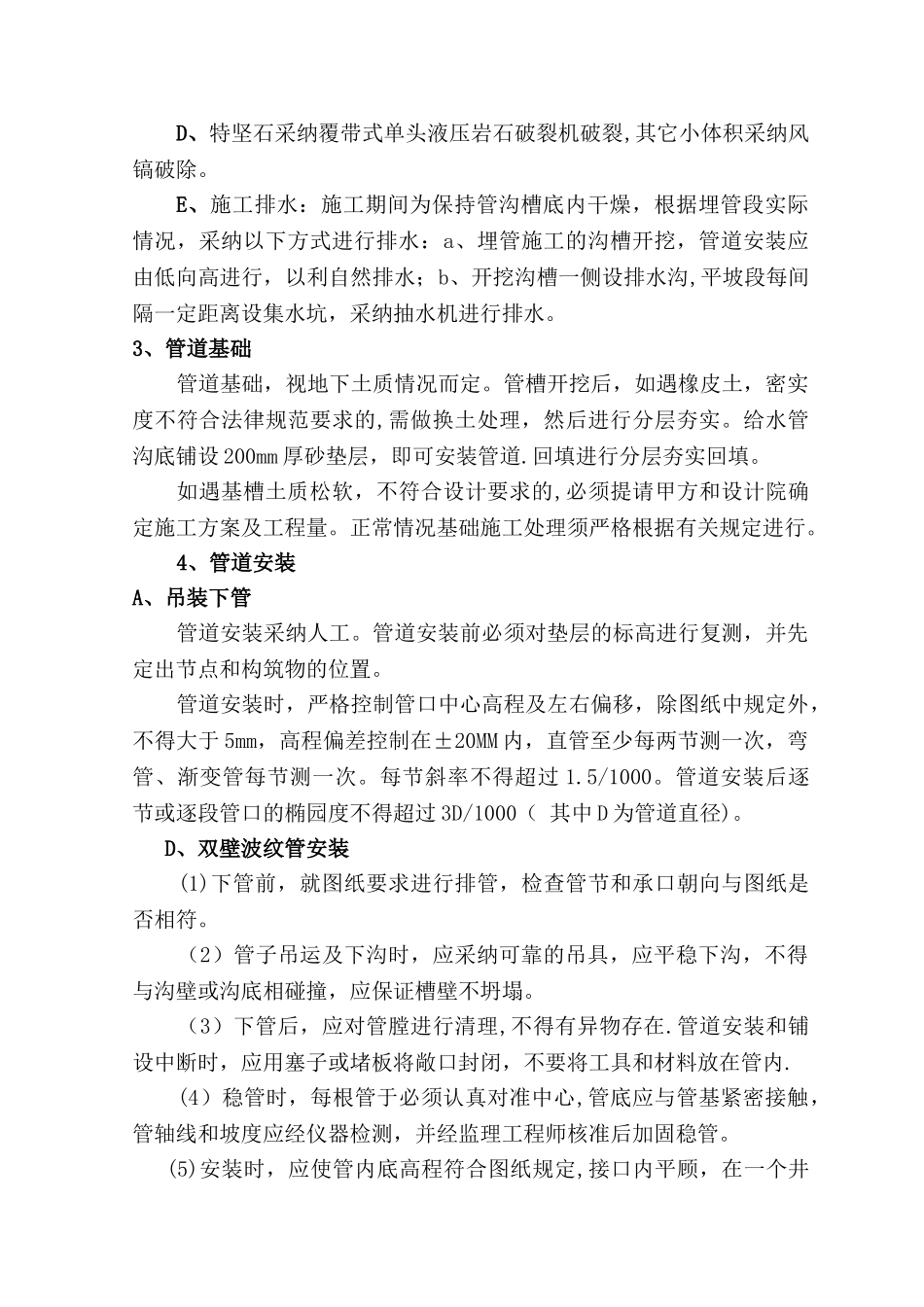

D、特坚石采纳覆带式单头液压岩石破裂机破裂,其它小体积采纳风镐破除
E、施工排水:施工期间为保持管沟槽底内干燥,根据埋管段实际情况,采纳以下方式进行排水:a、埋管施工的沟槽开挖,管道安装应由低向高进行,以利自然排水;b、开挖沟槽一侧设排水沟,平坡段
