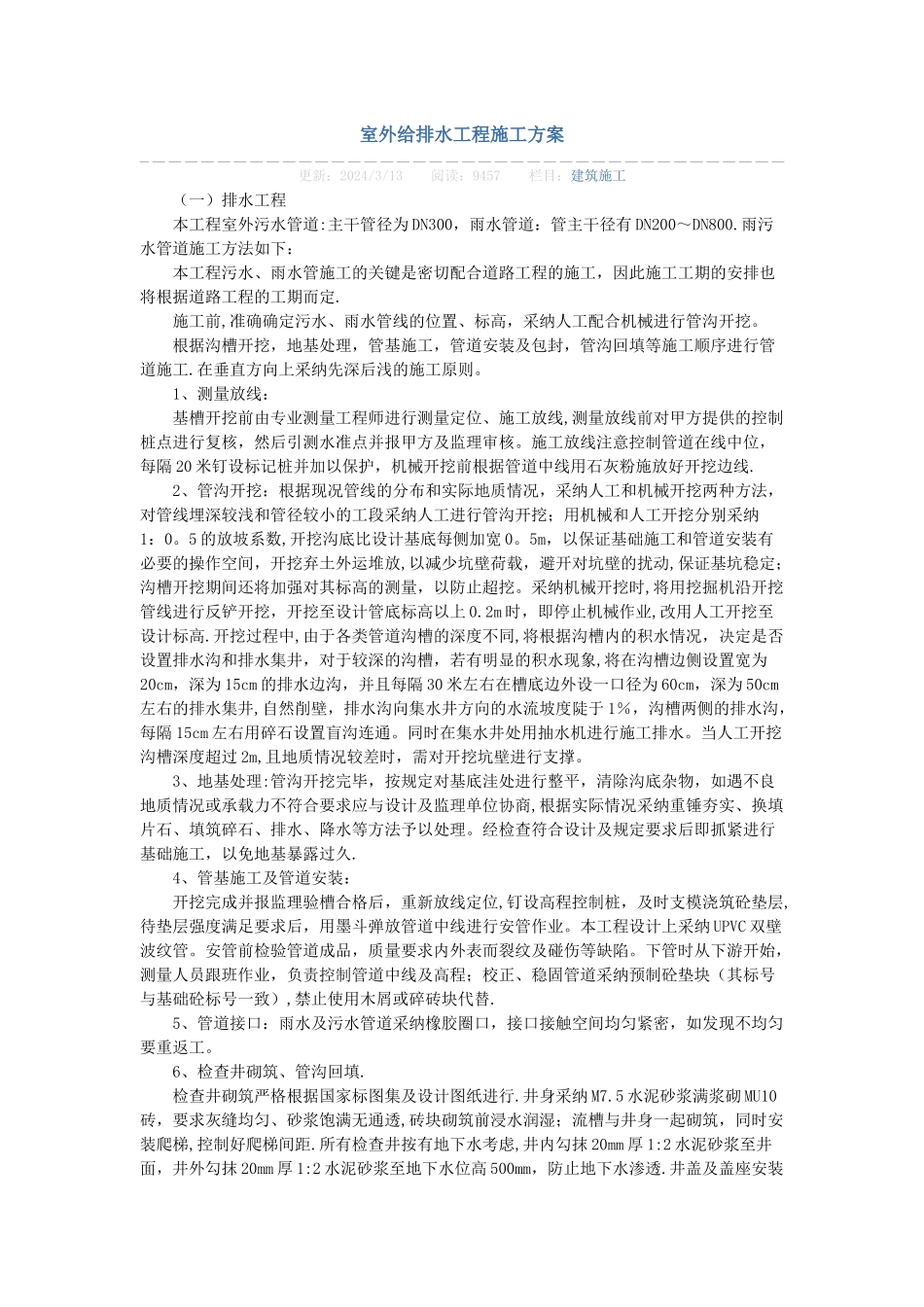

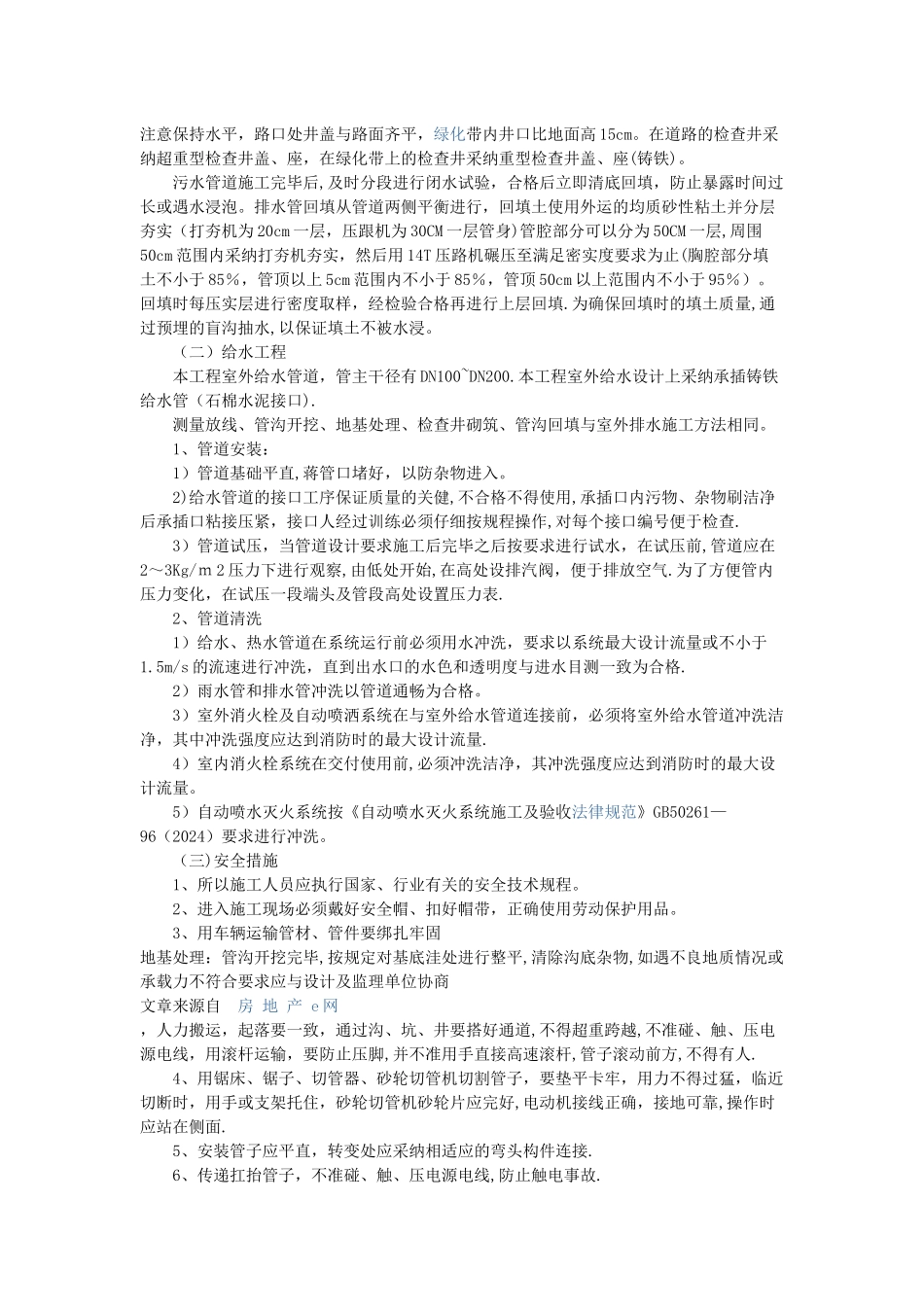

室外给排水工程施工方案更新:2024/3/13 阅读:9457 栏目:建筑施工 (一)排水工程 本工程室外污水管道:主干管径为 DN300,雨水管道:管主干径有 DN200~DN800.雨污水管道施工方法如下: 本工程污水、雨水管施工的关键是密切配合道路工程的施工,因此施工工期的安排也将根据道路工程的工期而定. 施工前,准确确定污水、雨水管线的位置、标高,采纳人工配合机械进行管沟开挖。 根据沟槽开挖,地基处理,管基施工,管道安装及包封,管沟回填等施工顺序进行管道施工.在垂直方向上采纳先深后浅的施工原则。 1、测量放线: 基槽开挖前由专业测量工程师进行测量定位、施工放线,测量放线前对甲方提供的控制桩点进行复核,然后引测水准点并报甲方及监理审核。施工放线注意控制管道在线中位,每隔 20 米钉设标记桩并加以保护,机械开挖前根据管道中线用石灰粉施放好开挖边线. 2、管沟开挖:根据现况管线的分布和实际地质情况,采纳人工和机械开挖两种方法,对管线埋深较浅和管径较小的工段采纳人工进行管沟开挖;用机械和人工开挖分别采纳1:0。5 的放坡系数,开挖沟底比设计基底每侧加宽 0。5m,以保证基础施工和管道安装有必要的操作空间,开挖弃土外运堆放,以减少坑壁荷载,避开对坑壁的扰动,保证基坑稳定;沟槽开挖期间还将加强对其标高的测量,以防止超挖。采纳机械开挖时,将用挖掘机沿开挖管线进行反铲开挖,开挖至设计管底标高以上 0.2m 时,即停止机械作业,改用人工开挖至设计标高.开挖过程中,由于各类管道沟槽的深度不同,将根据沟槽内的积水情况,决定是否设置排水沟和排水集井,对于较深的沟槽,若有明显的积水现象,将在沟槽边侧设置宽为20cm,深为 15cm 的排水边沟,并且每隔 30 米左右在槽底边外设一口径为 60cm,深为 50cm左右的排水集井,自然削壁,排水沟向集水井方向的水流坡度陡于 1%,沟槽两侧的排水沟,每隔 15cm 左右用碎石设置盲沟连通。同时在集水井处用抽水机进行施工排水。当人工开挖沟槽深度超过 2m,且地质情况较差时,需对开挖坑壁进行支撑。 3、地基处理:管沟开挖完毕,按规定对基底洼处进行整平,清除沟底杂物,如遇不良地质情况或承载力不符合要求应与设计及监理单位协商,根据实际情况采纳重锤夯实、换填片石、填筑碎石、排水、降水等方法予以处理。经检查符合设计及规定要求后即抓紧进行基础施工,以免地基暴露过久. 4、管基施工及管道安装: 开挖完成并报监理验槽合格后,重新放线定位,钉设高...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室外给排水工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
