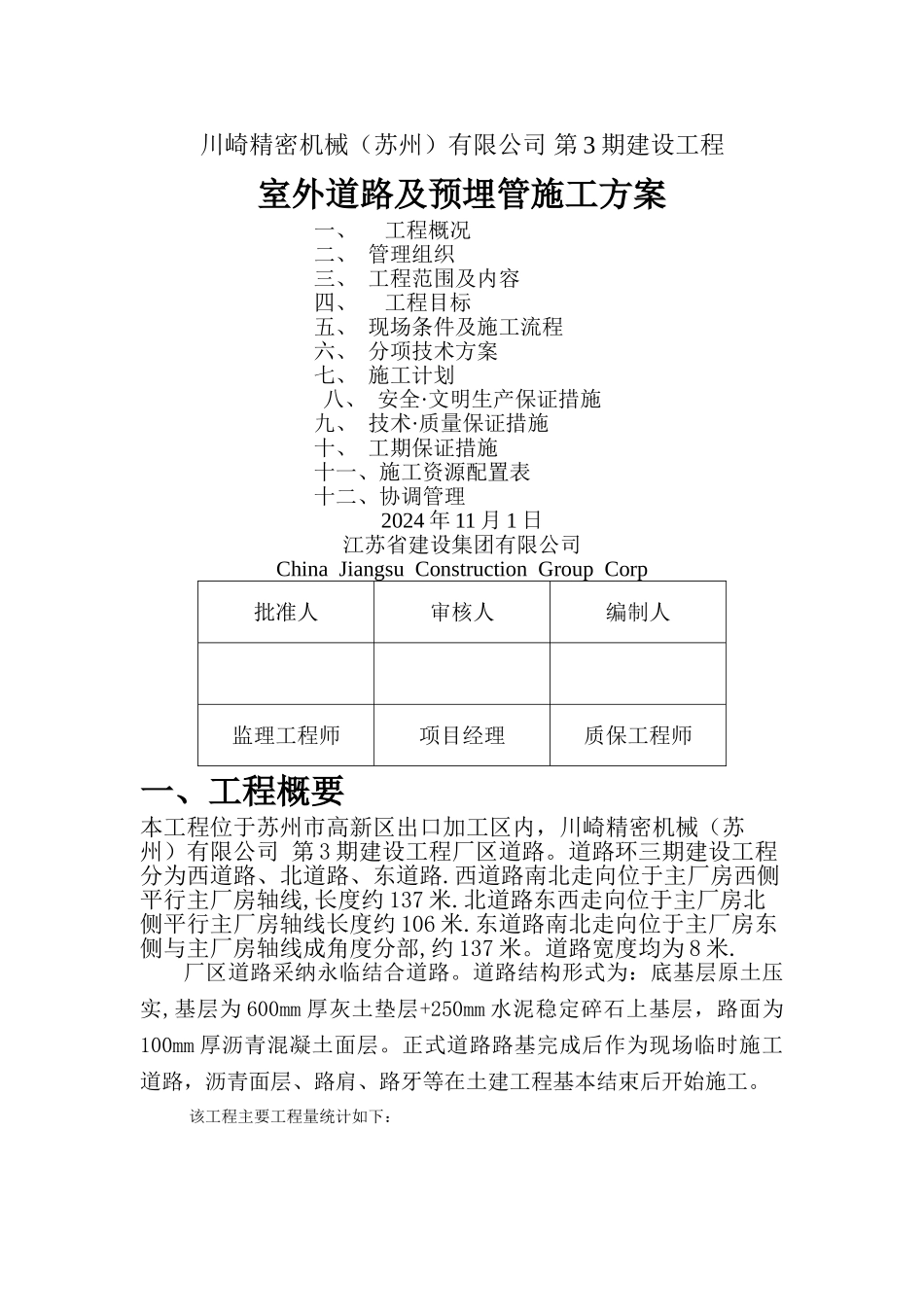

川崎精密机械(苏州)有限公司 第 3 期建设工程室外道路及预埋管施工方案一、 工程概况二、 管理组织三、 工程范围及内容四、 工程目标五、 现场条件及施工流程六、 分项技术方案七、 施工计划八、 安全·文明生产保证措施九、 技术·质量保证措施十、 工期保证措施十一、施工资源配置表十二、协调管理2024 年 11 月 1 日江苏省建设集团有限公司China Jiangsu Construction Group Corp批准人审核人编制人监理工程师项目经理质保工程师一、工程概要本工程位于苏州市高新区出口加工区内,川崎精密机械(苏州)有限公司 第 3 期建设工程厂区道路
道路环三期建设工程分为西道路、北道路、东道路
西道路南北走向位于主厂房西侧平行主厂房轴线,长度约 137 米
北道路东西走向位于主厂房北侧平行主厂房轴线长度约 106 米
东道路南北走向位于主厂房东侧与主厂房轴线成角度分部,约 137 米
道路宽度均为 8 米
厂区道路采纳永临结合道路
道路结构形式为:底基层原土压实,基层为 600mm 厚灰土垫层+250mm 水泥稳定碎石上基层,路面为100mm 厚沥青混凝土面层
正式道路路基完成后作为现场临时施工道路,沥青面层、路肩、路牙等在土建工程基本结束后开始施工

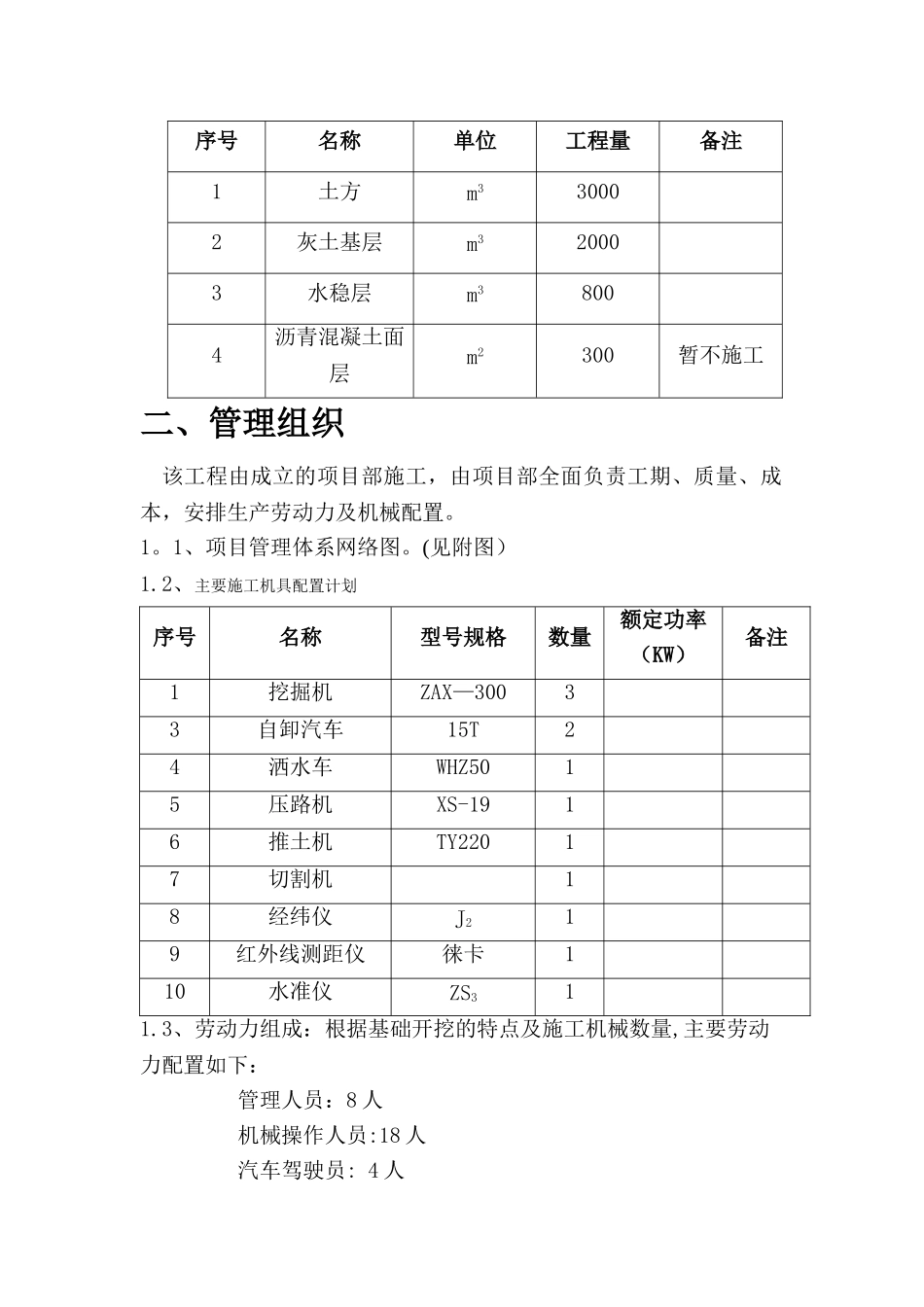

该工程主要工程量统计如下:序号名称单位工程量备注1土方m330002灰土基层m320003水稳层m38004沥青混凝土面层m2300暂不施工二、管理组织该工程由成立的项目部施工,由项目部全面负责工期、质量、成本,安排生产劳动力及机械配置
1、项目管理体系网络图
(见附图)1

2、主要施工机具配置计划序号名称型号规格数量额定功率(KW)备注1挖掘机ZAX—30033自卸汽车15T24洒水车WHZ5015压路机XS-1916推土机TY22017切割机18经纬仪J219红外线测距仪徕卡110水准仪ZS311
