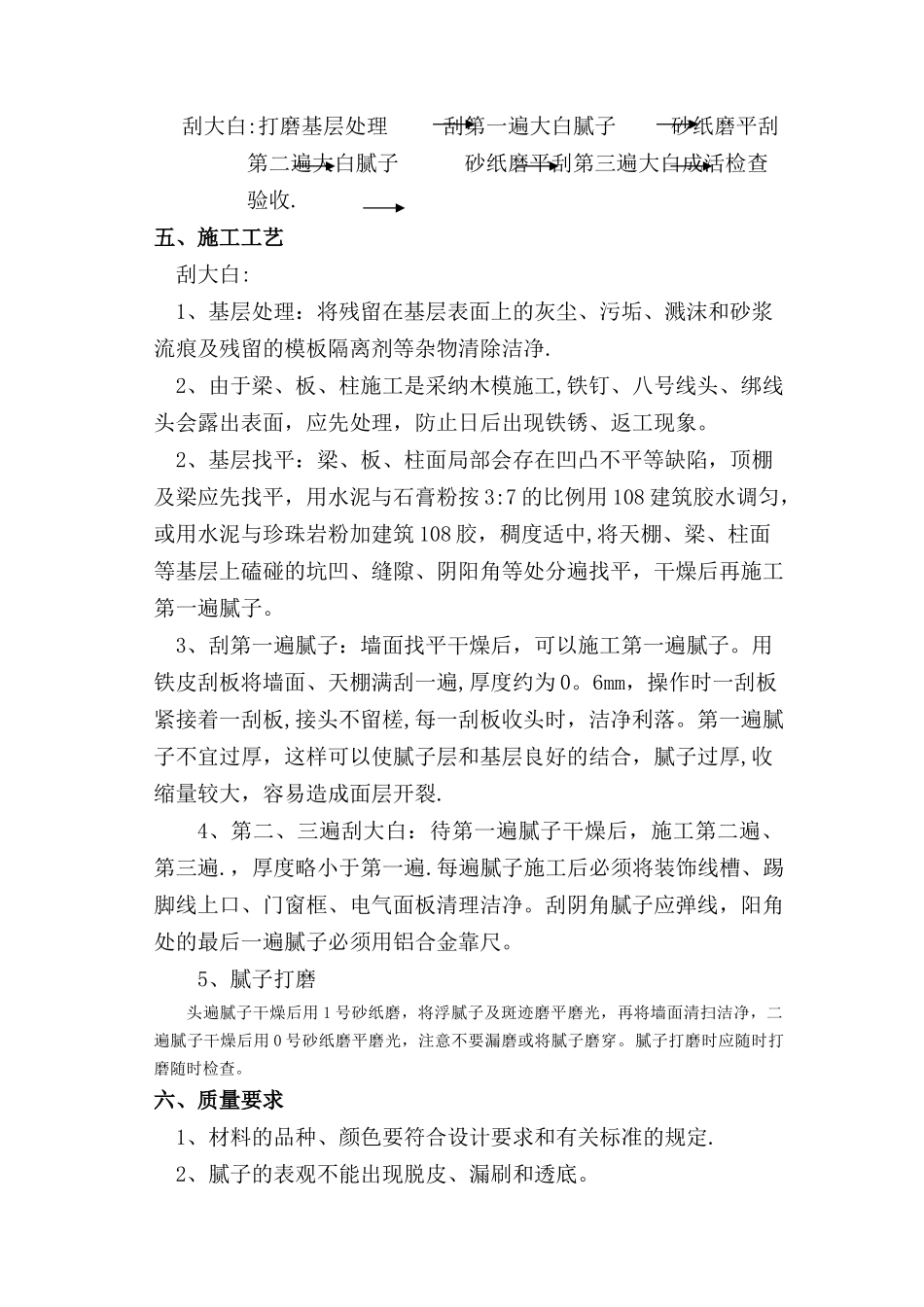

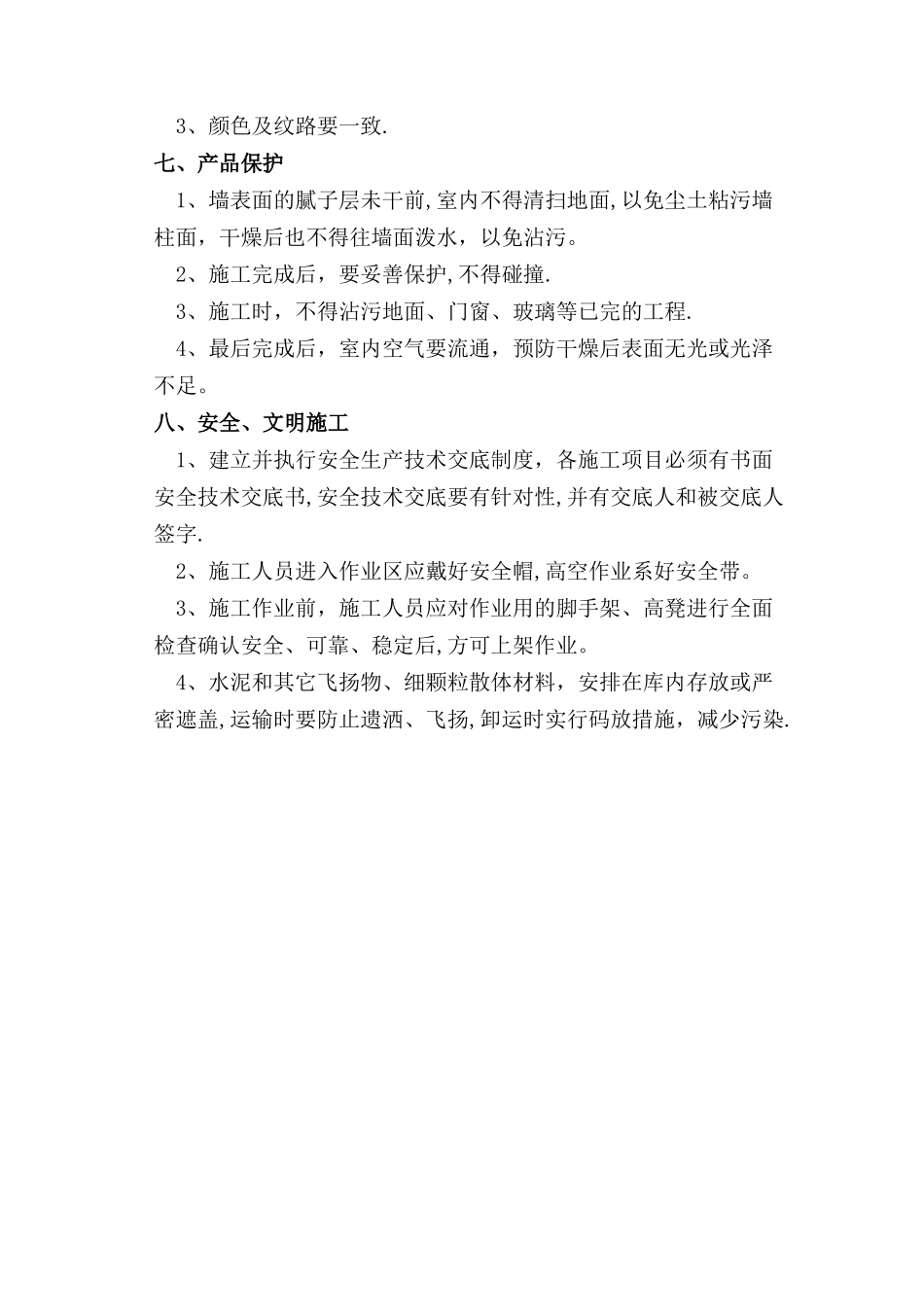

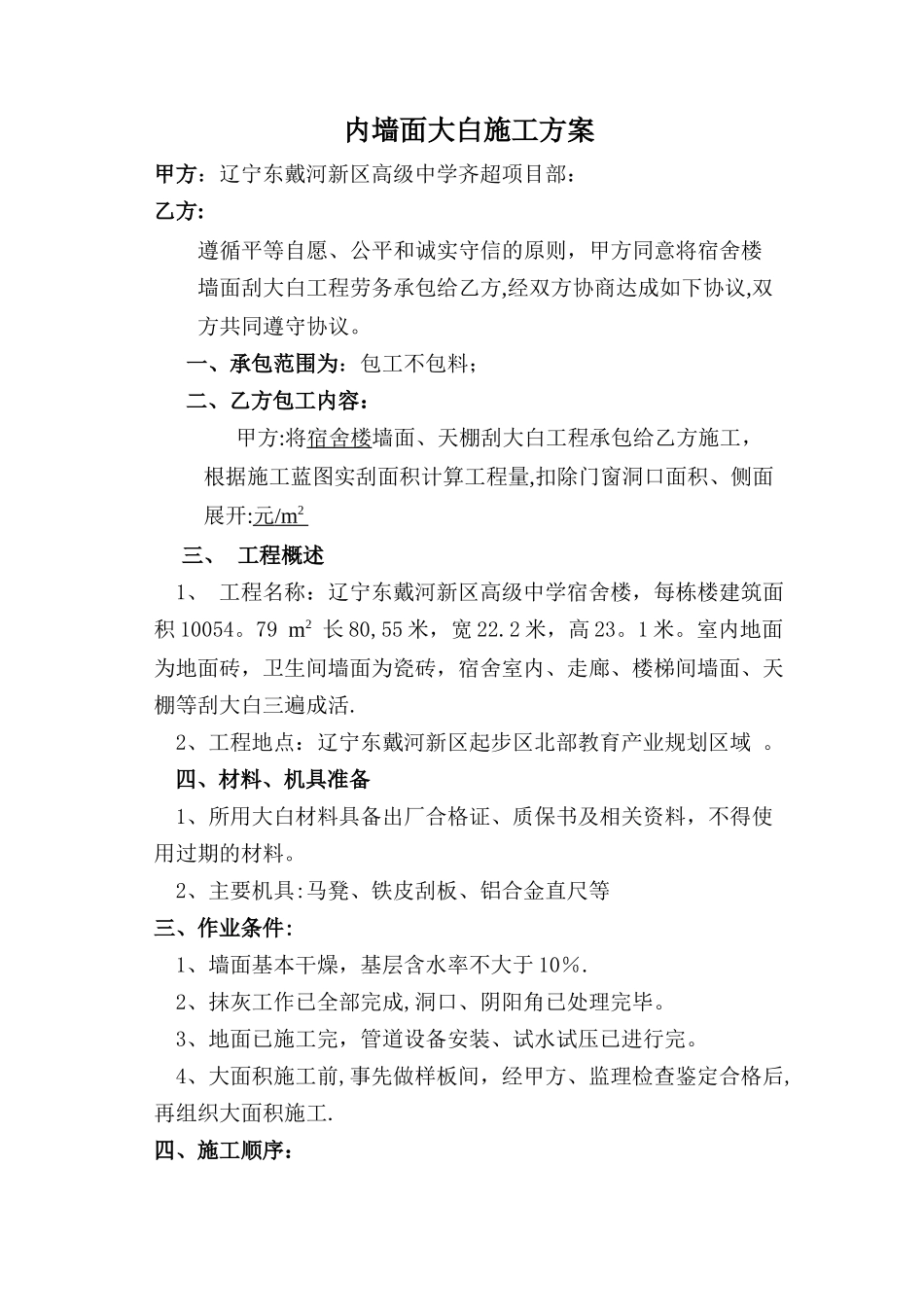

内墙面大白施工方案甲方:辽宁东戴河新区高级中学齐超项目部:乙方:遵循平等自愿、公平和诚实守信的原则,甲方同意将宿舍楼 墙面刮大白工程劳务承包给乙方,经双方协商达成如下协议,双方共同遵守协议。一、承包范围为:包工不包料;二、乙方包工内容:甲方:将宿舍楼墙面、天棚刮大白工程承包给乙方施工,根据施工蓝图实刮面积计算工程量,扣除门窗洞口面积、侧面展开:元 /m 2 三、 工程概述1、 工程名称:辽宁东戴河新区高级中学宿舍楼,每栋楼建筑面积 10054。79 m2 长 80,55 米,宽 22.2 米,高 23。1 米。室内地面为地面砖,卫生间墙面为瓷砖,宿舍室内、走廊、楼梯间墙面、天棚等刮大白三遍成活.2、工程地点:辽宁东戴河新区起步区北部教育产业规划区域 。四、材料、机具准备1、所用大白材料具备出厂合格证、质保书及相关资料,不得使用过期的材料。2、主要机具:马凳、铁皮刮板、铝合金直尺等三、作业条件:1、墙面基本干燥,基层含水率不大于 10%.2、抹灰工作已全部完成,洞口、阴阳角已处理完毕。3、地面已施工完,管道设备安装、试水试压已进行完。4、大面积施工前,事先做样板间,经甲方、监理检查鉴定合格后,再组织大面积施工.四、施工顺序:刮大白:打磨基层处理 刮第一遍大白腻子 砂纸磨平刮第二遍大白腻子 砂纸磨平刮第三遍大白成活检查验收.五、施工工艺刮大白:1、基层处理:将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕及残留的模板隔离剂等杂物清除洁净.2、由于梁、板、柱施工是采纳木模施工,铁钉、八号线头、绑线头会露出表面,应先处理,防止日后出现铁锈、返工现象。2、基层找平:梁、板、柱面局部会存在凹凸不平等缺陷,顶棚及梁应先找平,用水泥与石膏粉按 3:7 的比例用 108 建筑胶水调匀,或用水泥与珍珠岩粉加建筑 108 胶,稠度适中,将天棚、梁、柱面等基层上磕碰的坑凹、缝隙、阴阳角等处分遍找平,干燥后再施工第一遍腻子。3、刮第一遍腻子:墙面找平干燥后,可以施工第一遍腻子。用铁皮刮板将墙面、天棚满刮一遍,厚度约为 0。6mm,操作时一刮板紧接着一刮板,接头不留槎,每一刮板收头时,洁净利落。第一遍腻子不宜过厚,这样可以使腻子层和基层良好的结合,腻子过厚,收缩量较大,容易造成面层开裂.4、第二、三遍刮大白:待第一遍腻子干燥后,施工第二遍、第三遍.,厚度略小于第一遍.每遍腻子施工后必须将装饰线槽、踢脚线上口、门窗框、电气面板清理洁净。刮阴角腻子应弹线,阳角处的最后一遍腻...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

宿舍楼内墙刮大白施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
