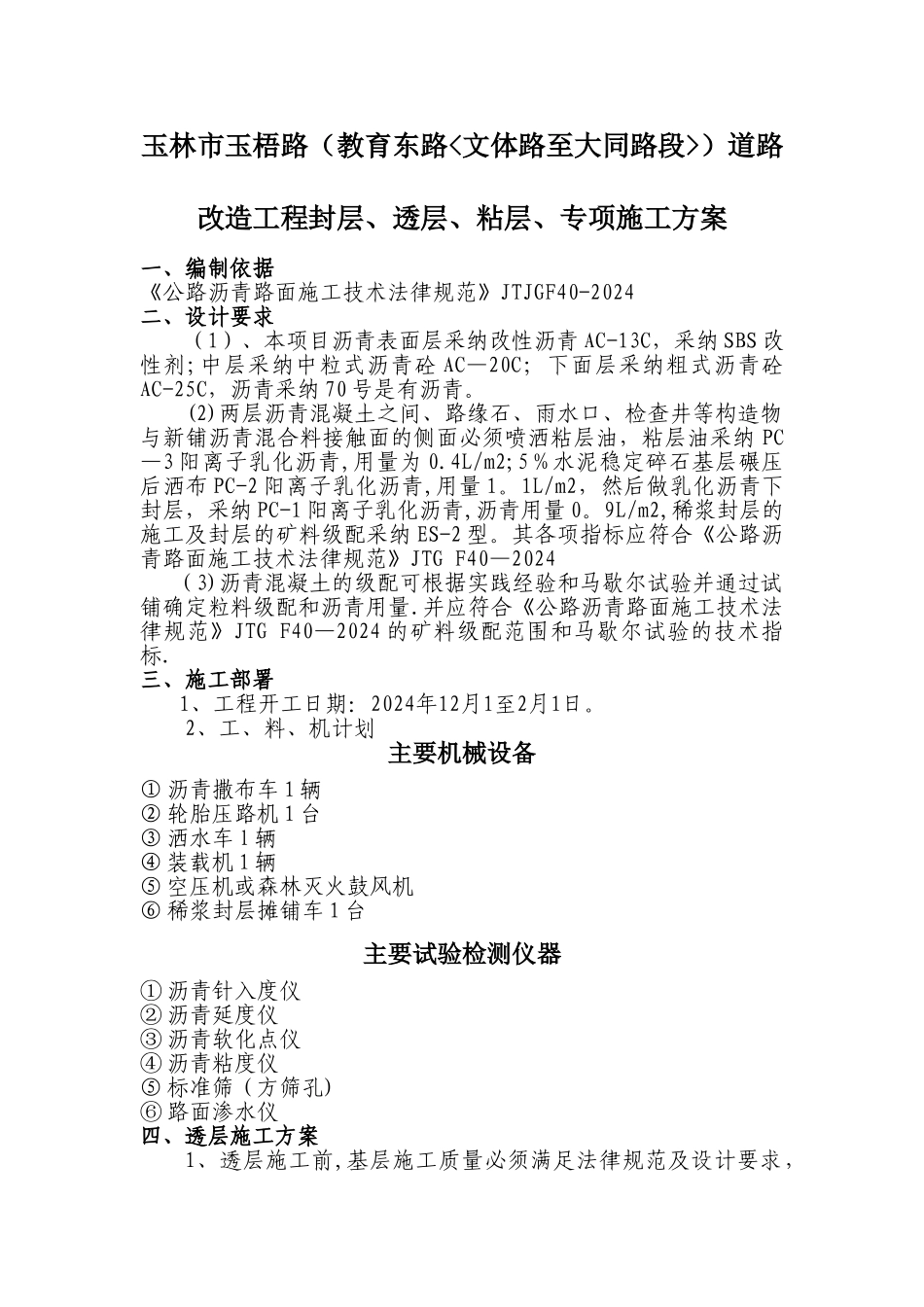

玉林市玉梧路(教育东路)道路改造工程封层、透层、粘层、专项施工方案一、编制依据《公路沥青路面施工技术法律规范》JTJGF40-2024二、设计要求(1)、本项目沥青表面层采纳改性沥青 AC-13C,采纳 SBS 改性剂;中层采纳中粒式沥青砼 AC—20C;下面层采纳粗式沥青砼AC-25C,沥青采纳 70 号是有沥青

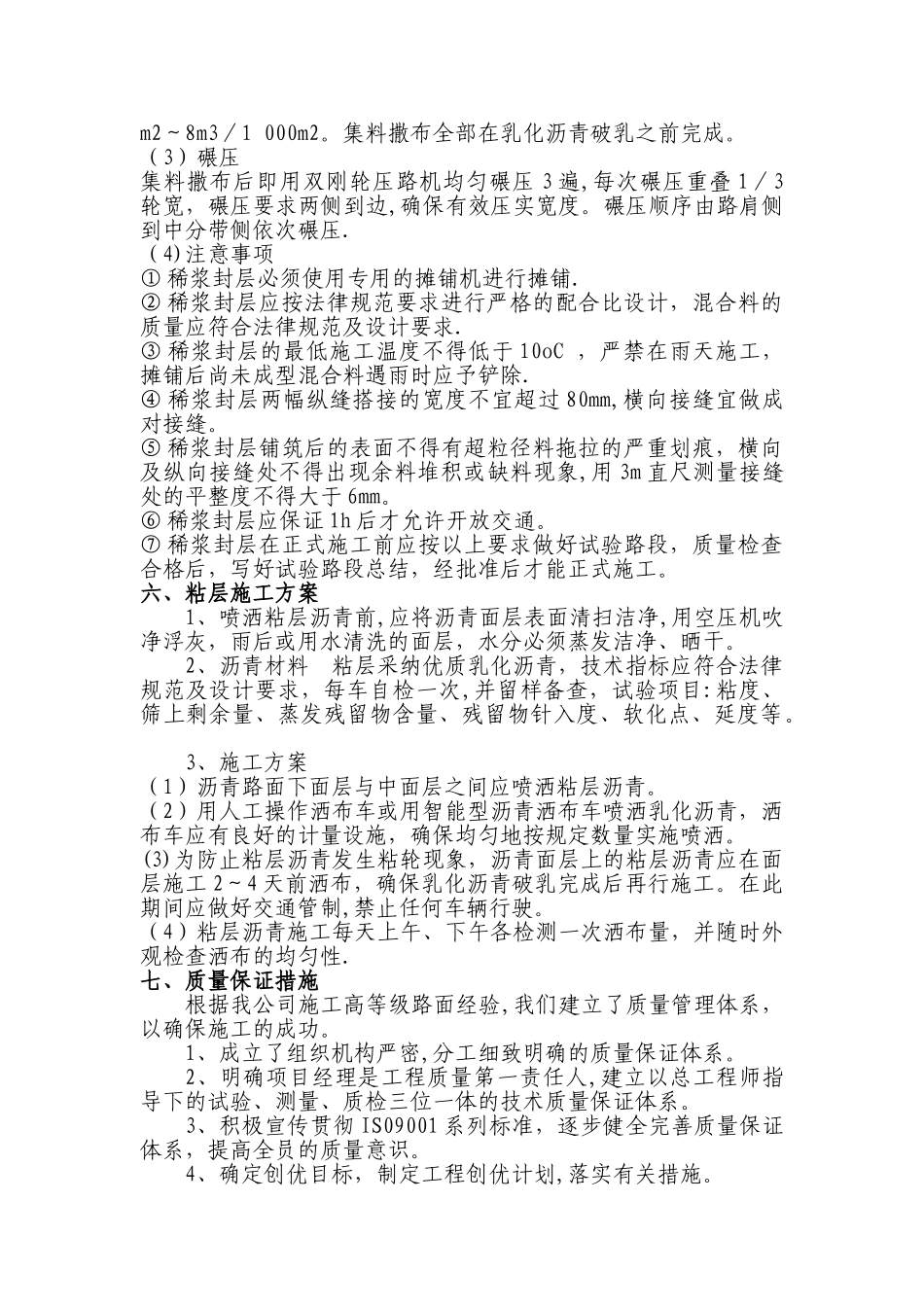

(2)两层沥青混凝土之间、路缘石、雨水口、检查井等构造物与新铺沥青混合料接触面的侧面必须喷洒粘层油,粘层油采纳 PC—3 阳离子乳化沥青,用量为 0
4L/m2;5%水泥稳定碎石基层碾压后洒布 PC-2 阳离子乳化沥青,用量 1
1L/m2,然后做乳化沥青下封层,采纳 PC-1 阳离子乳化沥青,沥青用量 0
9L/m2,稀浆封层的施工及封层的矿料级配采纳 ES-2 型
其各项指标应符合《公路沥青路面施工技术法律规范》JTG F40—2024(3)沥青混凝土的级配可根据实践经验和马歇尔试验并通过试铺确定粒料级配和沥青用量
并应符合《公路沥青路面施工技术法律规范》JTG F40—2024 的矿料级配范围和马歇尔试验的技术指标
三、施工部署1、工程开工日期:2024年12月1至2月1日
2、工、料、机计划主要机械设备① 沥青撒布车 1 辆② 轮胎压路机 1 台③ 洒水车 l 辆④ 装载机 1 辆⑤ 空压机或森林灭火鼓风机⑥ 稀浆封层摊铺车 1 台主要试验检测仪器① 沥青针入度仪② 沥青延度仪③ 沥青软化点仪④ 沥青粘度仪⑤ 标准筛(方筛孔)⑥ 路面渗水仪四、透层施工方案1、透层施工前,基层施工质量必须满足法律规范及设计要求,基层表面应用人工或自行式强力清刷机(车)进行全面清扫,再用 2~3 台森林灭火吹风机将浮灰吹净,使表层集料颗粒部格外露
并遮挡防护路缘石及人工构造物避开污染
2、水稳基层都必须喷洒透层油,沥青面层必须在透层油完全渗透入基层后方可铺筑
气温低于 1
