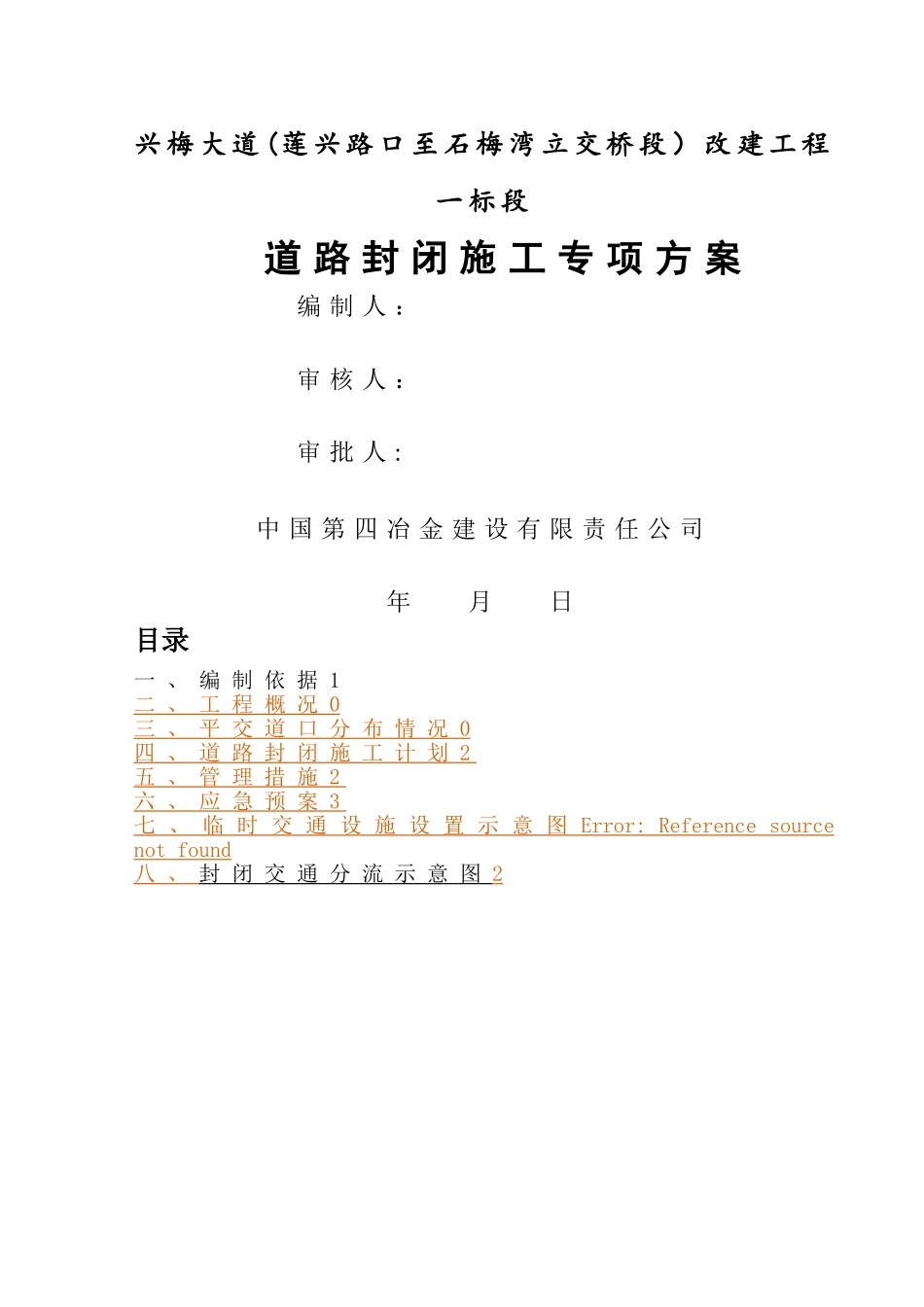

兴 梅 大 道 (莲 兴 路 口 至 石 梅 湾 立 交 桥 段 ) 改 建 工 程一 标 段道 路 封 闭 施 工 专 项 方 案编 制 人 :审 核 人 :审 批 人 :中 国 第 四 冶 金 建 设 有 限 责 任 公 司年 月 日目录一 、 编 制 依 据 1二 、 工 程 概 况 0 三 、 平 交 道 口 分 布 情 况 0 四 、 道 路 封 闭 施 工 计 划 2 五 、 管 理 措 施 2 六 、 应 急 预 案 3 七 、 临 时 交 通 设 施 设 置 示 意 图 Error: Reference source not found八 、 封 闭 交 通 分 流 示 意 图 2 一、编制依据1、《公路养护安全作业规程》(JTGH30—2024);2、《公路施工安全技术规程》(JTGF90-2024);3、兴梅大道(莲花路口至石梅湾立交段)改建工程施工图纸;4、兴梅大道(莲花路口至石梅湾立交段)改建工程一标段施工组织设计;5、现状道路交通状况;6、相关法律法规

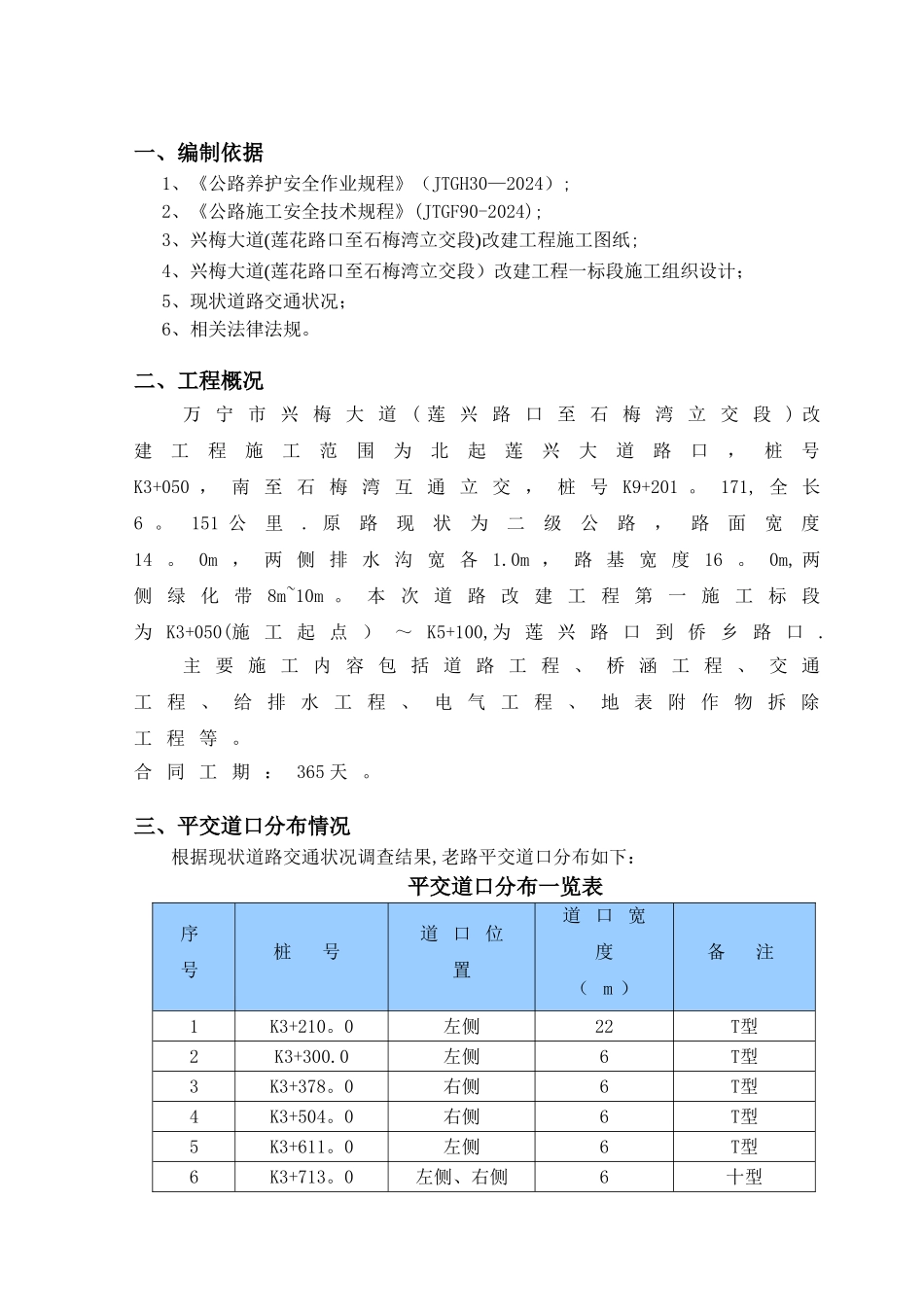

二、工程概况万 宁 市 兴 梅 大 道 ( 莲 兴 路 口 至 石 梅 湾 立 交 段 ) 改建工程施工范围为北起莲兴大道路口,桩号K3+050 , 南 至 石 梅 湾 互 通 立 交 , 桩 号 K9+201
171, 全 长6
151 公里
原路现状为二级公路,路面宽度14
0m , 两 侧 排 水 沟 宽 各 1
0m , 路 基 宽 度 16
0m, 两侧 绿 化 带 8m~10m
本 次 道 路 改 建 工 程 第 一 施 工 标 段为 K3+050(施 工 起 点 ) ~ K5+100,为 莲 兴 路 口 到 侨 乡 路 口
主 要 施 工 内 容 包 括 道 路 工 程 、 桥 涵 工 程 、 交 通工 程 、 给 排 水 工 程 、 电 气 工 程 、 地 表
