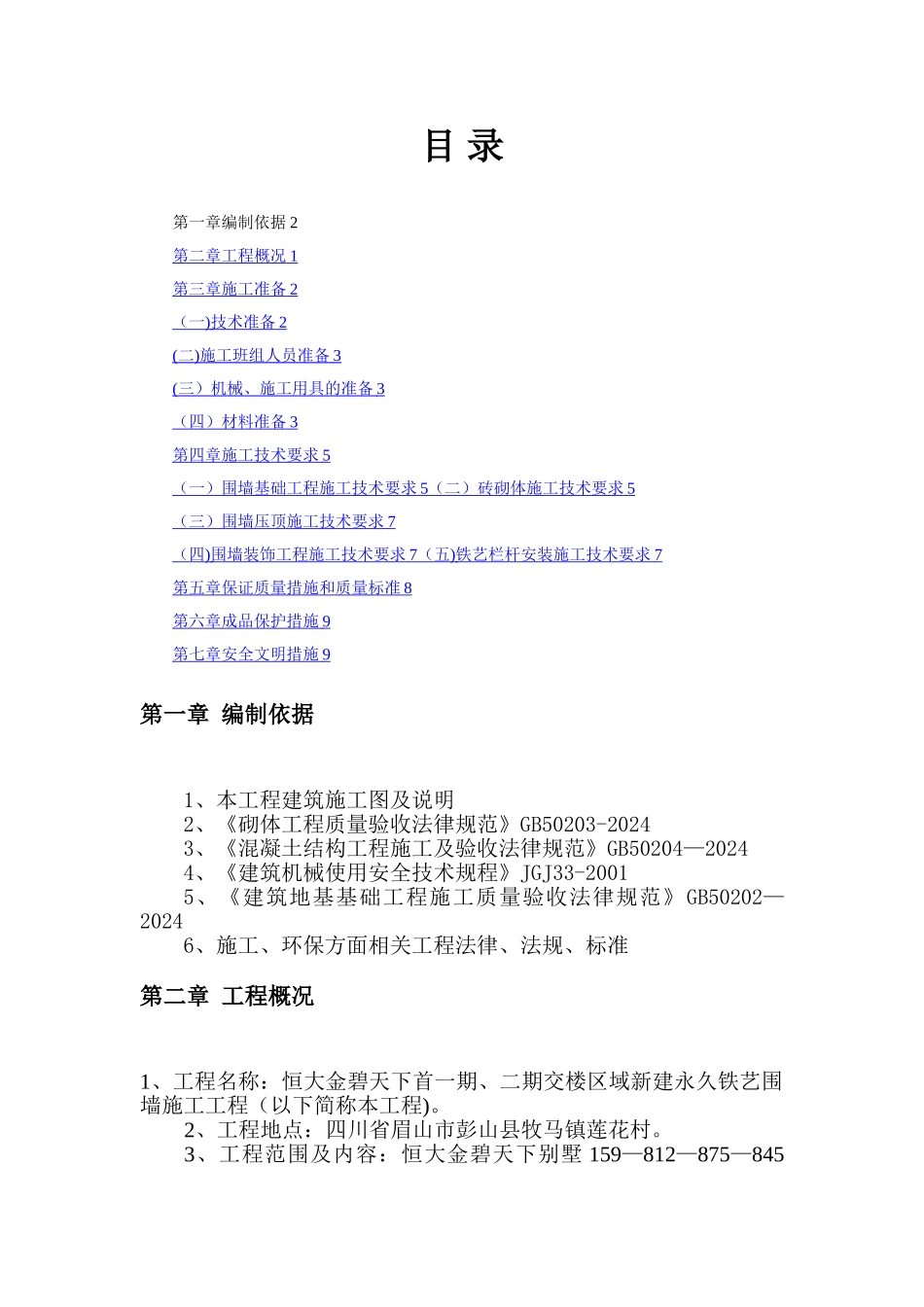

目 录第一章编制依据 2第二章工程概况 1 第三章施工准备 2 (一 ) 技术准备 2 ( 二 ) 施工班组人员准备 3 ( 三)机械、施工用具的准备 3 (四)材料准备 3 第四章施工技术要求 5 (一)围墙基础工程施工技术要求 5 (二)砖砌体施工技术要求 5 (三)围墙压顶施工技术要求 7 (四 ) 围墙装饰工程施工技术要求 7 (五 ) 铁艺栏杆安装施工技术要求 7 第五章保证质量措施和质量标准 8 第六章成品保护措施 9 第七章安全文明措施 9 第一章 编制依据1、本工程建筑施工图及说明2、《砌体工程质量验收法律规范》GB50203-20243、《混凝土结构工程施工及验收法律规范》GB50204—20244、《建筑机械使用安全技术规程》JGJ33-20015、《建筑地基基础工程施工质量验收法律规范》GB50202—20246、施工、环保方面相关工程法律、法规、标准第二章 工程概况1、工程名称:恒大金碧天下首一期、二期交楼区域新建永久铁艺围墙施工工程(以下简称本工程)
2、工程地点:四川省眉山市彭山县牧马镇莲花村

3、工程范围及内容:恒大金碧天下别墅 159—812—875—845栋段永久铁艺围墙,约 1800m,包括土石方工程、基础工程、墙体砌筑、铁艺栏杆安装、外墙真石漆、围墙灯具安装、相关管线敷设、部分现有电杆移至指定地点、现有施工围挡拆除、堆码等内容

第三章 施工准备(一)技术准备本工程工期紧,自开工之日起总工期仅有 60 个日历天
砌体施工中所用的砌筑砂浆均现场配制,砂浆采纳机械搅拌,灰砂采纳集中搅拌,搅拌机设在小区道路边,跟随施工进度一同移动
围墙压顶和基础垫层所用混凝土均采纳 C15 商品混凝土
钢筋混凝土压顶中钢筋布置和钢板预埋严格按设计图纸和相关法律规范施工
熟悉图纸,提前编制内部的施工措施和控制方案以及质量通病预防措施等
在施工前由技术负责人主持对
