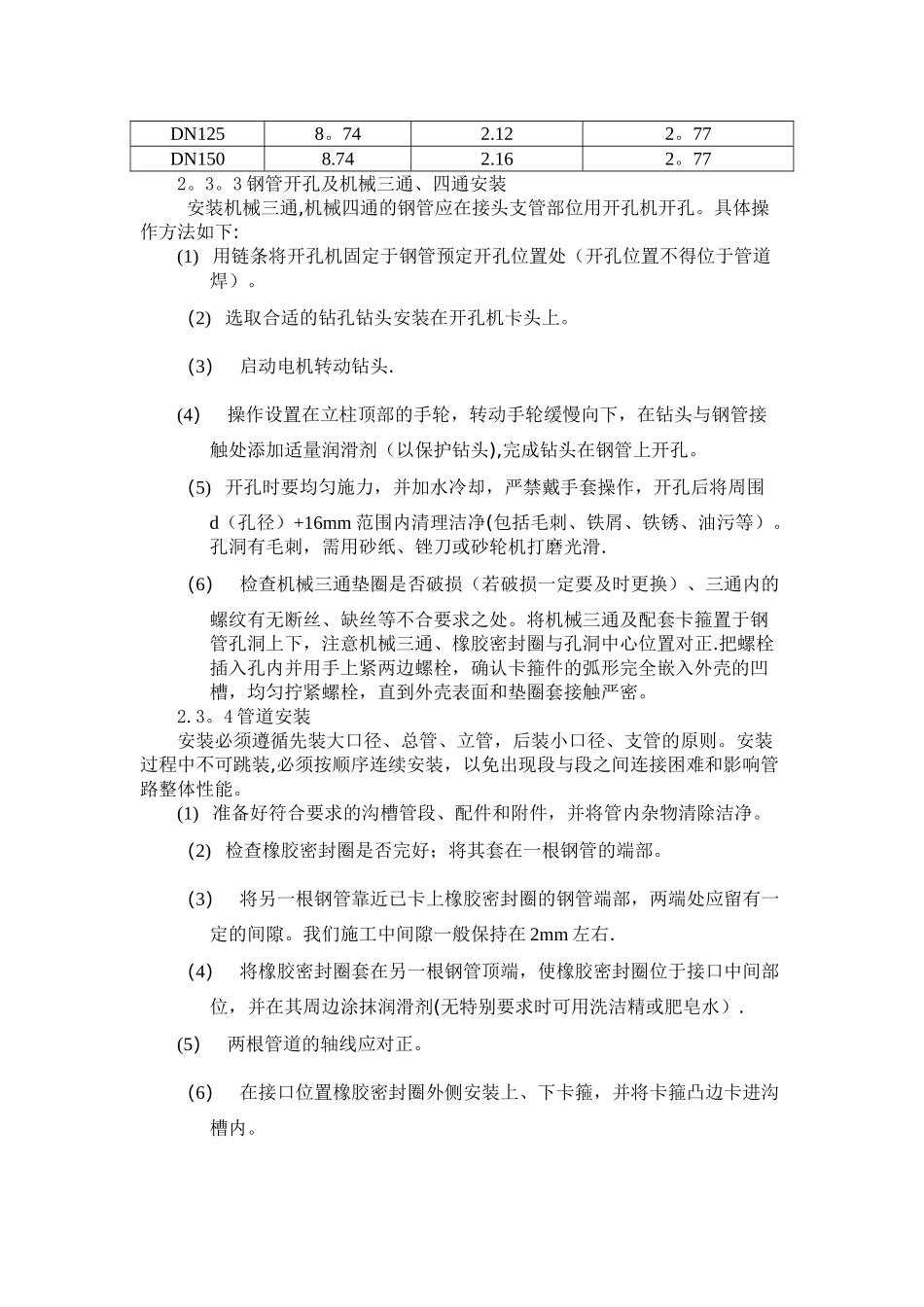

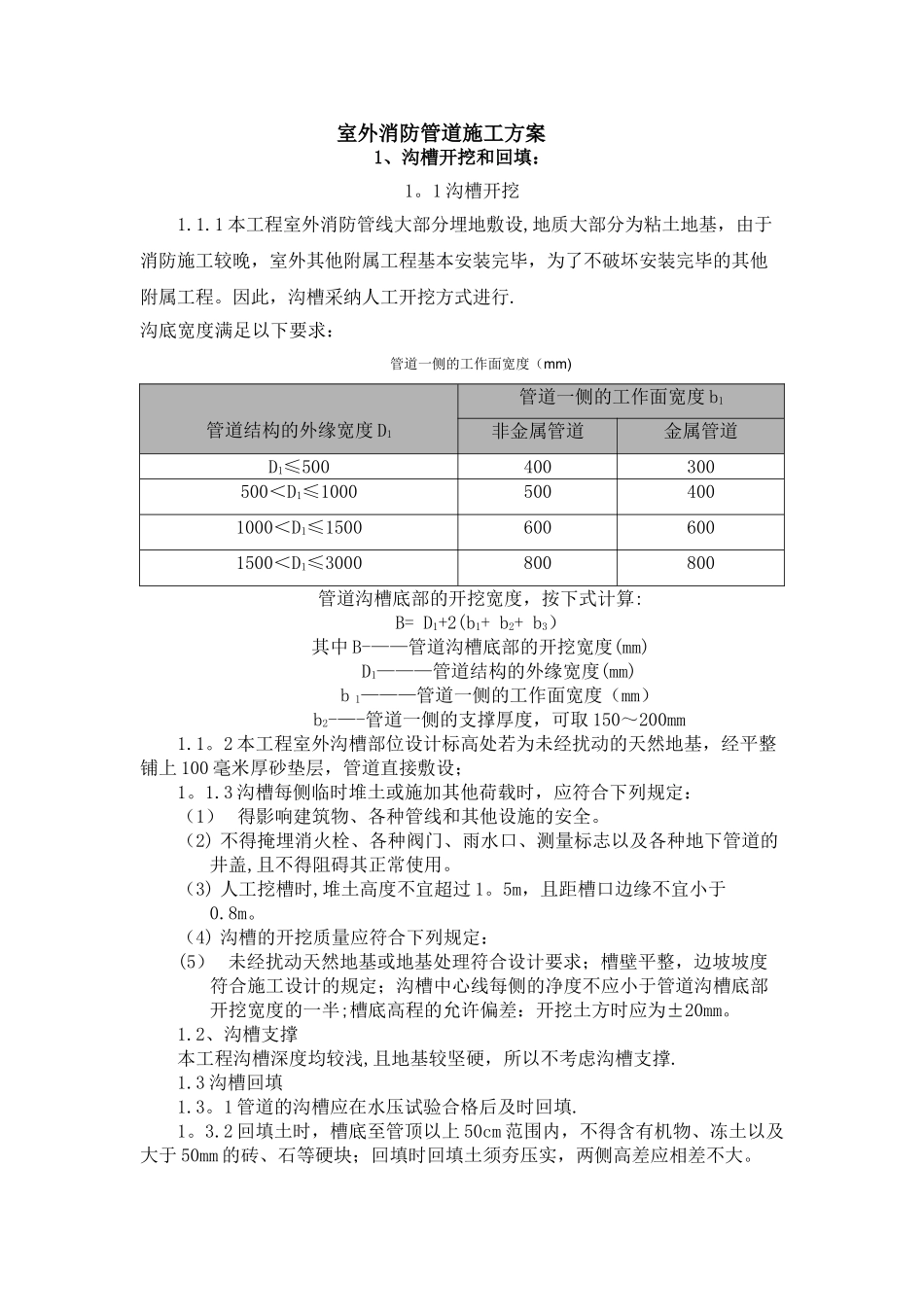

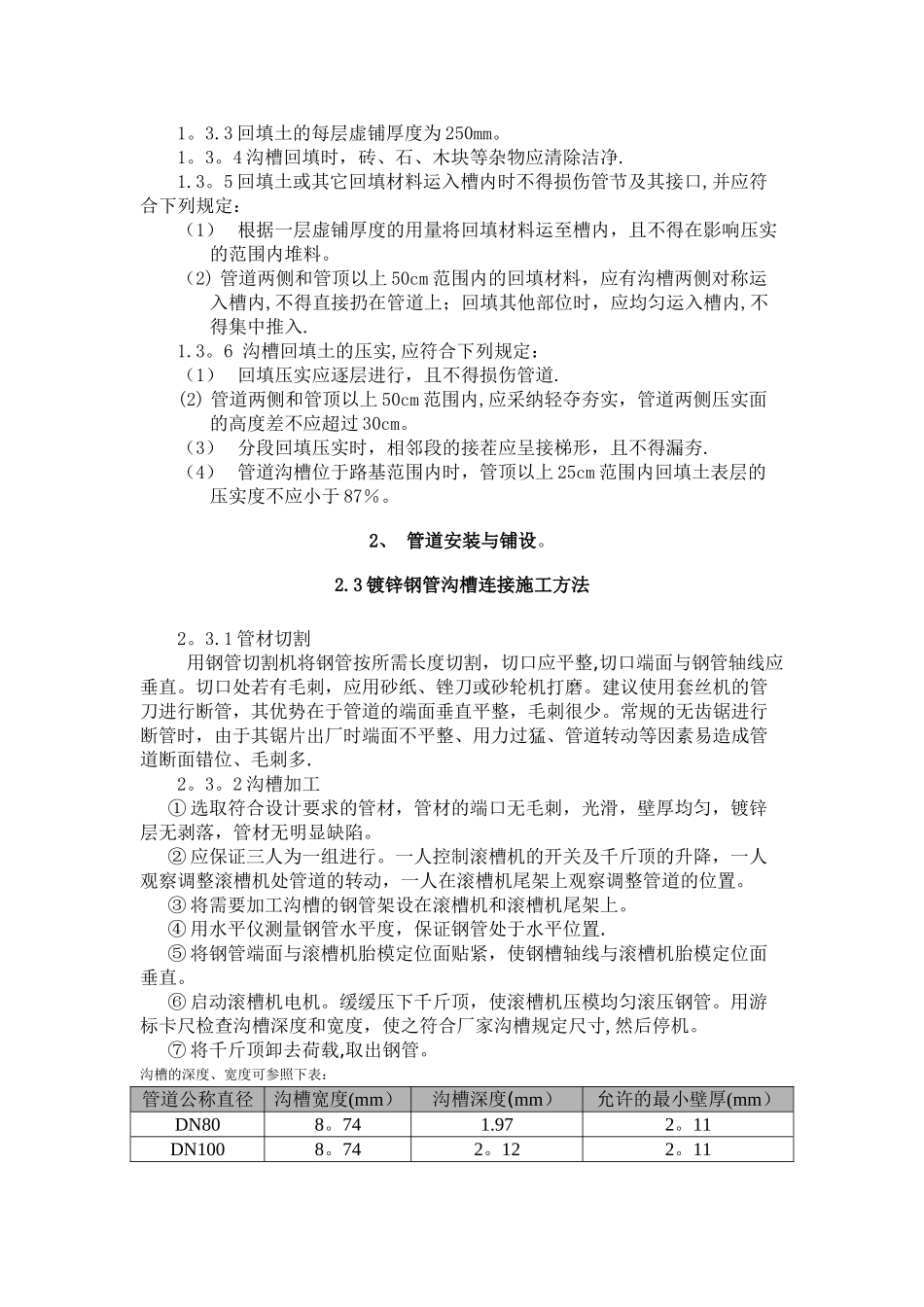

室外消防管道施工方案 1、沟槽开挖和回填:1
1 沟槽开挖1
1 本工程室外消防管线大部分埋地敷设,地质大部分为粘土地基,由于消防施工较晚,室外其他附属工程基本安装完毕,为了不破坏安装完毕的其他附属工程
因此,沟槽采纳人工开挖方式进行
沟底宽度满足以下要求:管道一侧的工作面宽度(mm) 管道结构的外缘宽度 D1管道一侧的工作面宽度 b1非金属管道金属管道D1≤500400300500<D1≤10005004001000<D1≤15006006001500<D1≤3000800800管道沟槽底部的开挖宽度,按下式计算:B= D1+2(b1+ b2+ b3)其中 B-——管道沟槽底部的开挖宽度(mm)D1———管道结构的外缘宽度(mm)b 1———管道一侧的工作面宽度(mm)b2-—-管道一侧的支撑厚度,可取 150~200mm1
2 本工程室外沟槽部位设计标高处若为未经扰动的天然地基,经平整铺上 100 毫米厚砂垫层,管道直接敷设;1
3 沟槽每侧临时堆土或施加其他荷载时,应符合下列规定:(1) 得影响建筑物、各种管线和其他设施的安全
(2) 不得掩埋消火栓、各种阀门、雨水口、测量标志以及各种地下管道的井盖,且不得阻碍其正常使用
(3) 人工挖槽时,堆土高度不宜超过 1
5m,且距槽口边缘不宜小于0
(4) 沟槽的开挖质量应符合下列规定:(5) 未经扰动天然地基或地基处理符合设计要求;槽壁平整,边坡坡度符合施工设计的规定;沟槽中心线每侧的净度不应小于管道沟槽底部开挖宽度的一半;槽底高程的允许偏差:开挖土方时应为±20mm
2、沟槽支撑 本工程沟槽深度均较浅,且地基较坚硬,所以不考虑沟槽支撑
3 沟槽回填1
1 管道的沟槽应在水压试验合格后及时回填
2 回填土时,槽底至管顶以上 50cm 范围内,不得含有机物、冻土以及大于 50mm 的砖、
