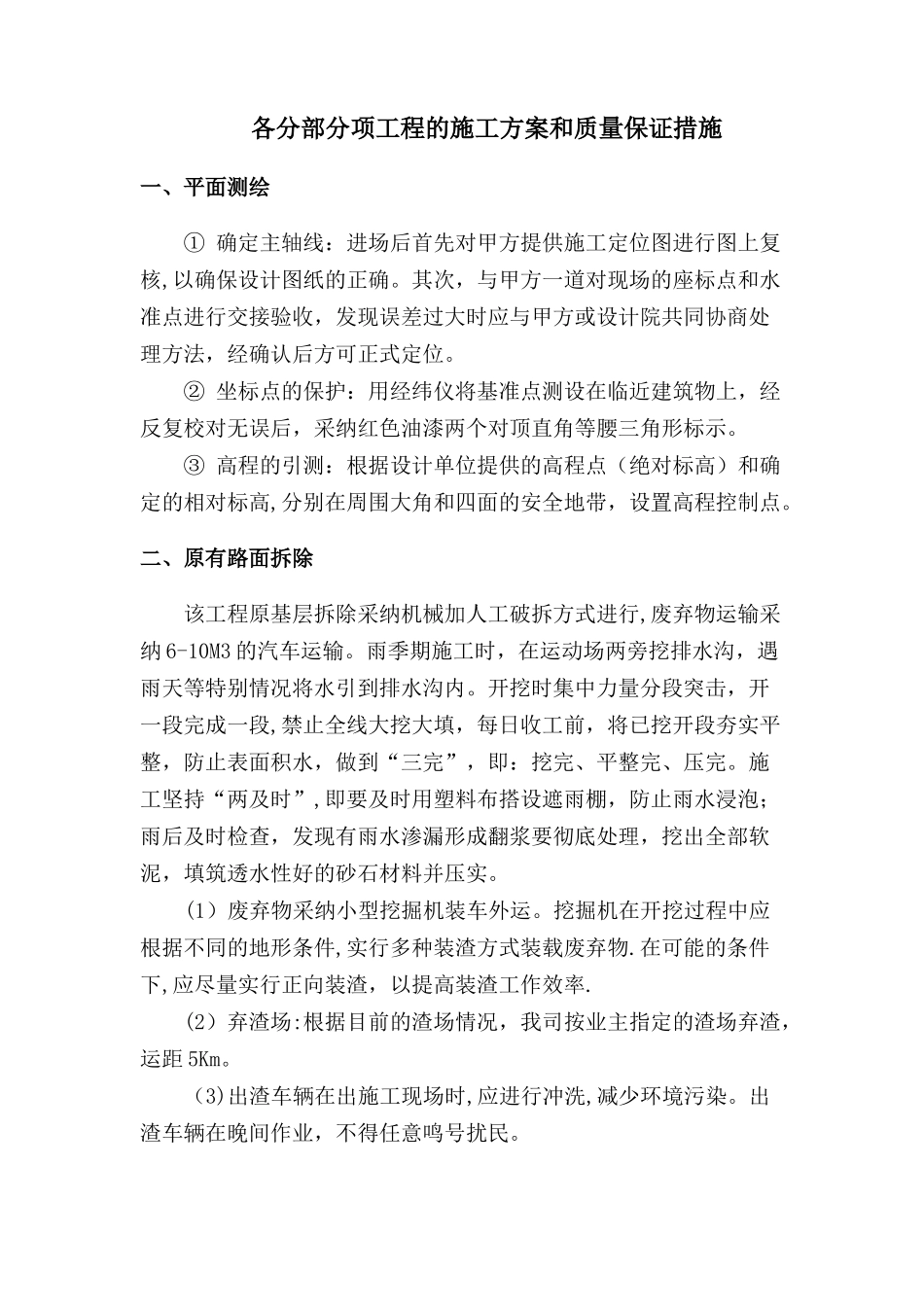

各分部分项工程的施工方案和质量保证措施一、平面测绘① 确定主轴线:进场后首先对甲方提供施工定位图进行图上复核,以确保设计图纸的正确。其次,与甲方一道对现场的座标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同协商处理方法,经确认后方可正式定位。② 坐标点的保护:用经纬仪将基准点测设在临近建筑物上,经反复校对无误后,采纳红色油漆两个对顶直角等腰三角形标示。③ 高程的引测:根据设计单位提供的高程点(绝对标高)和确定的相对标高,分别在周围大角和四面的安全地带,设置高程控制点。二、原有路面拆除该工程原基层拆除采纳机械加人工破拆方式进行,废弃物运输采纳 6-10M3 的汽车运输。雨季期施工时,在运动场两旁挖排水沟,遇雨天等特别情况将水引到排水沟内。开挖时集中力量分段突击,开一段完成一段,禁止全线大挖大填,每日收工前,将已挖开段夯实平整,防止表面积水,做到“三完”,即:挖完、平整完、压完。施工坚持“两及时”,即要及时用塑料布搭设遮雨棚,防止雨水浸泡;雨后及时检查,发现有雨水渗漏形成翻浆要彻底处理,挖出全部软泥,填筑透水性好的砂石材料并压实。(1)废弃物采纳小型挖掘机装车外运。挖掘机在开挖过程中应根据不同的地形条件,实行多种装渣方式装载废弃物.在可能的条件下,应尽量实行正向装渣,以提高装渣工作效率.(2)弃渣场:根据目前的渣场情况,我司按业主指定的渣场弃渣,运距 5Km。(3)出渣车辆在出施工现场时,应进行冲洗,减少环境污染。出渣车辆在晚间作业,不得任意鸣号扰民。三、原土层夯实原路面拆除后要对原土层进行夯实。夯实采纳快速冲击夯,夯实前先将表面杂物清理洁净,夯击面积重叠 1/4~1/3。在压实过程中随时检查有无软弹、起皮、推挤、波浪及裂纹等现象。夯实完毕后,质检人员随后做环刀实验,自检是否达到设计要求的压实度,自检合格后,请监理验收合格后,开始下道工序施工。四、灰土垫层施工(一)材料要求① 土料:采纳粘性土及塑性指数大于 4 的粉土,不得含有有机杂质或使用耕植土,土应过筛,其颗粒不应大于 15mm。土的含水率应按试验室试验控制.② 石灰:应用新奇块灰,使用前 1~2d 消解并过筛,其颗粒不应大于 5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分.(二)主要机具设备① 回填主要工具设备:铁锹、铁耙、量斗、手推车、筛子、(孔径为 8mm、20mm)、喷壶等。② 回填主要机具设备:快速冲击夯、120 型挖掘机等.(三)作业条...
